8–15 tys. PLN
15–25 tys. PLN
7,5 m³/dobę
30 m
Dane aktualne na maj 2026. Podstawa prawna: Prawo budowlane (Dz.U. 2024 poz. 1465 t.j. ze zm.), Prawo wodne (Dz.U. 2024 poz. 1087 t.j.), Rozporządzenie w sprawie warunków technicznych budynków (Dz.U. 2022 poz. 1225 t.j.), Rozporządzenie MGMiŻŚ z 12.07.2019 r. (Dz.U. 2019 poz. 1311).

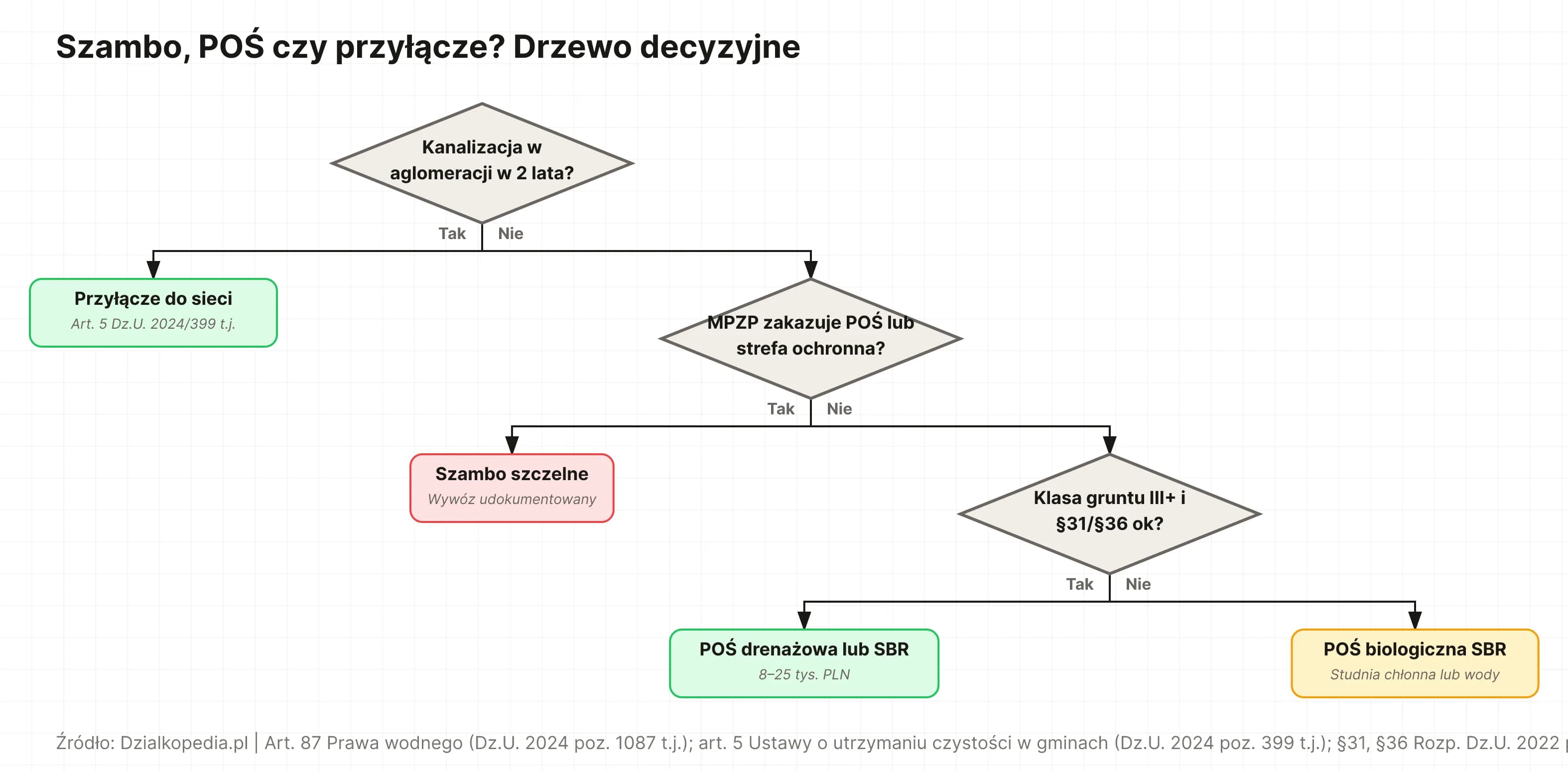

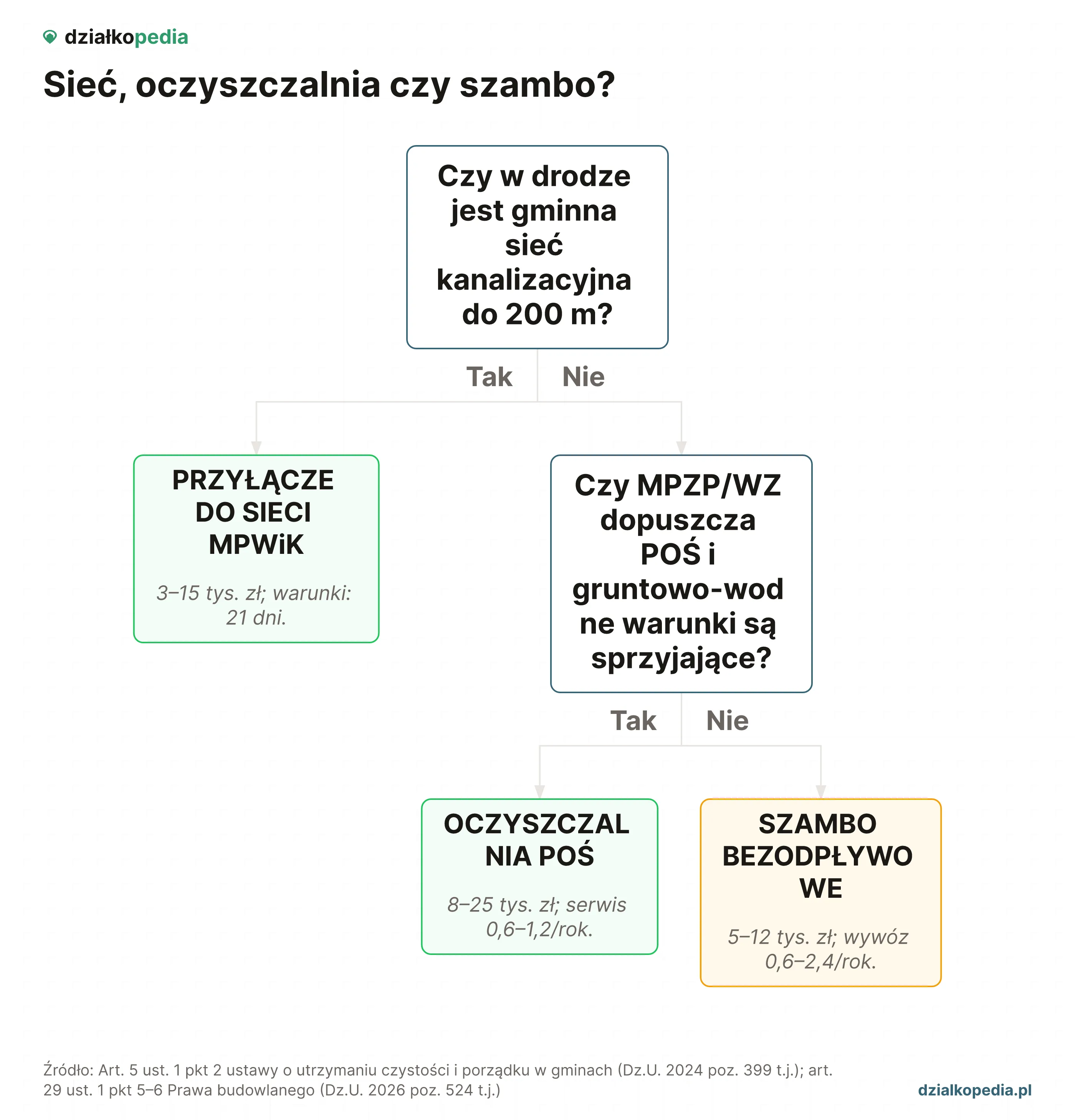

Drzewo decyzyjne: szambo, POŚ czy przyłącze do kanalizacji?
Drzewo decyzyjne: szambo, POŚ czy przyłącze do kanalizacji?
Wybór między szambem szczelnym, przydomową oczyszczalnią ścieków (POŚ) a przyłączem do gminnej kanalizacji nie jest decyzją techniczno-finansową w próżni. W praktyce 80% osób kupujących działkę zaczyna od pytania „co tańsze”, a powinno zacząć od pytania „co dopuszczalne na tej konkretnej działce”. Pięć warstw decyduje – w kolejności od najsztywniejszej do najbardziej elastycznej.

Pięć warstw decyzji w kolejności
- Czy działka leży w aglomeracji kanalizacyjnej z planowaną budową sieci? Aglomeracje wyznacza sejmik województwa uchwałą (art. 87 Prawa wodnego, Dz.U. 2024 poz. 1087 t.j.). W aglomeracji obowiązek przyłączenia do sieci wynika z art. 5 ust. 1 pkt 2 Ustawy o utrzymaniu czystości i porządku w gminach (Dz.U. 2024 poz. 399 t.j.) – jeśli sieć jest dostępna lub planowana w terminie 2 lat, POŚ jest dopuszczalna jedynie wyjątkowo (gdy budowa kanalizacji jest technicznie nieuzasadniona).
- Czy MPZP albo plan ogólny gminy zakazuje POŚ? Część gmin – szczególnie obszary chronione, otulina parków krajobrazowych, gminy, które niedawno przyjęły uchwałę o kanalizacji – wprost zakazuje indywidualnych systemów oczyszczania ścieków. Sprawdź sekcję „infrastruktura techniczna” lub „kanalizacja” w tekście MPZP. W gminach bez MPZP rolę bariery pełni decyzja o warunkach zabudowy z warunkiem „w przypadku planowanej kanalizacji do 2 lat – obowiązek przyłączenia”.
- Czy działka leży w strefie ochronnej ujęcia wody pitnej? W strefie ochrony pośredniej (czasem wielokilometrowej dla ujęć głębinowych) art. 134 Prawa wodnego zakazuje wprowadzania ścieków do gruntu – co eliminuje POŚ z drenażem rozsączającym i wymusza wybór szamba szczelnego albo POŚ biologicznej z odprowadzeniem do wód powierzchniowych po pozwoleniu wodnoprawnym (art. 271 Prawa wodnego). Lista stref jest w urzędzie gminy, w RZGW (Wody Polskie) i w bazie hydrogeologicznej PGI-PIB.
- Czy klasa gruntu i odległości §31, §36, §37 pozwalają na POŚ drenażową na geometrii konkretnej działki? Drenaż wymaga klasy III lub lepszej (k > 1×10⁻⁵ m/s), zwierciadła wody gruntowej minimum 1,5 m pod dnem drenażu, oraz 30 m od studni dla ścieków biologicznie oczyszczonych (lub 70 m bez oczyszczania). Na małej działce z istniejącą studnią to często wyklucza drenaż – pozostaje POŚ biologiczna SBR ze studnią chłonną.
- Jaki masz budżet inwestycyjny i jaki tryb użytkowania? Drenażowa 8–15 tys. PLN, SBR 15–25 tys. PLN, hybrydowa 18–28 tys. PLN. Przy domu rekreacyjnym (mniej niż 2 miesiące w roku użytkowania) szambo wygrywa w 10-letnim TCO. Przy stałym zamieszkaniu i ≥4 osobach – POŚ tańsza po 8–10 latach.
Pierwsze trzy warstwy są regulacyjne i mogą całkowicie zablokować POŚ niezależnie od budżetu i preferencji właściciela. Z tego powodu sprawdza się je zanim podpisze się umowę przedwstępną zakupu działki – pomyłka na tym etapie kosztuje 5–15 tys. PLN dodatkowych kosztów wywozu szamba albo wymusza inwestycję w technologię droższą o 8–15 tys. PLN niż zakładana.

5 typów oczyszczalni: drenaż, biologiczna SBR, hybrydowa, hydrofitowa, beztlenowa
5 typów oczyszczalni: drenaż, biologiczna SBR, hybrydowa, hydrofitowa, beztlenowa

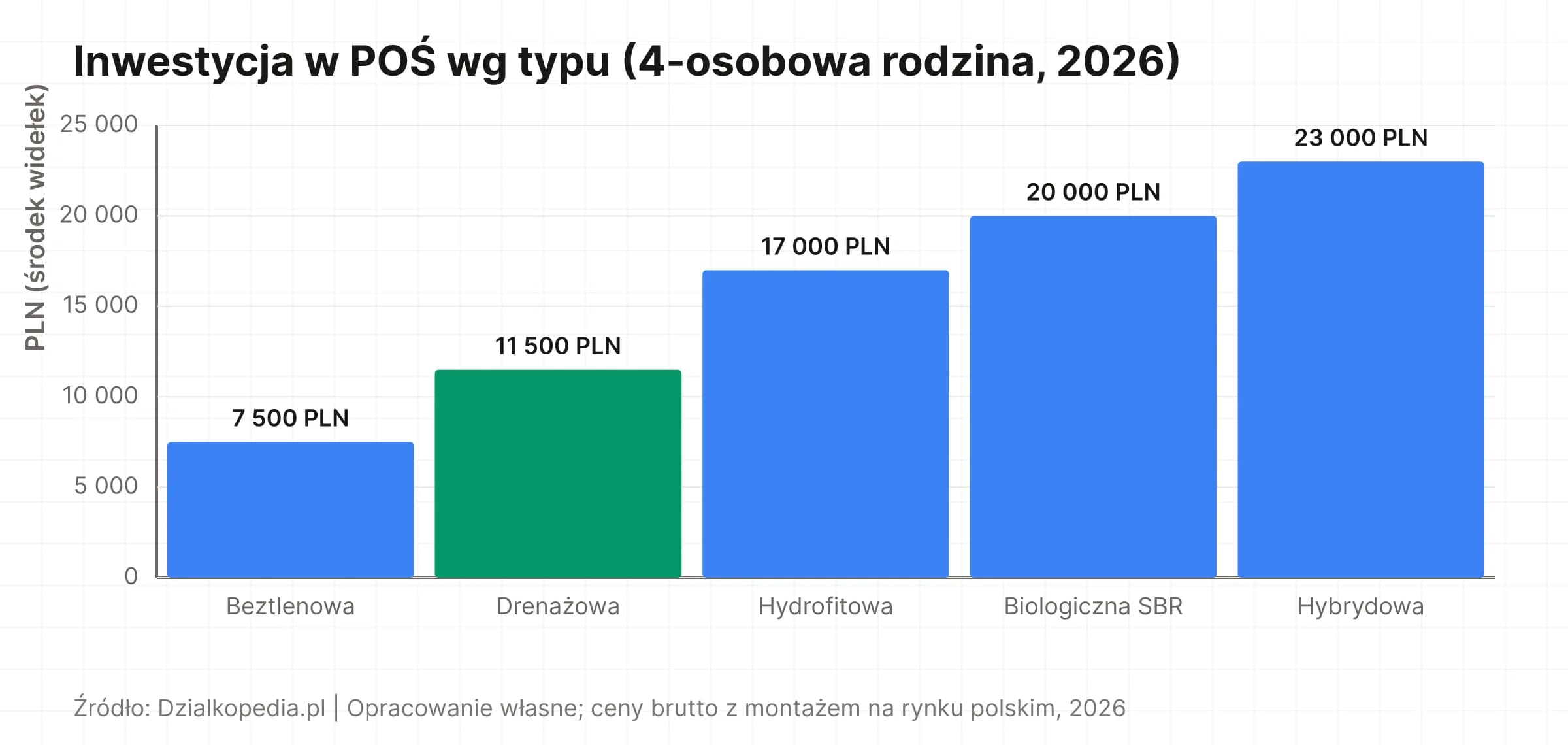

W praktyce na rynku polskim dla domu jednorodzinnego dostępnych jest pięć technologii POŚ. Różnią się kosztem inwestycji, wymaganiami wobec gruntu i powierzchni działki, częstotliwością serwisu oraz tym, jakie ścieki potrafią doczyścić. Wybór nie jest dowolny – niektóre technologie wykluczone są przez klasę gruntu, niektóre przez położenie działki w strefie ochronnej ujęcia, jeszcze inne przez liczbę użytkowników.
| Typ | Inwestycja | Wymagania gruntu | Powierzchnia | Serwis / rok |
|---|---|---|---|---|
| Drenażowa (osadnik gnilny + drenaż rozsączający) | 8–15 tys. PLN | Klasa III+, k > 1×10⁻⁵ m/s, wody > 2,7 m | 25–50 m² na drenaż | 300–500 PLN (osadnik 1×/rok) |
| Biologiczna SBR (reaktor sekwencyjny) | 15–25 tys. PLN | Dowolny – odbiornik to studnia chłonna lub wody powierzchniowe | 5–8 m² (1 zbiornik) | 500–800 PLN (osadnik + biopreparaty + dmuchawa) |
| Hybrydowa (osadnik + biofiltr + drenaż) | 18–28 tys. PLN | Klasa IV ok – biofiltr doczyszcza ścieki przed drenażem | 15–25 m² | 500–700 PLN |
| Hydrofitowa (oczyszczalnia roślinna) | 12–22 tys. PLN | Wymagana spadkowa powierzchnia, ciepły mikroklimat | 30–60 m² (złoże roślin) | 200–400 PLN (przycinka roślin, rzadziej osadnika) |
| Beztlenowa (osadnik dwukomorowy bez biofiltra) | 5–10 tys. PLN | Klasa III+, ale wymaga 70 m do studni (brak biologicznego oczyszczania) | 25–50 m² | 400–600 PLN (osadnik 2×/rok) |
Drenażowa: najtańsza, ale wymagająca dobrego gruntu
Klasyczna POŚ drenażowa to osadnik gnilny dwukomorowy (2–4 m³) z drenażem rozsączającym (ciągi rur perforowanych w żwirowej obsypce). Standard projektowy: 1 m bieżący drenażu na osobę przy klasie III, 2 m b. przy klasie IV. Dla 4-osobowej rodziny minimum 8–10 m b. drenażu, 25–50 m² powierzchni rozśrodkowania. Awaria (zakolmatowanie warstwy filtracyjnej) statystycznie po 8–15 latach przy klasie III i regularnym opróżnianiu osadnika; po 2–5 latach przy klasie IV–V. Przebudowa 4–8 tys. PLN. Szczegóły: drenaż rozsączający w słowniku.
Biologiczna SBR: uniwersalna i z dotacją
Reaktor sekwencyjny (Sequencing Batch Reactor) prowadzi pełny cykl oczyszczania w jednym zbiorniku: napełnianie, osadzanie, denitryfikacja, nitryfikacja, dekantacja, opróżnianie. Wynik – ścieki o BZT5 zwykle 10–20 mg O₂/l (wymagany próg dla wprowadzania do ziemi to 40 mg O₂/l, § 11 Rozporządzenia MGMiŻŚ z 12.07.2019 r., Dz.U. 2019 poz. 1311). Odbiornikiem może być studnia chłonna, drenaż rozsączający (krótszy niż w POŚ drenażowej, bo ścieki są doczyszczone) lub wody powierzchniowe (po pozwoleniu wodnoprawnym art. 271 Prawa wodnego). Awaria głównie z dmuchawy (1–3 tys. PLN wymiana co 8–12 lat).
Hybrydowa: kompromis dla średniego gruntu
Trzy kolejne etapy: osadnik gnilny → biofiltr (najczęściej złoże biologiczne ze sztucznymi mediami) → drenaż rozsączający lub studnia chłonna. Biofiltr doczyszcza ścieki na tyle, że odbiornik może być krótszy (drenaż 10–15 m² zamiast 25–50 m²) i bardziej tolerancyjny (klasa IV ok). Mniejsze ryzyko awarii niż w drenażowej – biofiltr zamortyzowany w stosie obciążeń – ale serwis biofiltra (czyszczenie, wymiana mediów co 8–10 lat) podnosi koszty eksploatacji.
Hydrofitowa (oczyszczalnia roślinna): niszowy wybór
Złoże poziome lub pionowe z trzciną pospolitą, pałką wodną lub sitowiem rozprowadzające ścieki przez glebę i strefę korzeniową roślin. Wysoka skuteczność oczyszczania (BZT5 zwykle < 10 mg O₂/l), niski koszt eksploatacji (200–400 PLN/rok), ale wymagająca powierzchnia (30–60 m² na 4 osoby), długi czas dojrzewania złoża (1–2 lata) i podatność na mróz. W Polsce centralnej i wschodniej efektywność spada zimą o 30–50%. Stosowane głównie na działkach ekologicznych, agroturystycznych i w zabudowie z dużymi działkami (≥20 ar).
Beztlenowa: tania, ale praktycznie wycofana
Sam osadnik gnilny dwukomorowy bez biofiltra, ścieki trafiają bezpośrednio do drenażu rozsączającego. Najtańsze rozwiązanie inwestycyjne, ale ścieki nie są oczyszczone biologicznie – BZT5 typowo 200–300 mg O₂/l, znacznie powyżej progu § 11 Rozp. Dz.U. 2019 poz. 1311. W efekcie wymaga 70 m do studni (§ 31 ust. 1 pkt 5) zamiast 30 m – co wyklucza tę technologię na większości działek z istniejącą studnią. W praktyce stosowana wyłącznie w zabudowie zagrodowej z wielką działką i bez studni w pobliżu.

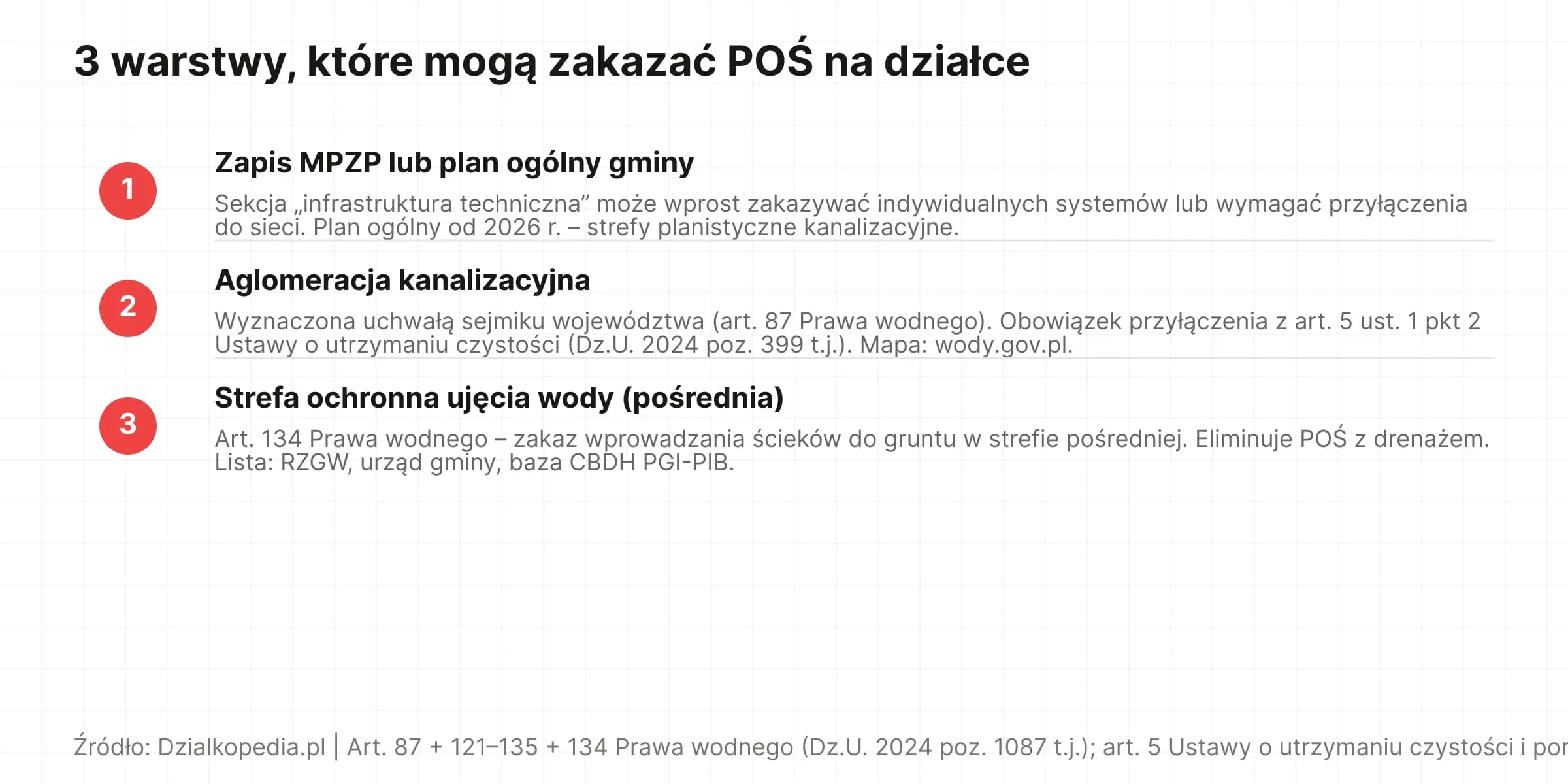

MPZP-zakaz: 3 warstwy, które mogą zablokować POŚ – sprawdź zanim kupisz działkę
MPZP-zakaz: 3 warstwy, które mogą zablokować POŚ – sprawdź zanim kupisz działkę
Najczęstszy błąd kupującego działkę bez kanalizacji: założenie, że „skoro kanalizacji nie ma, to oczyszczalnia na pewno będzie możliwa”. W rzeczywistości na konkretnej działce mogą obowiązywać trzy niezależne warstwy zakazu, każda wystarczająca do wykluczenia POŚ. Żaden konkurencyjny poradnik w polskim SERP-ie nie opisuje wszystkich trzech – to właśnie wyróżnia ten artykuł wśród źródeł na temat POŚ. Sprawdź wszystkie trzy zanim podpiszesz umowę przedwstępną.

Warstwa 1: zapis MPZP albo plan ogólny gminy
Miejscowy plan zagospodarowania przestrzennego może zawierać wprost zakaz indywidualnych systemów oczyszczania ścieków lub obowiązek przyłączenia do gminnej kanalizacji. Sprawdź sekcję „infrastruktura techniczna” lub „kanalizacja sanitarna” w tekście uchwały rady gminy. W gminach, które przyjęły plan ogólny gminy (od 2026 r. obowiązkowy na podstawie art. 13a Ustawy o planowaniu i zagospodarowaniu przestrzennym), zakaz może występować jako oznaczenie „strefy planistycznej kanalizacyjnej”.
Jak sprawdzić: portal gminny (zakładka „MPZP” lub „plany”), mapa Dzialkopedii (warstwa planu/MPZP) lub geoportal (geoportal.gov.pl), urząd gminy (zaświadczenie o przeznaczeniu w MPZP, opłata 17 PLN, wydanie 7–14 dni). Pełny poradnik: jak sprawdzić MPZP.
Warstwa 2: aglomeracja kanalizacyjna (uchwała sejmiku województwa)
Aglomeracja to obszar wyznaczony uchwałą sejmiku województwa, w którym gęstość zabudowy uzasadnia budowę zbiorczego systemu kanalizacji (art. 87 Prawa wodnego, Dz.U. 2024 poz. 1087 t.j.). Pojęcie pochodzi z Dyrektywy 91/271/EWG, zastąpionej w 2024 r. przez Dyrektywę 2024/3019. W aglomeracji właściciel ma obowiązek przyłączenia nieruchomości do sieci, jeśli kanalizacja jest dostępna w pasie drogowym (art. 5 ust. 1 pkt 2 Ustawy o utrzymaniu czystości i porządku w gminach, Dz.U. 2024 poz. 399 t.j.). POŚ dopuszczalna tylko, gdy budowa kanalizacji jest technicznie nieuzasadniona albo powoduje nadmierne koszty.
Pułapka: aglomeracje obejmują także obszary, gdzie sieć dopiero się buduje. Decyzja o warunkach zabudowy może zawierać warunek „w przypadku oddania kanalizacji do użytku w terminie 2 lat – obowiązek przyłączenia”. Inwestycja w POŚ w takiej sytuacji zwraca się tylko, jeśli plan inwestycyjny gminy na 5–10 lat nie obejmuje budowy kanalizacji w obrębie działki. Sprawdź mapę aglomeracji KZGW na portalu wody.gov.pl. Szczegóły: aglomeracja kanalizacyjna w słowniku.
Warstwa 3: strefa ochronna ujęcia wody (Wody Polskie + RZGW)
Strefy ochronne ujęć wody pitnej regulują art. 121–135 Prawa wodnego. Każde ujęcie ponad 10 m³/dobę (komunalne) ma obligatoryjne strefy: bezpośrednią (ogrodzony pas wokół, 8–10 m promienia) i pośrednią (kilkadziesiąt metrów do kilku kilometrów). W strefie ochrony pośredniej art. 134 zakazuje wprowadzania ścieków do gruntu – co eliminuje POŚ z drenażem rozsączającym. Pozostają: szambo szczelne z udokumentowanym wywozem albo POŚ biologiczna z odprowadzeniem do wód powierzchniowych po pozwoleniu wodnoprawnym.
Pułapka skali: strefy pośrednie dla ujęć z poziomów głębokich (czwartorzędowych, kredowych) sięgają nawet kilku kilometrów od pompowni. Działka odległa o 2 km od najbliższego widocznego ujęcia może wciąż leżeć w strefie. Lista: RZGW (Wody Polskie), urząd gminy, baza CBDH PGI-PIB. Szczegóły: strefa ochronna ujęcia w słowniku.
Formalności: zgłoszenie do starostwa i zgłoszenie wodnoprawne (dwie procedury)
Formalności: zgłoszenie do starostwa i zgłoszenie wodnoprawne (dwie procedury)
Najczęściej powtarzane uproszczenie w poradnikach o POŚ: „wystarczy zgłoszenie do starostwa”. To jest błąd. Standardowa POŚ wymaga równolegle dwóch zgłoszeń, prowadzonych przez dwa różne organy w dwóch różnych podstawach prawnych. Pominięcie drugiej ścieżki to ryzyko prawne – Wody Polskie mogą nakazać wstrzymanie eksploatacji albo nałożyć opłatę administracyjną.

Zgłoszenie budowlane do starostwa powiatowego
Podstawa: art. 29 ust. 1 pkt 3 i art. 30 ust. 1 pkt 1 Ustawy z dnia 7 lipca 1994 r. – Prawo budowlane (Dz.U. 2024 poz. 1465 t.j. ze zm.). Zgłoszenia wymaga POŚ o przepustowości do 7,5 m³/dobę – w praktyce wszystkie POŚ dla zabudowy jednorodzinnej (4-osobowa rodzina to ~0,6 m³/dobę). Powyżej 7,5 m³/dobę – pozwolenie na budowę.
Procedura: formularz B-2 (zgłoszenie zamiaru wykonania robót budowlanych), projekt POŚ (wymagany dla biologicznych SBR i hybrydowych; dla drenażowych może być uproszczony), mapa zasadnicza z naniesieniem POŚ i odległościami §31, §36, §37. Starostwo ma 21 dni na wniesienie sprzeciwu (art. 30 ust. 5 Prawa budowlanego). Brak sprzeciwu = milcząca zgoda. Opłata: zerowa (zgłoszenia są bezpłatne).
Zgłoszenie wodnoprawne do Wód Polskich
Podstawa: art. 394 ust. 1 pkt 9 Ustawy z dnia 20 lipca 2017 r. – Prawo wodne (Dz.U. 2024 poz. 1087 t.j.). Zgłoszenia wymaga wprowadzanie do ziemi ścieków oczyszczonych w ilości do 5 m³/dobę w granicach własnej nieruchomości. Powyżej tego progu – pozwolenie wodnoprawne (art. 271 Prawa wodnego), które wydaje Państwowe Gospodarstwo Wodne Wody Polskie (PGW WP) na wniosek z operatem wodnoprawnym.
Procedura: formularz na portalu wody.gov.pl, mapa zasadnicza, opis technologii oczyszczania, parametry zrzutu ścieków, charakterystyka odbiornika (klasa gruntu w przypadku drenażu, ciek wodny w przypadku zrzutu do wód powierzchniowych). PGW WP ma 30 dni na wniesienie sprzeciwu. Opłata: zerowa.
Kiedy POŚ wymaga pozwoleń, nie zgłoszeń?
- Przepustowość powyżej 7,5 m³/dobę – zabudowa wielolokalowa, zespoły POŚ dla osiedli, agroturystyka z >20 miejscami noclegowymi. Pozwolenie na budowę po pełnej procedurze (4–8 miesięcy).
- Wprowadzanie ścieków do wód powierzchniowych (np. cieku wodnego, jeziora) – zawsze pozwolenie wodnoprawne (art. 271 Prawa wodnego), niezależnie od przepustowości. Wymagany operat wodnoprawny.
- Strefa ochronna ujęcia wody (pośrednia) – akt ustanawiający strefę często zastrzega procedurę pozwolenia wodnoprawnego nawet dla małych zrzutów. Sprawdź treść aktu wojewody.

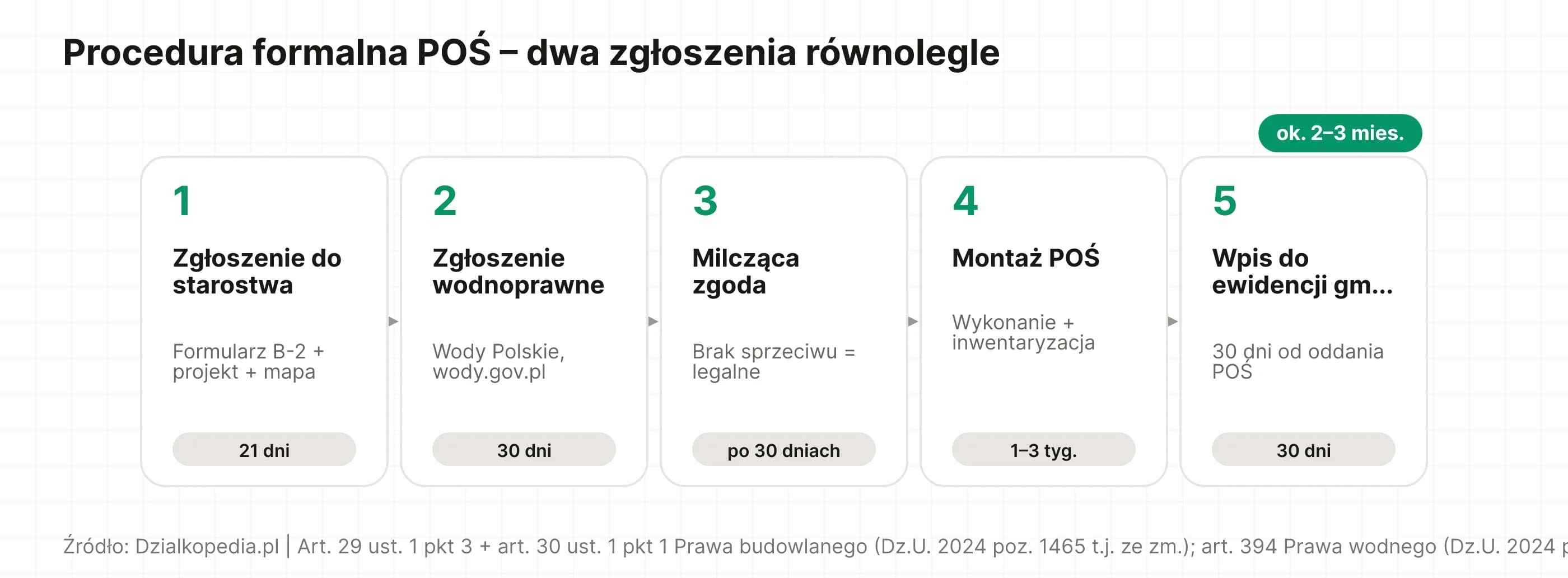

Co po zgłoszeniach? Czas i kolejność
- Złożyć obydwa zgłoszenia równolegle (nie ma wymogu kolejności). Czas reakcji: 21 dni starostwo, 30 dni Wody Polskie.
- Po milczącej zgodzie obu organów – inwestycja jest legalna. Można rozpocząć montaż.
- Po montażu – wpis do ewidencji POŚ prowadzonej przez gminę. Niektóre gminy wymagają zgłoszenia do gminnej ewidencji w terminie 30 dni od oddania POŚ do użytku.
- Eksploatacja – obowiązek udokumentowania opróżniania osadnika (faktury z wywozu) w ramach kontroli gminnej (art. 6 ust. 1 Ustawy o utrzymaniu czystości i porządku w gminach, Dz.U. 2024 poz. 399 t.j.).

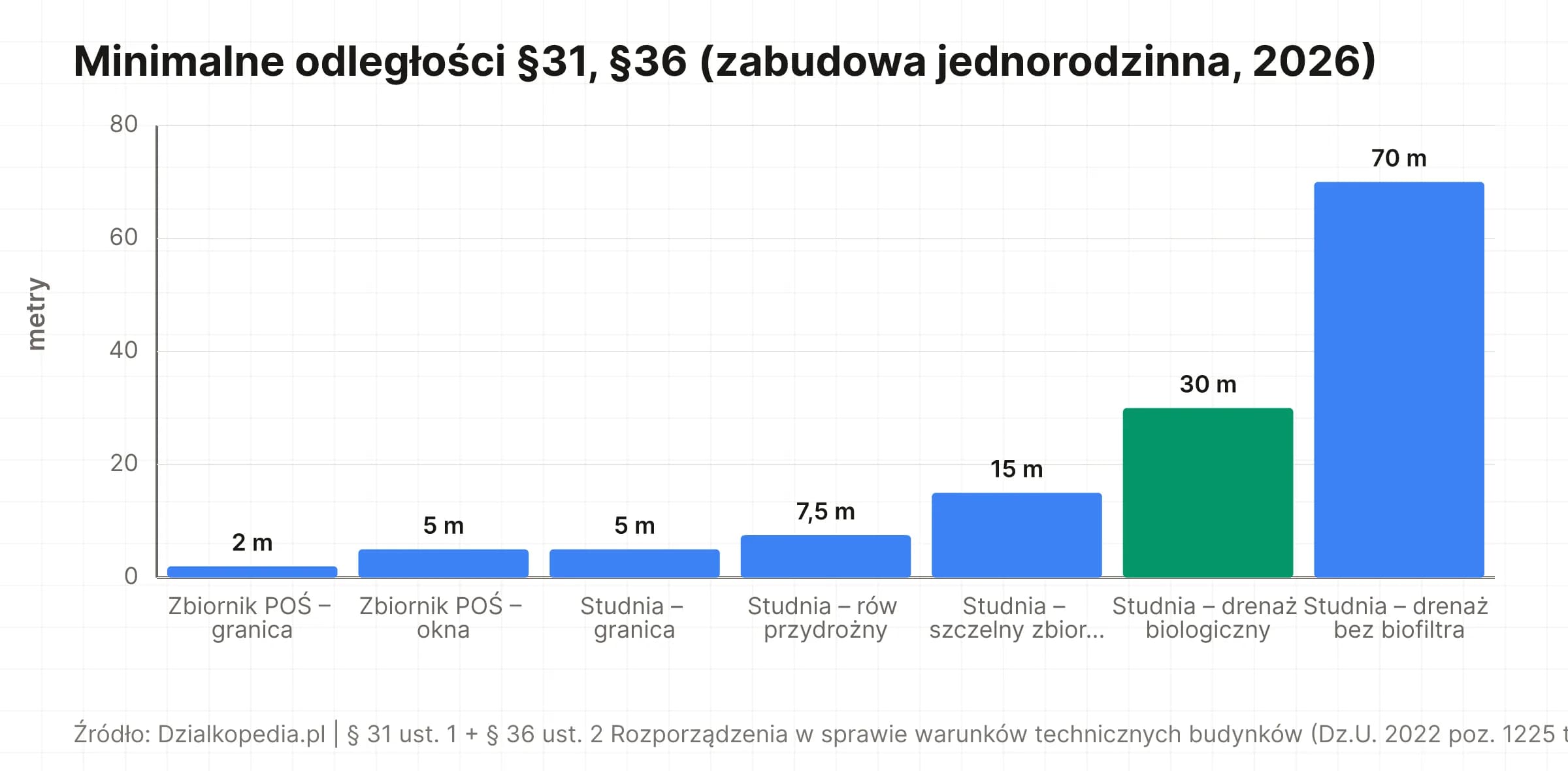

Odległości §31, §36, §37: studnia, granica, budynek (2026)
Odległości §31, §36, §37: studnia, granica, budynek (2026)
Odległości POŚ od studni, granicy działki, budynków i drogi reguluje Rozporządzenie Ministra Infrastruktury w sprawie warunków technicznych, jakim powinny odpowiadać budynki i ich usytuowanie (Dz.U. 2022 poz. 1225 t.j., obowiązujący na 2026-05-09). Wartości poniżej są pobrane bezpośrednio z tekstu rozporządzenia – nie z żadnego komentarza ani z praktyki biur projektowych.
§ 31 – odległości studni od źródeł zanieczyszczeń
Odległość studni dostarczającej wodę do spożycia (niewymagającej ustanowienia strefy ochronnej) – licząc od osi studni – co najmniej:
- 5 m do granicy działki (§ 31 ust. 1 pkt 1).
- 7,5 m do osi rowu przydrożnego (§ 31 ust. 1 pkt 2).
- 15 m do budynków inwentarskich i szczelnych zbiorników do gromadzenia nieczystości, kompostu lub podobnych szczelnych urządzeń (§ 31 ust. 1 pkt 3) – uwaga: „szczelne zbiorniki” obejmują szambo, ale osadnik POŚ jest traktowany odrębnie w pkt 4–5.
- 30 m do najbliższego przewodu rozsączającego kanalizacji indywidualnej, jeżeli odprowadzane są do niej ścieki oczyszczone biologicznie (§ 31 ust. 1 pkt 4) – dotyczy POŚ biologicznej SBR z drenażem albo POŚ hybrydowej.
- 70 m do najbliższego przewodu rozsączającego kanalizacji lokalnej bez urządzeń biologicznego oczyszczania ścieków oraz do granicy pola filtracyjnego (§ 31 ust. 1 pkt 5) – dotyczy POŚ drenażowej z samym osadnikiem gnilnym, bez biofiltra. Dlatego w praktyce na małych działkach POŚ drenażowa wymaga biofiltra.
§ 31 ust. 2 dopuszcza wspólną studnię na granicy dwóch działek pod warunkiem zachowania na obydwu działkach odległości z ust. 1 pkt 2–5.
§ 36 – odległości zbiornika POŚ (osadnika) od okien, granicy, drogi
Dla zbiorników bezodpływowych i pokryw POŚ o pojemności do 10 m³ w zabudowie jednorodzinnej, zagrodowej i rekreacji indywidualnej (§ 36 ust. 2):
- 5 m od okien i drzwi zewnętrznych do pomieszczeń przeznaczonych na pobyt ludzi (§ 36 ust. 2 pkt 1).
- 2 m od granicy działki sąsiedniej, drogi (ulicy) lub ciągu pieszego (§ 36 ust. 2 pkt 2).
Dla zbiorników o pojemności 10–50 m³ (zabudowa wielolokalowa, zespoły) odległości rosną do 30 m od okien, 7,5 m od granicy i 10 m od linii rozgraniczającej drogi (§ 36 ust. 3). § 36 ust. 5 dopuszcza sytuowanie krytych zbiorników bezodpływowych przy granicy działki, jeśli sąsiadują z podobnymi urządzeniami na działce sąsiedniej.
§ 37 – odpowietrzenie osadnika POŚ
Przepływowe, szczelne osadniki podziemne stanowiące część POŚ gospodarczo-bytowych mogą być sytuowane w bezpośrednim sąsiedztwie budynków jednorodzinnych pod warunkiem wyprowadzenia odpowietrzenia przez instalację kanalizacyjną co najmniej 0,6 m powyżej górnej krawędzi okien i drzwi zewnętrznych. To jest kompromis: dzięki § 37 osadnik może stać blisko domu (nie ma sztywnej odległości jak dla zbiornika bezodpływowego), ale za cenę wyprowadzenia odpowietrzenia w odpowiedniej wysokości.

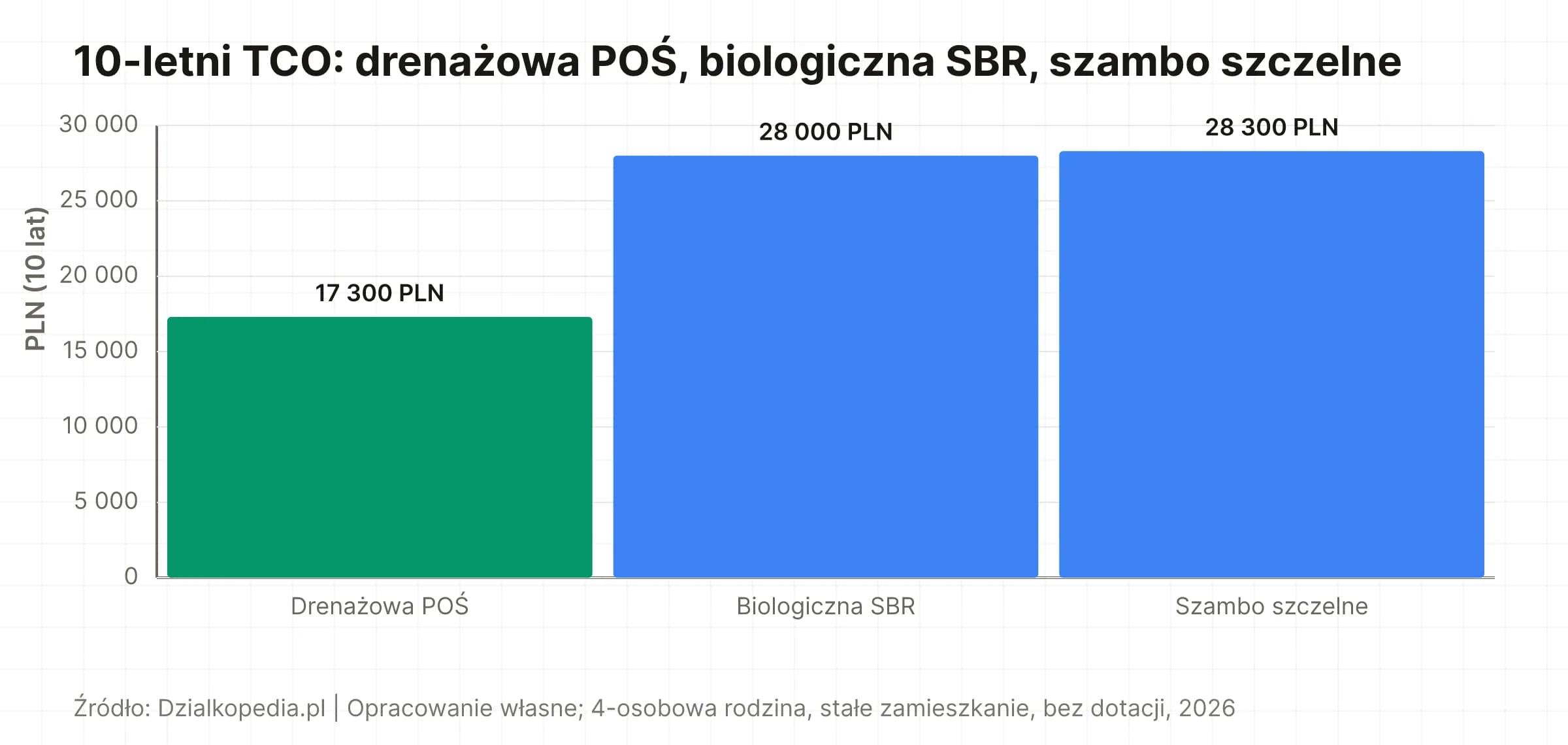

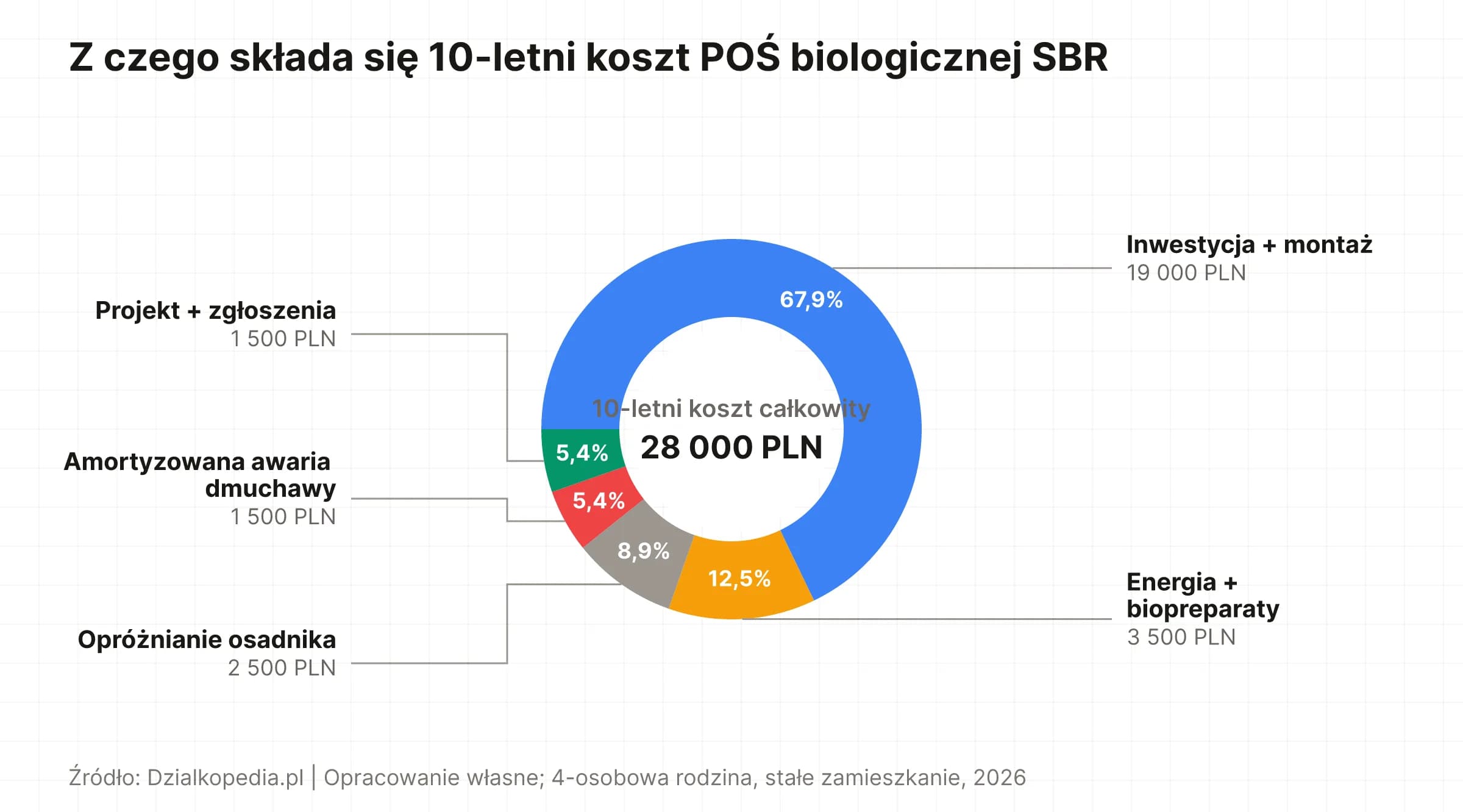

Koszty: instalacja, eksploatacja i 10-letni TCO
Koszty: instalacja, eksploatacja i 10-letni TCO
Koszt POŚ ma trzy warstwy: inwestycja jednorazowa, opłaty eksploatacyjne (wywóz osadu, energia elektryczna dmuchawy, biopreparaty) oraz amortyzowane koszty awarii. W 10-letnim TCO (Total Cost of Ownership) różnice między technologiami niwelują się – tania inwestycja w drenażową często „zwraca się” wyższymi kosztami przebudowy w 5–10 roku.
| Pozycja | Drenażowa | Biologiczna SBR | Szambo szczelne |
|---|---|---|---|
| Inwestycja (urządzenie + montaż) | 10 000 PLN | 19 000 PLN | 5 000 PLN |
| Projekt i zgłoszenia | 1 200 PLN | 1 500 PLN | 800 PLN |
| Opróżnianie osadnika (10 lat) | 3 000 PLN (1×/rok) | 2 500 PLN (1×/1,5 roku) | 22 000 PLN (6×/rok) |
| Energia (dmuchawa SBR), biopreparaty | 600 PLN | 3 500 PLN | 0 PLN |
| Amortyzowana awaria (drenaż / dmuchawa) | 2 500 PLN | 1 500 PLN | 500 PLN |
| 10-letni TCO | 17 300 PLN | 28 000 PLN | 28 300 PLN |

Wniosek: w 10-letnim oknie drenażowa POŚ ~38% tańsza od szamba i ~38% tańsza od SBR – pod warunkiem, że grunt na to pozwala. SBR wyrównuje się z szambem dzięki niższym kosztom wywozu, ale wymaga energii elektrycznej i częstszej wymiany komponentów (dmuchawa). Szambo wygrywa tylko w scenariuszu domu rekreacyjnego (mniej niż 2 miesiące w roku użytkowania, 1–2 wywozy zamiast 6).
Po 15 latach drenażowa POŚ może wymagać przebudowy ciągów drenażowych (4–8 tys. PLN) – w 20-letnim TCO przewaga drenażowej spada, ale nadal pozostaje konkurencyjna wobec szamba przy 6+ wywozach rocznie.

Audyt Działki - 149 zł
Plan ogólny, MPZP, WZ, ryzyka i wycena - 29 sekcji dla jednej, konkretnej działki.

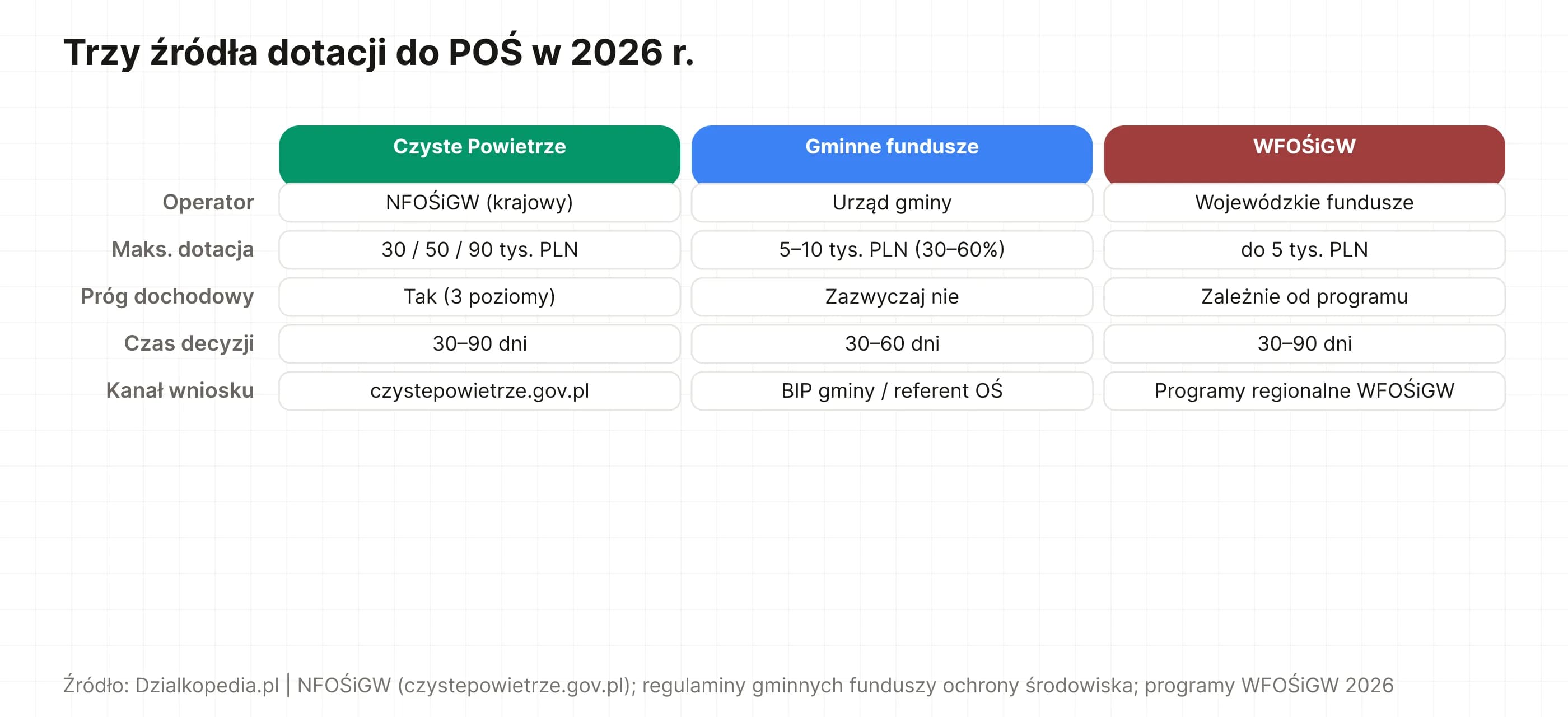

Dotacje 2026: Czyste Powietrze, fundusze gminne, WFOŚiGW
Dotacje 2026: Czyste Powietrze, fundusze gminne, WFOŚiGW
Od 2024 r. POŚ jest na liście kwalifikowanych źródeł w programie Czyste Powietrze (NFOŚiGW). Łącznie z gminnymi funduszami ochrony środowiska i programami regionalnymi WFOŚiGW możliwa łączna redukcja inwestycji o 30–80% – ale każde źródło ma odrębny regulamin i ograniczenia.
Czyste Powietrze (NFOŚiGW)
- Poziom podstawowy (dochód do 135 tys. PLN/rok beneficjenta lub 200 tys. PLN/rok gospodarstwa) – do 30 tys. PLN dotacji na POŚ. Wymóg: wykluczenie pieca węglowego z innej dotacji w tym samym wniosku.
- Poziom podwyższony (dochód do 1 894 PLN/osobę/miesiąc lub 2 651 PLN przy jednoosobowym gospodarstwie) – do 50 tys. PLN dotacji. Wymóg dochodowy potwierdzony zaświadczeniem ośrodka pomocy społecznej.
- Poziom najwyższy (dochód do 1 326 PLN/osobę/miesiąc) – do 90 tys. PLN dotacji, ale tylko w pakiecie z termomodernizacją całego budynku.
Wniosek przez portal beneficjenta na czystepowietrze.gov.pl. Czas rozpatrzenia 30–90 dni. Wypłata po zakończeniu inwestycji i przedłożeniu faktur. Nie można łączyć z dofinansowaniem unijnym z tej samej puli.
Gminne fundusze ochrony środowiska
Większość gmin prowadzi własne programy refundacji POŚ – zazwyczaj 30–60% kosztów kwalifikowanych, do 5–10 tys. PLN. Regulamin każdej gminy odrębny: niektóre wymagają budowy POŚ na działce z brakiem kanalizacji, niektóre dopuszczają wymianę szamba na POŚ. Najważniejsze warunki to zazwyczaj: brak istniejącej kanalizacji w obrębie 100–200 m, zgłoszenie do starostwa + zgłoszenie wodnoprawne, faktura na inwestora. Sprawdź u referenta ochrony środowiska w gminie albo w BIP.
WFOŚiGW – programy wojewódzkie
Wojewódzkie Fundusze Ochrony Środowiska i Gospodarki Wodnej w 2026 r. prowadzą programy regionalne, np. „Życie bez smogu” (Mazowieckie), „Stop niskiej emisji” (Małopolskie), które obejmują wymianę pieców i równolegle dofinansowanie do POŚ na poziomie do 5 tys. PLN. Kombinacja Czyste Powietrze (NFOŚiGW) + WFOŚiGW + gmina jest dopuszczalna pod warunkiem braku podwójnego pokrycia tej samej pozycji w fakturach.

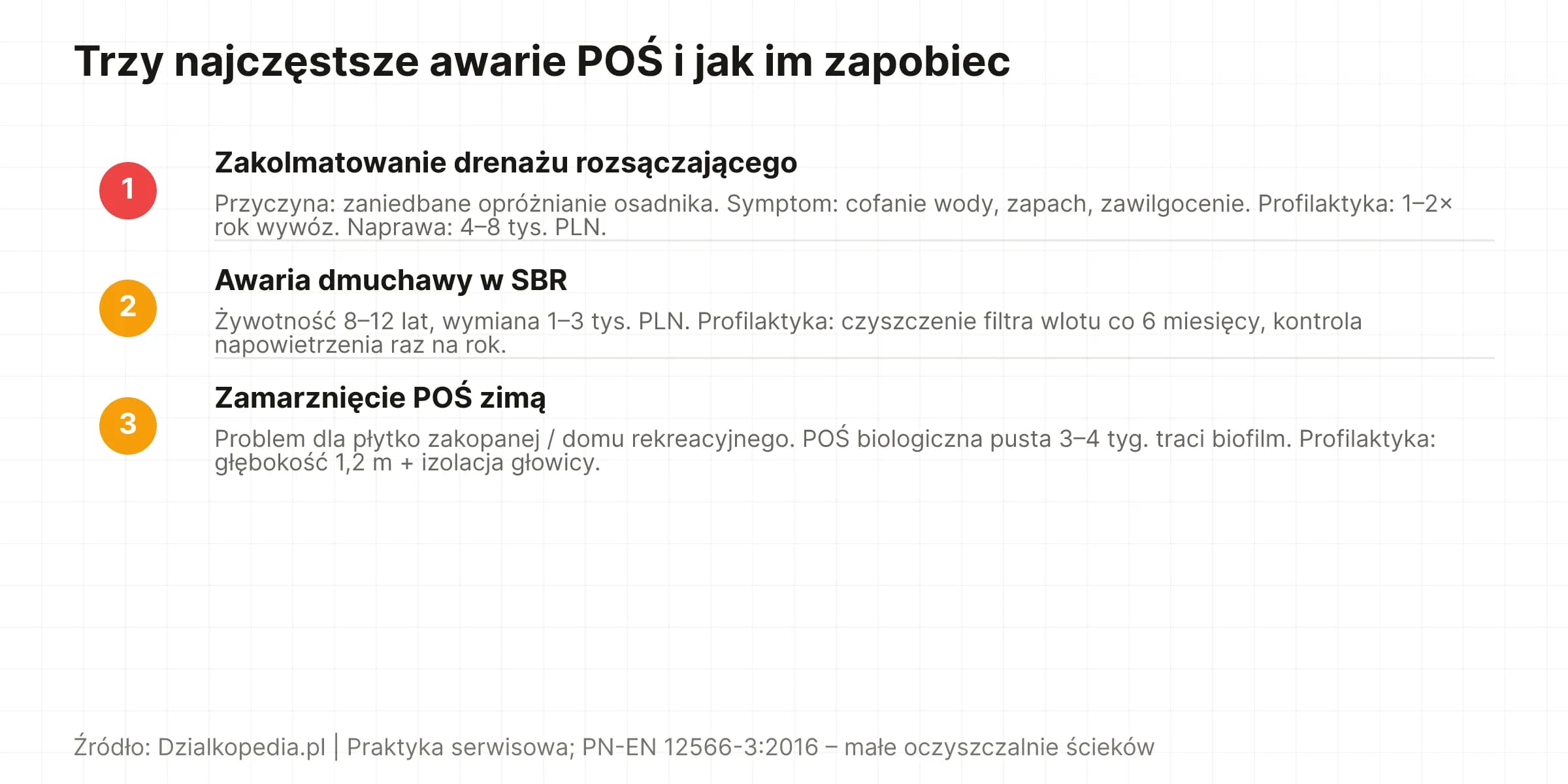

Awarie i utrzymanie: jak nie zatkać drenażu i nie spalić dmuchawy
Awarie i utrzymanie: jak nie zatkać drenażu i nie spalić dmuchawy
POŚ wymaga regularnej eksploatacji – inaczej awaria nie jest kwestią „czy”, tylko „kiedy”. Trzy najczęstsze przyczyny awarii i sposoby ich uniknięcia:
- Zakolmatowanie drenażu rozsączającego – drobne cząstki osadu z osadnika gnilnego wnikają w żwirową obsypkę i dno drenów, blokując filtrację. Symptom: cofanie się wody w toaletach, zapach przy drenażu, zawilgocenie trawnika. Profilaktyka: opróżnianie osadnika 1–2 razy na rok (250–400 PLN za wywóz), zachowanie progu 7,5 m³/dobę (nie podłączać myjni samochodowej, basenu).
- Awaria dmuchawy w POŚ biologicznej SBR – kompresor pracujący 24/7 ma żywotność 8–12 lat. Symptom: spadek ciśnienia w napowietrzaniu, brzydki zapach z reaktora, spadek skuteczności oczyszczania. Wymiana: 1–3 tys. PLN. Profilaktyka: czyszczenie filtra wlotu powietrza co 6 miesięcy, kontrola poziomu napowietrzenia raz na rok.
- Zamarznięcie POŚ zimą – problem dla zbiorników płytko zakopanych albo dla POŚ przy dłuższej nieobecności. POŚ biologiczna potrzebuje stałego dopływu ścieków – pusta przez 3–4 tygodnie traci biofilm i wymaga ponownego rozruchu (2–4 tygodnie). Profilaktyka: głębokość zakopania min. 1,2 m do dna zbiornika, izolacja głowicy ekstrudowanym polistyrenem przy domu rekreacyjnym, ewentualna instalacja podgrzewacza dmuchawy.
Roczny harmonogram serwisu w typowej POŚ biologicznej: czyszczenie filtra dmuchawy (raz na 6 miesięcy), kontrola poziomu osadu w osadniku (raz na 6 miesięcy), opróżnianie osadnika (raz na 12–18 miesięcy), kontrola przepływu w drenażu lub studni chłonnej (raz na rok), czyszczenie pompy (raz na 2 lata). Łączny koszt zewnętrznego serwisu: 600–1 200 PLN/rok.

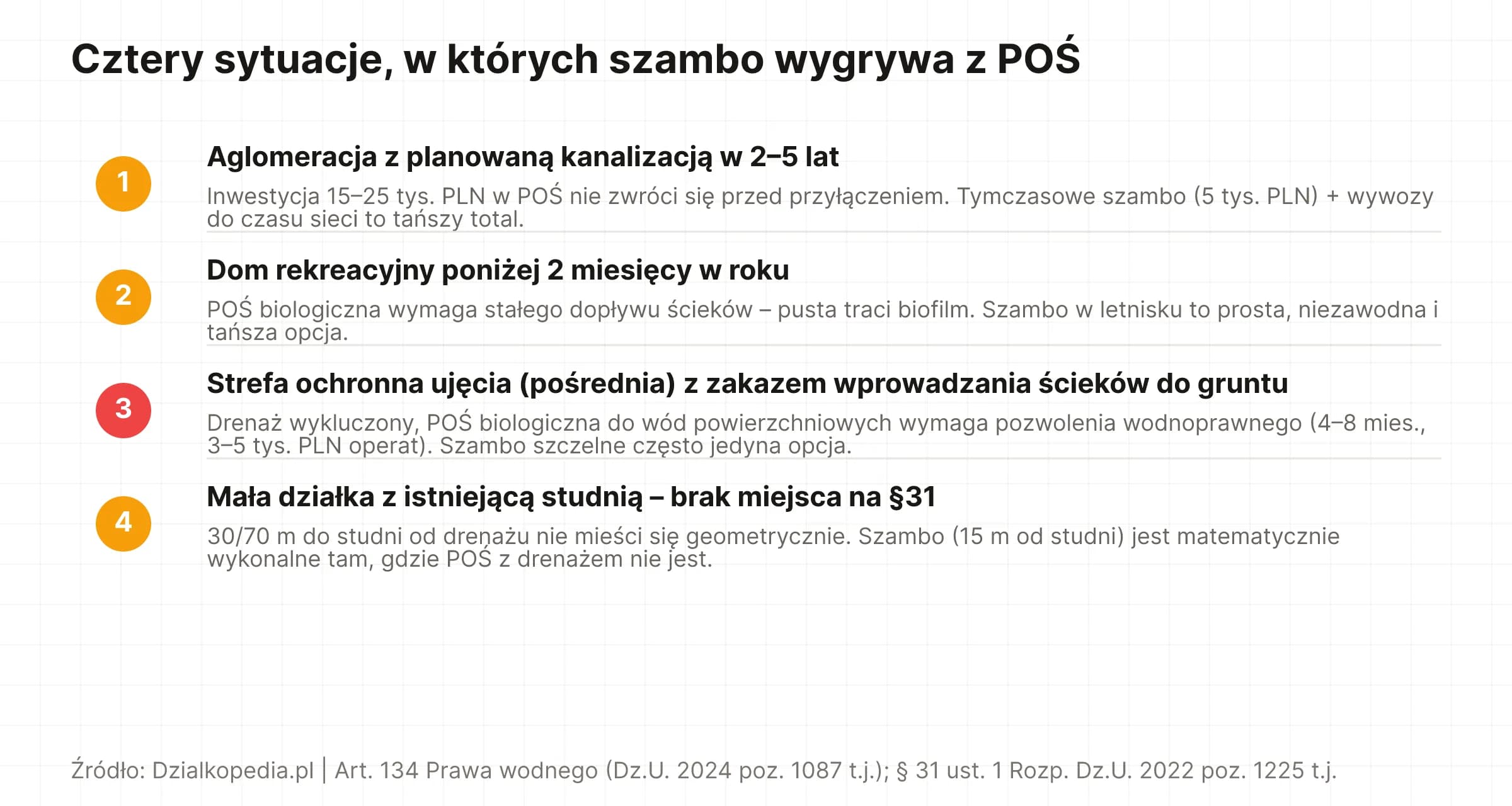

Kiedy szambo jest lepszym wyborem niż POŚ?
Kiedy szambo jest lepszym wyborem niż POŚ?
POŚ wygrywa w większości scenariuszy stałego zamieszkania, ale są cztery sytuacje, w których szczelne szambo betonowe albo z tworzywa sztucznego jest racjonalnym wyborem:
- Działka leży w aglomeracji z planowaną budową kanalizacji w terminie 2–5 lat. Inwestycja w POŚ za 15–25 tys. PLN nie zwróci się przed przyłączeniem do sieci. Tymczasowe szambo (5 tys. PLN) + wywożenie do czasu kanalizacji to tańszy total.
- Dom rekreacyjny używany mniej niż 2 miesiące w roku. POŚ biologiczna wymaga stałego dopływu ścieków, inaczej traci biofilm. Szambo w domu letniskowym to prosta, niezawodna i tańsza opcja.
- Strefa ochronna ujęcia wody pośrednia z zakazem wprowadzania ścieków do gruntu. Drenaż wykluczony, POŚ biologiczna z odprowadzeniem do wód powierzchniowych wymaga pozwolenia wodnoprawnego (4–8 miesięcy procedura, 3–5 tys. PLN operat). Szambo szczelne z udokumentowanym wywozem to często jedyne realne rozwiązanie.
- Mała działka z istniejącą studnią, gdzie geometria nie pozwala na §31 (30/70 m). Brak miejsca na drenaż w odpowiedniej odległości od studni. Szambo szczelne (15 m od studni wystarczy, § 31 ust. 1 pkt 3 dla zbiorników szczelnych) jest matematycznie wykonalne tam, gdzie POŚ z drenażem nie.
W każdym innym scenariuszu (stałe zamieszkanie, działka poza aglomeracją, brak strefy ochronnej, dostateczna powierzchnia działki, klasa gruntu III+) POŚ wygrywa w 10-letnim TCO i generuje mniej uciążliwości w użytkowaniu (brak kosztów wywozów, brak ciężarówek na podjeździe co 6–8 tygodni).

Wybierasz POŚ – co sprawdzić dalej przed zakupem działki?
Wybierasz POŚ – co sprawdzić dalej przed zakupem działki?
Sprawdzenie 3 warstw zakazu (MPZP, aglomeracja, strefa ochronna ujęcia) to dopiero pierwszy krok należytej staranności. Pełna weryfikacja działki obejmuje dodatkowo:
- Klasa gruntu i poziom wód gruntowych – determinują wybór typu POŚ. Bez badania geotechnicznego ryzyko awarii drenażu w 1–2 lata. Pełny poradnik: badania gruntu przed zakupem działki.
- Pozostałe media – woda, prąd, gaz – studnia 8–25 tys. PLN przyłącze wodociągowe 3–15 tys. PLN, przyłącze prądu 1,5–10 tys. PLN. Pełna lista: uzbrojenie działki krok po kroku.
- Stan prawny działki (KW, obciążenia) – Dział II–IV księgi wieczystej. Bez sprawdzenia ryzyko służebności, hipoteki albo roszczeń: co sprawdzić w księdze wieczystej.
- Strefa zalewowa i ryzyka środowiskowe – w strefie Q1% (powódź raz na 100 lat) drenaż POŚ jest wykluczony, biologiczna SBR wymaga zabezpieczenia przed zalaniem. Hydroportal ISOK i poradnik: strefa zalewowa.
- Dostęp do drogi publicznej – warunek pozwolenia na budowę i podstawa do służebności przejazdu na działkach śródpolnych: działka bez dostępu do drogi publicznej.
Oczyszczalnia przydomowa: odpowiedzi na najczęstsze pytania
Ile kosztuje przydomowa oczyszczalnia ścieków?
W 2026 r. dla 4-osobowej rodziny: oczyszczalnia drenażowa 8–15 tys. PLN, biologiczna SBR 15–25 tys. PLN, hybrydowa 18–28 tys. PLN. Do tego projekt 1–2 tys. PLN, eksploatacja 300–700 PLN/rok (opróżnianie osadnika 1–2 razy na rok, dmuchawa, biopreparaty). Dotacje z gminnych funduszy ochrony środowiska oraz program Czyste Powietrze (od 2024 r. obejmujący POŚ) mogą pokryć 30–80% inwestycji.
Czy trzeba mieć pozwolenie na oczyszczalnię przydomową?
Standardowa POŚ dla 4 osób (~0,6 m³/dobę) wymaga dwóch zgłoszeń, nie pozwoleń. Pierwsze – do starostwa powiatowego (art. 29 ust. 1 pkt 3 Prawa budowlanego, Dz.U. 2024 poz. 1465 t.j. ze zm., termin 21 dni na sprzeciw). Drugie – do Wód Polskich, czyli zgłoszenie wodnoprawne (art. 394 Prawa wodnego, Dz.U. 2024 poz. 1087 t.j.). Pozwolenia na budowę i pozwolenia wodnoprawnego wymagają jedynie POŚ powyżej 7,5 m³/dobę (zabudowa wielolokalowa, zespoły).
Co się bardziej opłaca – szambo czy przydomowa oczyszczalnia?
Przy stałym zamieszkaniu i dostępnej technologicznie POŚ: oczyszczalnia tańsza w 10-letnim TCO. Szambo betonowe 6 m³ dla 4 osób: 4–7 tys. PLN inwestycji + 4–8 wywozów rocznie po 250–400 PLN = 1 200–3 200 PLN/rok kosztów eksploatacji. POŚ biologiczna SBR: 15–25 tys. PLN inwestycji + 300–700 PLN/rok eksploatacji. Po 8–10 latach POŚ wychodzi taniej. Szambo wygrywa tylko, gdy MPZP zakazuje POŚ, działka leży w strefie ochronnej ujęcia wody albo dom jest używany rekreacyjnie (mniej niż 2 miesiące w roku).
Jak często opróżnia się przydomową oczyszczalnię ścieków?
Osadnik gnilny POŚ drenażowej – 1–2 razy na rok (w zależności od liczby użytkowników i pojemności). Osadnik biologicznej SBR – 1 raz na 12–18 miesięcy. Pojedynczy wywóz 250–400 PLN. Częstotliwość określa producent w instrukcji eksploatacji. Pominięcie opróżniania to najczęstsza przyczyna awarii drenażu rozsączającego: nadmiar osadu wypływa do drenów i kolmatuje warstwę filtracyjną, co wymaga przebudowy ciągów drenażowych za 4–8 tys. PLN.
Jaka jest minimalna odległość oczyszczalni od studni?
30 m – jeśli ścieki przed wprowadzeniem do gruntu są oczyszczone biologicznie (po reaktorze SBR, biofiltrze) – § 31 ust. 1 pkt 4 Rozporządzenia w sprawie warunków technicznych budynków (Dz.U. 2022 poz. 1225 t.j.). 70 m – jeśli drenaż prowadzi ścieki tylko z osadnika gnilnego, bez biologicznego doczyszczania – § 31 ust. 1 pkt 5. Dla zbiornika POŚ (osadnika): w zabudowie jednorodzinnej 2 m od granicy działki, 5 m od okien i drzwi pomieszczeń przeznaczonych na pobyt ludzi (§ 36 ust. 2).
Czy w MPZP może być zakaz przydomowej oczyszczalni?
Tak. Trzy najczęstsze warstwy zakazu: (1) zapis MPZP w sekcji „infrastruktura techniczna” lub „kanalizacja” wymagający przyłączenia do sieci i wykluczający POŚ, (2) położenie działki w aglomeracji kanalizacyjnej z obowiązkiem przyłączenia (art. 5 ust. 1 pkt 2 Ustawy o utrzymaniu czystości w gminach, Dz.U. 2024 poz. 399 t.j.), (3) położenie w strefie ochronnej ujęcia wody (art. 134 Prawa wodnego, Dz.U. 2024 poz. 1087 t.j.) – w strefie pośredniej drenaż rozsączający jest zazwyczaj wykluczony. Sprawdź wszystkie trzy warstwy zanim kupisz działkę.
Jaka klasa gruntu jest potrzebna do drenażu rozsączającego?
Klasa bonitacyjna III lub lepsza (gleby gliniasto-piaszczyste, piaszczyste, o współczynniku filtracji k > 1×10⁻⁵ m/s). Klasy IV–VI (gliny ciężkie, iły, mady) zazwyczaj wykluczają drenaż – ścieki nie przesączają się i podtapiają drenaż. Dodatkowy warunek: zwierciadło wody gruntowej musi być co najmniej 1,5 m poniżej dna drenażu (czyli ok. 2,7–3 m pod terenem). Badanie geotechniczne (1–2 tys. PLN) przed inwestycją zwraca się w 80% przypadków – brak danych o gruncie to najczęstsza przyczyna awarii drenażu po 1–2 latach.
Czy oczyszczalnia przydomowa jest dopuszczalna na działce rolnej?
Tak, jeśli na działce stoi (lub powstaje) budynek mieszkalny zagrodowy w warunkach zabudowy zagrodowej, albo jeśli MPZP przewiduje zabudowę zagrodową. Próg 7,5 m³/dobę i odległości §31, §36 obowiązują tak samo jak na działce budowlanej. Na gruntach klas I–III lub na obszarach chronionych (strefy ochronne, parki krajobrazowe) możliwy dodatkowy zakaz wynikający z MPZP lub aktu wojewody. Działka rolna bez zabudowy ani planów zabudowy POŚ nie wymaga – nie ma kogo obsługiwać.
Czy są dotacje na przydomową oczyszczalnię ścieków w 2026 r.?
Tak, trzy główne źródła: program Czyste Powietrze (od 2024 r. POŚ włączone do listy kwalifikowanych źródeł, dotacja do 30 tys. PLN dla podstawowego poziomu i do 50 tys. PLN dla podwyższonego, czystepowietrze.gov.pl), gminne fundusze ochrony środowiska (refundacja zwykle 30–60%, do 5–10 tys. PLN, regulamin każdej gminy odrębny), Wojewódzkie Fundusze Ochrony Środowiska i Gospodarki Wodnej (programy regionalne, np. „Życie bez smogu” w wielu województwach). Warunek wspólny: zgłoszenie do starostwa + zgłoszenie wodnoprawne + brak istniejącej kanalizacji w aglomeracji.
Co jeśli sąsiad twierdzi, że moja oczyszczalnia mu śmierdzi?
Pierwszy krok – sprawdzić zgodność z § 36 i § 37 Rozporządzenia w sprawie warunków technicznych budynków (Dz.U. 2022 poz. 1225 t.j.): odległość zbiornika POŚ od granicy 2 m (zabudowa jednorodzinna, do 10 m³), pokrywy i wyloty wentylacji 5 m od okien sąsiada (jednorodzinna). Zgodność z odległościami chroni przed roszczeniami immisji. Drugi krok – sprawdzić, czy odpowietrzenie POŚ jest wyprowadzone min. 0,6 m powyżej górnej krawędzi okien i drzwi (§ 37). Trzeci – serwisowanie (zatkany biofiltr daje fetor). Sąsiad może zgłosić sprawę do gminy lub wystąpić o roszczenie cywilne (art. 144 KC – immisje), ale przy zgodności z odległościami i poprawnej eksploatacji POŚ sprawa nie ma podstaw.
Podsumowanie
Przydomowa oczyszczalnia ścieków to przy stałym zamieszkaniu tańsza alternatywa dla szamba szczelnego, ale jej dopuszczalność zależy od trzech warstw regulacyjnych: zapisu MPZP, położenia w aglomeracji kanalizacyjnej i strefy ochronnej ujęcia wody. Pomyłka na tym etapie kosztuje 5–15 tys. PLN dodatkowych kosztów albo wymusza droższą technologię. Pięć typów POŚ (drenażowa, biologiczna SBR, hybrydowa, hydrofitowa, beztlenowa) różni się kosztem (5–28 tys. PLN), wymaganiami gruntu i geometrii działki, a każda inwestycja wymaga równoległych zgłoszeń: do starostwa (art. 29 Prawa budowlanego, Dz.U. 2024 poz. 1465 t.j. ze zm.) i do Wód Polskich (art. 394 Prawa wodnego, Dz.U. 2024 poz. 1087 t.j.). Odległości §31, §36 i §37 Rozporządzenia w sprawie warunków technicznych (Dz.U. 2022 poz. 1225 t.j.) decydują, czy POŚ z drenażem mieści się na konkretnej działce – minimum 30 m od studni dla ścieków biologicznie oczyszczonych, 70 m bez biologicznego oczyszczania, 2 m od granicy w zabudowie jednorodzinnej. Zanim podpiszesz umowę przedwstępną – sprawdź działkę, aby zweryfikować wszystkie trzy warstwy i klasę gruntu.
Przydatne narzędzia
Sprawdź działkę
Kompleksowy audyt: MPZP, aglomeracja, strefa ochronna ujęcia, grunt, dostęp do drogi.
Mapa działek
Znajdź działkę na mapie, sprawdź MPZP, plan ogólny i transakcje w okolicy.
Lista kontrolna zakupu działki
32 punkty kontrolne należytej staranności – od KW po media i drogę.
Sprawdź księgę wieczystą
Wpisz numer KW i sprawdź właściciela, obciążenia oraz hipoteki online.
Powiązane artykuły
Uzbrojenie działki krok po kroku
Woda, prąd, gaz, kanalizacja – jak sprawdzić dostępność mediów i policzyć koszty przyłączeń.
Badania gruntu przed zakupem działki
Klasa bonitacyjna, współczynnik filtracji, poziom wód gruntowych – co sprawdzić zanim wybierzesz POŚ.
Jak sprawdzić MPZP
Tekst uchwały, sekcja „infrastruktura techniczna”, mapa Dzialkopedii – jak znaleźć zakazy POŚ w planie.
Plan ogólny gminy 2026
Strefa planistyczna kanalizacyjna, obowiązkowe od 2026 r. – jak czytać plan i jakie ma konsekwencje dla POŚ.
Strefa zalewowa – co oznacza?
Q10/Q100/Q500, MZP, MRP – jak strefa zalewowa wpływa na wybór POŚ i obowiązki właściciela.
Kupno działki krok po kroku
7 etapów zakupu działki: od ustalenia budżetu po akt notarialny. Koszty dodatkowe 3–6%.
- Ustawa z dnia 7 lipca 1994 r. – Prawo budowlane – Dz.U. 2024 poz. 1465 t.j. ze zm. (Obwieszczenie Marszałka Sejmu z 5 września 2024 r., z późniejszymi nowelizacjami), art. 29 ust. 1 pkt 3 – zwolnienie z pozwolenia dla POŚ ≤7,5 m³/dobę (wymagane zgłoszenie do starostwa), art. 30 ust. 1 pkt 1 – wymóg zgłoszenia
- Ustawa z dnia 20 lipca 2017 r. – Prawo wodne – Dz.U. 2024 poz. 1087 t.j., art. 87 (aglomeracje kanalizacyjne), art. 121–135 (strefy ochronne ujęć wody), art. 134 (zakaz wprowadzania ścieków do gruntu w strefie pośredniej), art. 394 (zgłoszenie wodnoprawne), art. 271 (pozwolenie wodnoprawne)
- Rozporządzenie Ministra Gospodarki Morskiej i Żeglugi Śródlądowej z dnia 12 lipca 2019 r. – Dz.U. 2019 poz. 1311 – substancje szczególnie szkodliwe dla środowiska wodnego, § 11 – warunki wprowadzania ścieków bytowych z POŚ do gruntu (BZT5 ≤ 40 mg O₂/l, ChZT ≤ 150 mg O₂/l, zawiesina ogólna ≤ 50 mg/l)
- Obwieszczenie Ministra Rozwoju i Technologii z dnia 15 kwietnia 2022 r. – Dz.U. 2022 poz. 1225 t.j. – warunki techniczne budynków i ich usytuowanie, § 31 (odległości studni), § 36 (odległości zbiornika POŚ), § 37 (odprowietrzenie osadnika POŚ)
- Ustawa z dnia 13 września 1996 r. o utrzymaniu czystości i porządku w gminach – Dz.U. 2024 poz. 399 t.j., art. 5 ust. 1 pkt 2 – obowiązek przyłączenia nieruchomości do sieci kanalizacyjnej w aglomeracji
- Dyrektywa Parlamentu Europejskiego i Rady 2024/3019 – Dyrektywa w sprawie oczyszczania ścieków komunalnych (zastępująca 91/271/EWG od 2024 r.) – źródło terminu „aglomeracja”
- Program Czyste Powietrze – czystepowietrze.gov.pl – Narodowy Fundusz Ochrony Środowiska i Gospodarki Wodnej, dotacja do 30 tys. PLN (poziom podstawowy) lub do 50 tys. PLN (poziom podwyższony) na POŚ od 2024 r.
