Najważniejsze informacje w skrócie
Dane aktualne na kwiecień 2026. Podstawa: Prawo energetyczne (Dz.U.2024.266 t.j.), Ustawa o zbiorowym zaopatrzeniu w wodę (Dz.U.2024.757 t.j.), UPiZP (Dz.U.2024.1130 t.j.)
Co to znaczy, że działka jest uzbrojona?
Co to znaczy, że działka jest uzbrojona?
Uzbrojenie działki oznacza jej gotowość infrastrukturalną do zabudowy. W pełni uzbrojona parcela ma dostęp do czterech kluczowych sieci i spełnia jeden warunek prawny.
- Sieć elektroenergetyczna – istniejące przyłącze lub potwierdzona możliwość podłączenia przez operatora sieci dystrybucyjnej (OSD)
- Sieć wodociągowa – przyłącze do sieci przedsiębiorstwa wod-kan lub własne ujęcie wody (studnia głębinowa)
- Kanalizacja sanitarna – przyłącze do kanalizacji zbiorczej lub rozwiązanie lokalne (szambo, przydomowa oczyszczalnia ścieków)
- Sieć gazowa– opcjonalna, ale podnosi wartość działki; przyłącze realizuje Polska Spółka Gazownictwa (PSG)
- Dostęp do drogi publicznej– bezpośredni (działka graniczy z drogą publiczną) lub pośredni (służebnośćdrogi koniecznej, art. 145 Kodeksu cywilnego)
Warto odróżnić trzy sytuacje, które sprzedawcy często mieszają: sieć w pobliżu działki (linia przebiega obok, ale nie ma podłączenia), istniejące przyłącze (fizyczne podłączenie do budynku lub złącza) oraz potwierdzona możliwość przyłączenia (operator wydał warunki techniczne). Dla kupującego liczy się trzecia opcja – sam przebieg sieci nie gwarantuje, że podłączenie jest możliwe.

Jak sprawdzić uzbrojenie działki na mapie i w urzędzie?
Jak sprawdzić uzbrojenie działki na mapie i w urzędzie?
Mapa uzbrojenia terenu (mapa zasadnicza z warstwą GESUT/KIUT) to najszybszy sposób na wstępną ocenę infrastruktury. Nie zastępuje jednak potwierdzenia od operatora sieci.
Czego szukać na mapie uzbrojenia terenu
Mapa zasadnicza prowadzona przez starostwo powiatowe (Powiatowy Ośrodek Dokumentacji Geodezyjnej i Kartograficznej – PODGiK) zawiera warstwę GESUT (Geodezyjna Ewidencja Sieci Uzbrojenia Terenu), która pokazuje przebieg sieci podziemnych i naziemnych. Na mapie widoczne są:
- Linie elektroenergetyczne– trasa kabli i linii napowietrznych, lokalizacja szafek rozdzielczych
- Wodociągi– przebieg rur, hydranty, zasuwy, komory pomiarowe
- Kanalizacja– kolektor główny, studzienki rewizyjne, kierunek spływu
- Gazociągi– przebieg sieci gazowej, stacje redukcyjne, punkty pomiarowe
- Telekomunikacja – kable, kanalizacja kablowa, studnie telekomunikacyjne
KIUT/GESUT vs realna możliwość przyłączenia
Mapa pokazuje gdzie przebiega sieć, ale nie odpowiada na pytanie czy można się podłączyć. Trzy kluczowe pułapki:
- Mapa może być nieaktualna– sieć mogła zostać przebudowana lub wyłączona z eksploatacji
- Sieć blisko ≠ wolne moce– operator może odmówić przyłączenia z powodu braku przepustowości sieci
- Brak warstwy nie dowodzi braku sieci– niektóre sieci mogą nie być zinwentaryzowane w GESUT
Dlatego po analizie mapy należy wystąpić do każdego operatora sieci o warunki techniczne przyłączenia. Dopiero ten dokument potwierdza, że podłączenie jest możliwe i na jakich warunkach.

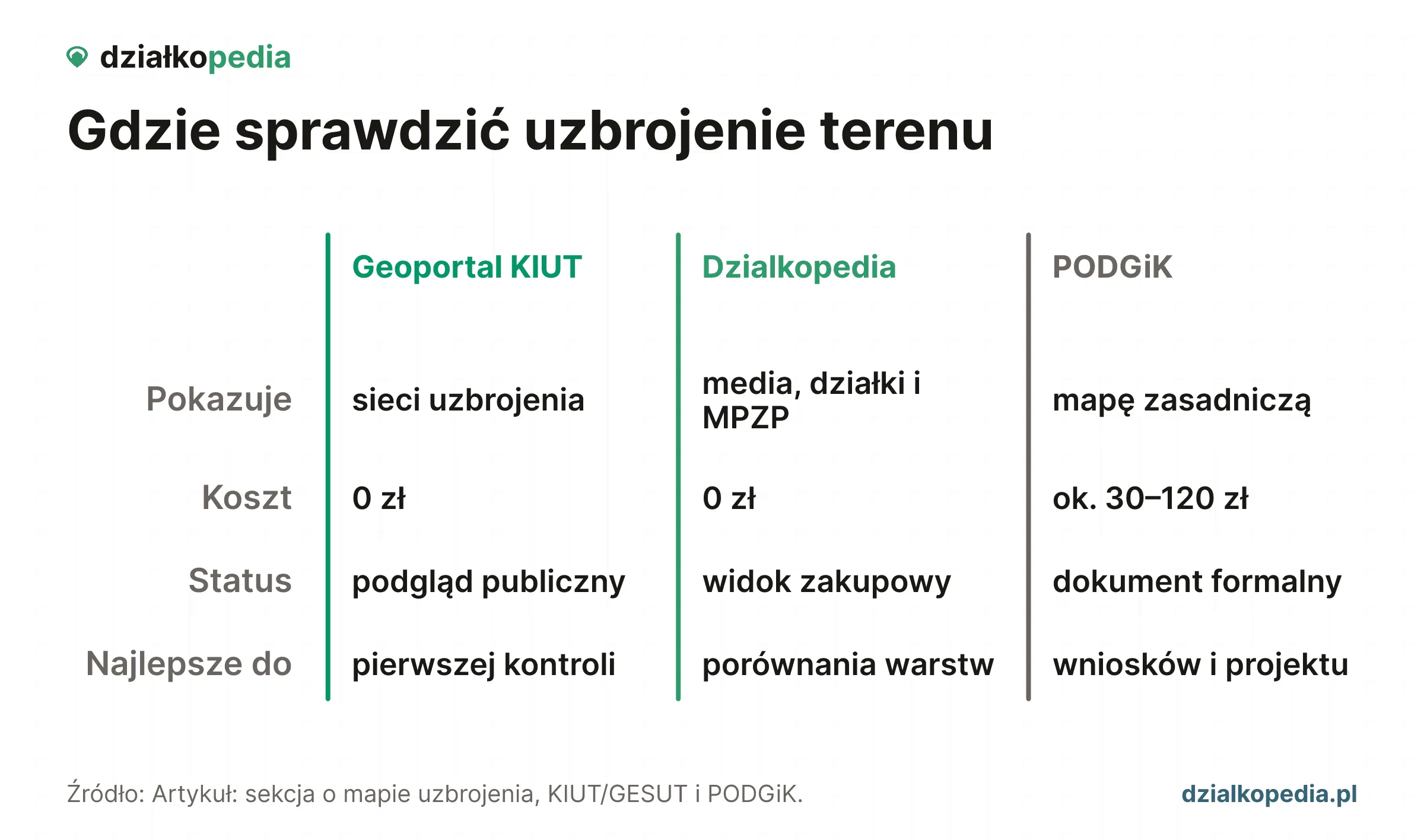

Gdzie sprawdzić uzbrojenie terenu online
- Geoportal GUGiK(geoportal.gov.pl) – warstwa KIUT/GESUT, dostępna nieodpłatnie
- Mapa Dzialkopedia – mapa działek z warstwą uzbrojenia terenu, granicami ewidencyjnymi i strefami MPZP w jednym widoku
- PODGiK(Powiatowy Ośrodek Dokumentacji Geodezyjnej) – formalna mapa zasadnicza, opłata za udostępnienie ok. 30–120 PLN

Jak zrobić przyłącze elektroenergetyczne do działki i ile to kosztuje?
Jak zrobić przyłącze elektroenergetyczne do działki i ile to kosztuje?
Przyłącze elektroenergetyczne to jedyna infrastruktura, w której opłata za przyłączenie jest regulowana formułą taryfową, a nie indywidualną wyceną operatora. Podstawa prawna: art. 7 ust. 1 (obowiązek przyłączenia) i ust. 8d (formuła opłaty taryfowej) Prawa energetycznego (Dz.U.2024.266 t.j.).
Wniosek do operatora sieci dystrybucyjnej (OSD)
- Złóż wniosek o określenie warunków przyłączenia – do lokalnego OSD: TAURON Dystrybucja, Enea Operator, PGE Dystrybucja lub Energa-Operator. Wniosek składa się online lub w biurze obsługi.
- Otrzymaj warunki techniczne– operator wydaje je w ciągu 21 dni (grupa V/VI). Dokument określa punkt przyłączenia, zakres robót, moc przyłączeniową i termin ważności.
- Podpisz umowę o przyłączenie– umowa określa harmonogram, opłatę i obowiązki stron. Po podpisaniu inwestor wnosi opłatę za przyłączenie.
- Operator buduje przyłącze– OSD realizuje prace do ustalonego punktu (złącze/szafka). Inwestor odpowiada za instalację wewnętrzną od złącza do budynku.
- Odbiór i uruchomienie– po zakończeniu robót operator dokonuje odbioru technicznego, montuje licznik i włącza zasilanie.
Opłata za przyłącze kablowe vs napowietrzne
Opłata za przyłączenie do sieci niskiego napięcia (grupa IV/V) obliczana jest według formuły taryfowej zatwierdzonej przez Urząd Regulacji Energetyki (URE). Stawki różnią się między operatorami:

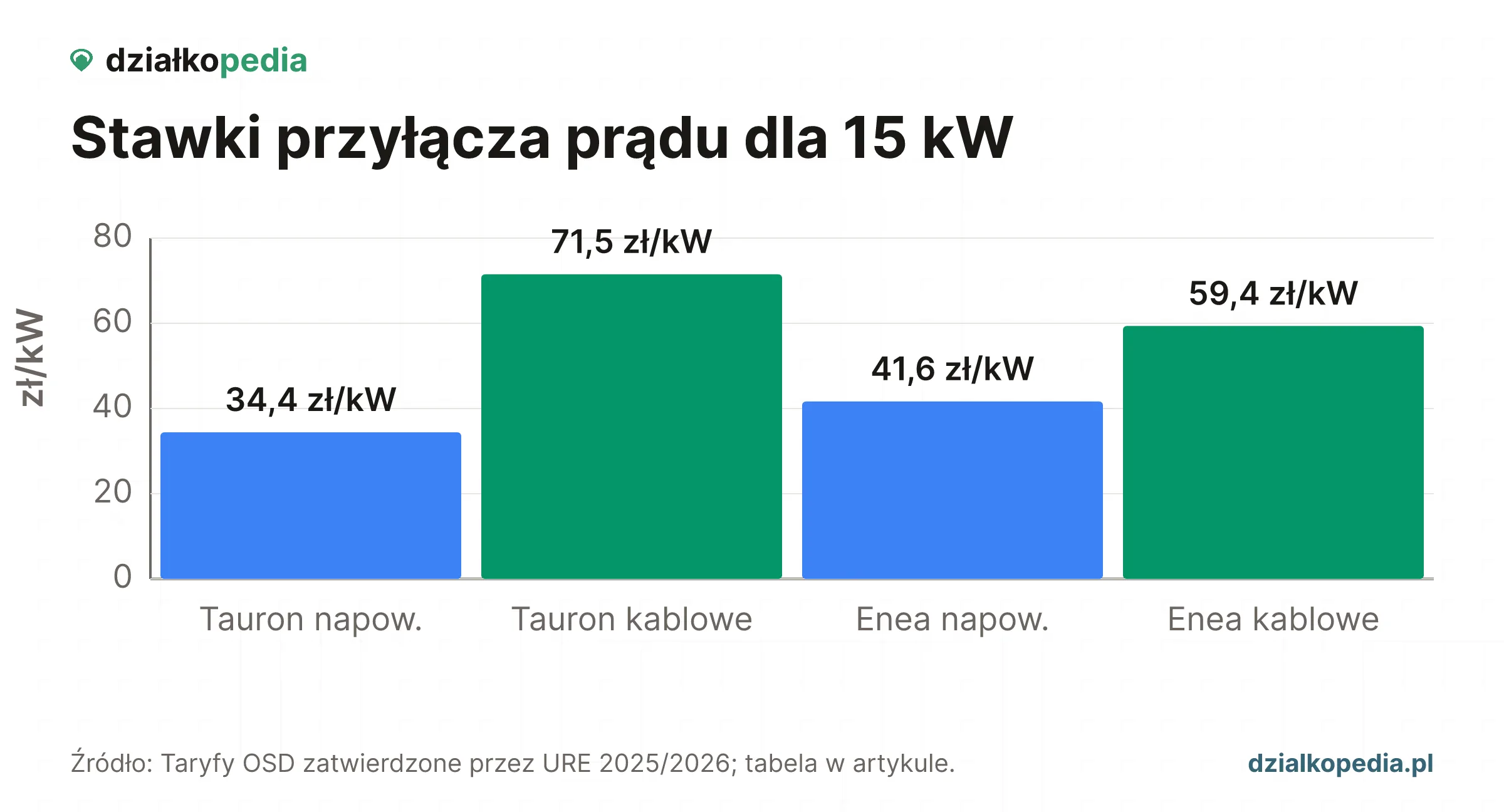

| Operator | Napowietrzne (PLN/kW) | Kablowe (PLN/kW) | Przykład 15 kW |
|---|---|---|---|
| TAURON Dystrybucja | 34,40 | 71,49 | 516-1 072 PLN |
| Enea Operator | 41,64 | 59,36 | 625-890 PLN |
Źródło: taryfy zatwierdzone przez URE (2025/2026).
Stawki taryfowe obowiązują do 200 metrów od istniejącej sieci. Powyżej tej odległości operator dolicza dodatkową opłatę za każdy metr. Przy dłuższych trasach (np. działka 500 m od sieci) koszt przyłącza może wzrosnąć do 10 000–20 000 PLN.
Opłata taryfowa pokrywa: przygotowanie projektu, ułożenie przewodów, montaż szafki przyłączeniowej, materiały, nadzór i dokumentację geodezyjną (wg specyfikacji Enea Operator). Cały proces trwa 2–6 miesięcy od złożenia wniosku do uruchomienia zasilania.

Przyłącze wodociągowe i kanalizacyjne – kto płaci i jak to zorganizować?
Przyłącze wodociągowe i kanalizacyjne – kto płaci i jak to zorganizować?
W odróżnieniu od prądu, gdzie opłata jest regulowana taryfowo, koszty przyłącza wodociągowego i kanalizacyjnego zależą od warunków lokalnych i nie ma jednolitej formuły ogólnopolskiej. Warunki techniczne przyłączenia wydaje lokalne przedsiębiorstwo wod-kan – np. MPWiK Warszawa, Aquanet Poznań, MPWiK Wrocław czy ZWiK w mniejszych gminach.
Kto płaci za przyłącze, a kto za sieć
Ustawa z dnia 7 czerwca 2001 r. o zbiorowym zaopatrzeniu w wodę i zbiorowym odprowadzaniu ścieków (Dz.U.2024.757 t.j.) rozstrzyga podział kosztów w art. 15:
- Art. 15 ust. 1: przedsiębiorstwo wod-kan jest zobowiązane zapewnić budowę urządzeń wodociągowych i kanalizacyjnych (sieć główna)
- Art. 15 ust. 2: osoba ubiegająca się o przyłączenie ponosi koszty budowy przyłącza do sieci oraz studni wodomierzowej lub pomieszczenia przewidzianego do lokalizacji wodomierza głównego
W praktyce oznacza to, że inwestor płaci za odcinek od budynku do punktu włączenia do sieci głównej (dokładna granica przyłącza wynika z definicji w art. 2 pkt 5–6 tej ustawy i może różnić się w zależności od praktyki danej gminy). Koszt zależy od:
- Długości przyłącza– im dalej od sieci, tym drożej
- Rodzaju nawierzchni– przekraczanie drogi asfaltowej kosztuje więcej niż wykop w trawiastym terenie
- Warunków gruntowych– woda gruntowa, skalisty grunt, konieczność odwodnienia
- Regionu– stawki różnią się między gminami i wykonawcami
Typowy koszt przyłącza wodociągowego to 3 000-8 000 PLN, kanalizacyjnego 4 000-12 000 PLN. Łącznie woda + kanalizacja: 5 000-15 000 PLN.

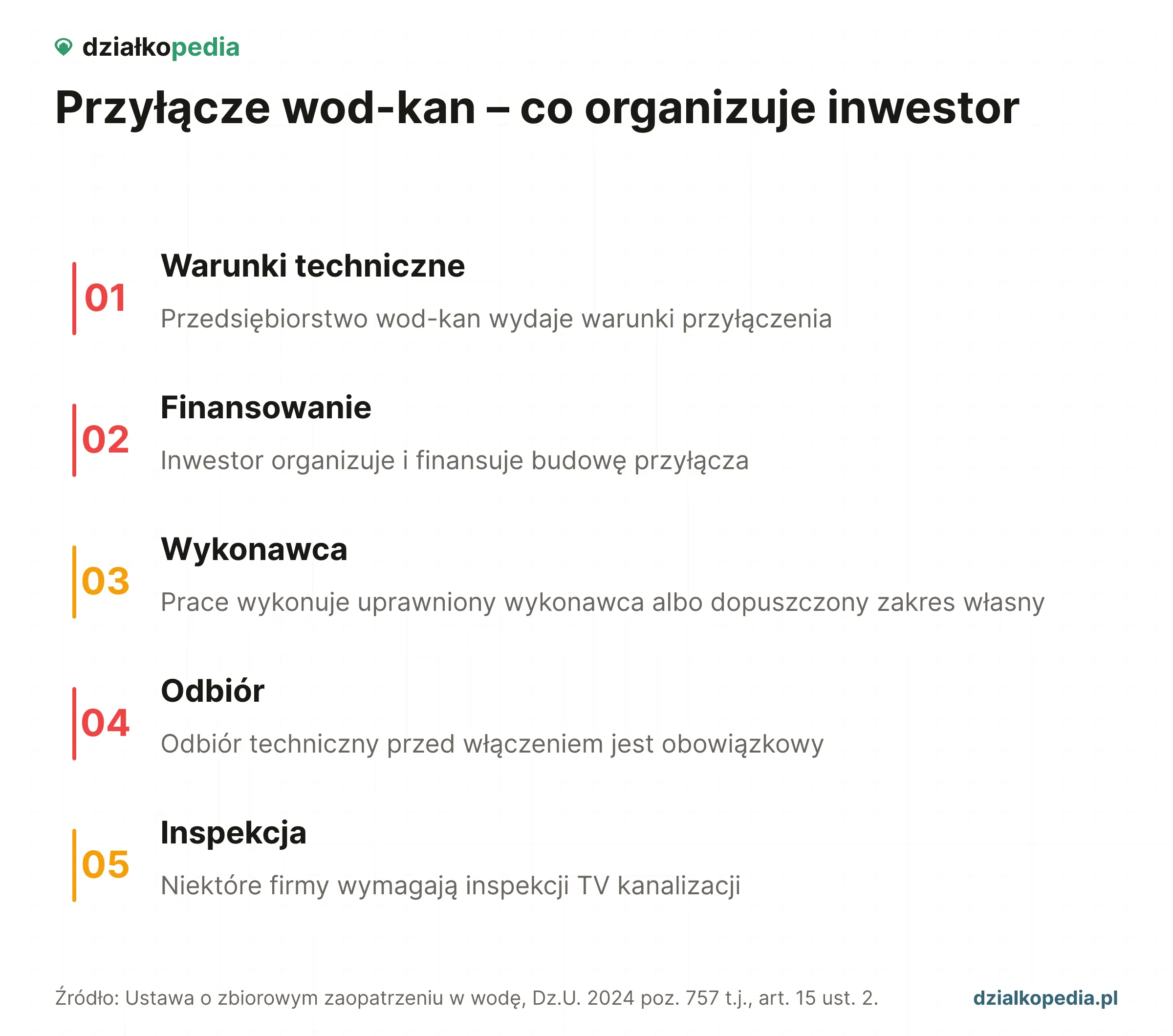

Czy można wykonać przyłącze samodzielnie?
Art. 15 ust. 2 Ustawy o zbiorowym zaopatrzeniu w wodę (Dz.U.2024.757 t.j.) dopuszcza, że inwestor organizuje i finansuje budowę przyłącza. Oznacza to, że można zlecić prace uprawnionemu wykonawcy lub – w niektórych gminach – część robót ziemnych wykonać samodzielnie. Samodzielne wykonanie nie oznacza pełnej swobody: prace muszą być zgodne z warunkami technicznymi wydanymi przez przedsiębiorstwo wod-kan, a odbiór techniczny przed włączeniem do sieci jest obowiązkowy. Niektóre przedsiębiorstwa wymagają również inspekcji telewizyjnej gotowego przyłącza kanalizacyjnego.

Audyt Działki - 149 zł
Plan ogólny, MPZP, WZ, ryzyka i wycena - 29 sekcji dla jednej, konkretnej działki.
Czy warto robić przyłącze gazowe?
Czy warto robić przyłącze gazowe?
Przyłącze gazowe nie jest wymagane do budowy domu, ale podnosi komfort użytkowania i wartość nieruchomości. Procedura jest zbliżona do przyłącza prądu – również wynikająca z Prawa energetycznego (art. 7).
- Złóż wniosek do PSG (Polska Spółka Gazownictwa) – oddział właściwy dla lokalizacji działki. Wniosek można złożyć online przez portal PSG.
- Otrzymaj warunki techniczne przyłączenia – PSG określa punkt włączenia, ciśnienie, średnicę rury i zakres robót.
- Podpisz umowę i opłać przyłączenie – opłata przyłączeniowa ma komponent taryfowy (zatwierdzony przez URE), ale zasadniczą część kosztów stanowią roboty budowlane wyceniane indywidualnie przez PSG.
- PSG buduje przyłącze od sieci do szafki gazowej – inwestor odpowiada za instalację wewnętrzną od szafki do kotła/kuchenki.
Koszty przyłącza gazowego są wysoce indywidualne – zależą od odległości od sieci, ciśnienia, warunków terenowych i konieczności przekraczania dróg. Typowy zakres: 2 000-8 000 PLN. Przy dłuższych trasach koszty mogą przekroczyć 15 000 PLN.
Czy brak dostępu do drogi publicznej blokuje budowę domu?
Czy brak dostępu do drogi publicznej blokuje budowę domu?
Brak legalnego dostępu do drogi publicznej to jeden z najczęstszych ukrytych przeszkód blokujących budowę domu. Nawet jeśli działka ma prąd i wodę, bez drogi publicznej nie dostaniesz ani warunków zabudowy, ani pozwolenia na budowę.
Droga publiczna, droga wewnętrzna, droga gminna – różnice
- Droga publiczna– droga w publicznym systemie dróg, zaliczona do jednej z czterech kategorii: krajowa, wojewódzka, powiatowa lub gminna (art. 2 Ustawy o drogach publicznych, Dz.U.2024.320 t.j.). Dostęp do niej jest warunkiem ustawowym wydania decyzji WZ (art. 61 ust. 1 pkt 2 UPiZP).
- Droga gminna– najniższa kategoria drogi publicznej. Można sprawdzić status drogi w urzędzie gminy lub w ewidencji dróg (zarządca drogi prowadzi ewidencję na podstawie art. 10 Ustawy o drogach publicznych).
- Droga wewnętrzna– droga niezaliczona do żadnej kategorii dróg publicznych (art. 8 ust. 1 Ustawy o drogach publicznych). Droga prywatna, osiedlowa, polna. Dostęp przez drogę wewnętrzną spełnia wymogi „dostępu do drogi publicznej” tylko wtedy, gdy przejazd do drogi publicznej jest prawnie zagwarantowany (np.służebnością wpisaną w księdze wieczystej lub własnością działki drogowej).
Służebność drogi koniecznej
Jeśli działka nie ma bezpośredniego dostępu do drogi publicznej, Kodeks cywilny (art. 145) daje właścicielowi prawo żądania ustanowienia służebności drogi koniecznej przez sąsiednią nieruchomość. Ustanowienie następuje:
- Polubownie– umowa notarialna z właścicielem sąsiedniej działki, z wynagrodzeniem i wpisem do księgi wieczystej (dział III obciążonej nieruchomości)
- Sądownie– wniosek do sądu rejonowego, opłata 200 PLN, czas trwania 6–18 miesięcy. Sąd określa przebieg drogi i wynagrodzenie
Koszt wynagrodzenia za służebność ustala się indywidualnie – w zależności od lokalizacji i powierzchni zajmowanego szlaku drogi koniecznej. Typowy zakres: 5 000-30 000 PLN. Warto o tym wiedzieć przed zakupem działki, bo koszt służebności dochodzi do ceny parceli.

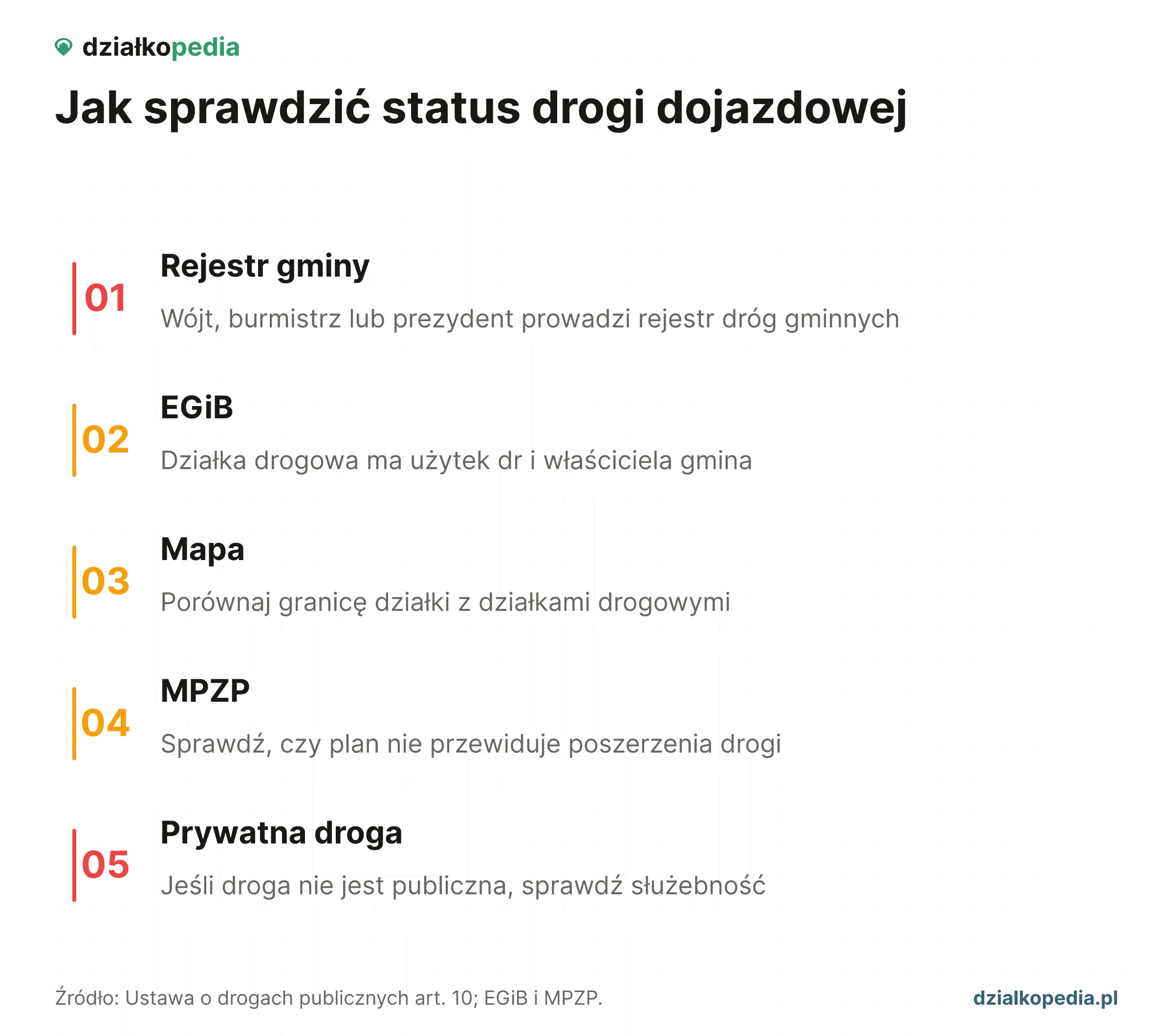

Jak sprawdzić, czy droga jest gminna (publiczna)?
Status drogi weryfikuje się w urzędzie gminy – w rejestrze dróg gminnych prowadzonym przez wójta, burmistrza lub prezydenta miasta na podstawie art. 10 Ustawy o drogach publicznych. Alternatywnie można sprawdzić w ewidencji gruntów i budynków (EGiB): działki drogowe gminne mają użytek „dr” i właściciela „gmina”. Na mapie Dzialkopedia można porównać granice działki z przebiegiem działek drogowych i warstwą MPZP.

Ile kosztuje uzbrojenie działki i jak wpływa na cenę parceli?
Ile kosztuje uzbrojenie działki i jak wpływa na cenę parceli?
Uzbrojenie terenu to nie tylko koszt przyłączy – to różnica między działką gotową do budowy a działką wymagającą miesięcy przygotowań. Poniższa tabela podsumowuje typowe zakresy kosztów.
| Przyłącze | Zakres kosztów | Regulacja cenowa | Kto płaci |
|---|---|---|---|
| Prąd (12–15 kW) | 1 200-3 000 PLN | Taryfa URE (formuła PLN/kW) | Inwestor (opłata taryfowa) |
| Woda | 3 000-8 000 PLN | Wycena lokalna | Inwestor (art. 15 ust. 2) |
| Kanalizacja | 4 000-12 000 PLN | Wycena lokalna | Inwestor (art. 15 ust. 2) |
| Gaz | 2 000-8 000 PLN | Indywidualna wycena PSG | Inwestor (opłata wg umowy) |
| Służebność drogowa | 5 000-30 000 PLN | Negocjacja / sąd | Inwestor (wynagrodzenie) |
Źródło: taryfy OSD (2025/2026), rynkowe oferty wykonawców.
Łącznie uzbrojenie działki od zera (prąd + woda + kanalizacja + gaz) to najczęściej 15 000-35 000 PLN przy sieci w pobliżu (na podstawie taryf Urzędu Regulacji Energetyki na 2025/2026 r. dla przyłączy elektroenergetycznych oraz rynkowych ofert przedsiębiorstw wod-kan i Polskiej Spółki Gazownictwa). Przy dłuższych trasach (powyżej 200 m) koszty mogą przekroczyć 50 000 PLN.
Działka uzbrojona vs nieuzbrojona – różnica w cenie

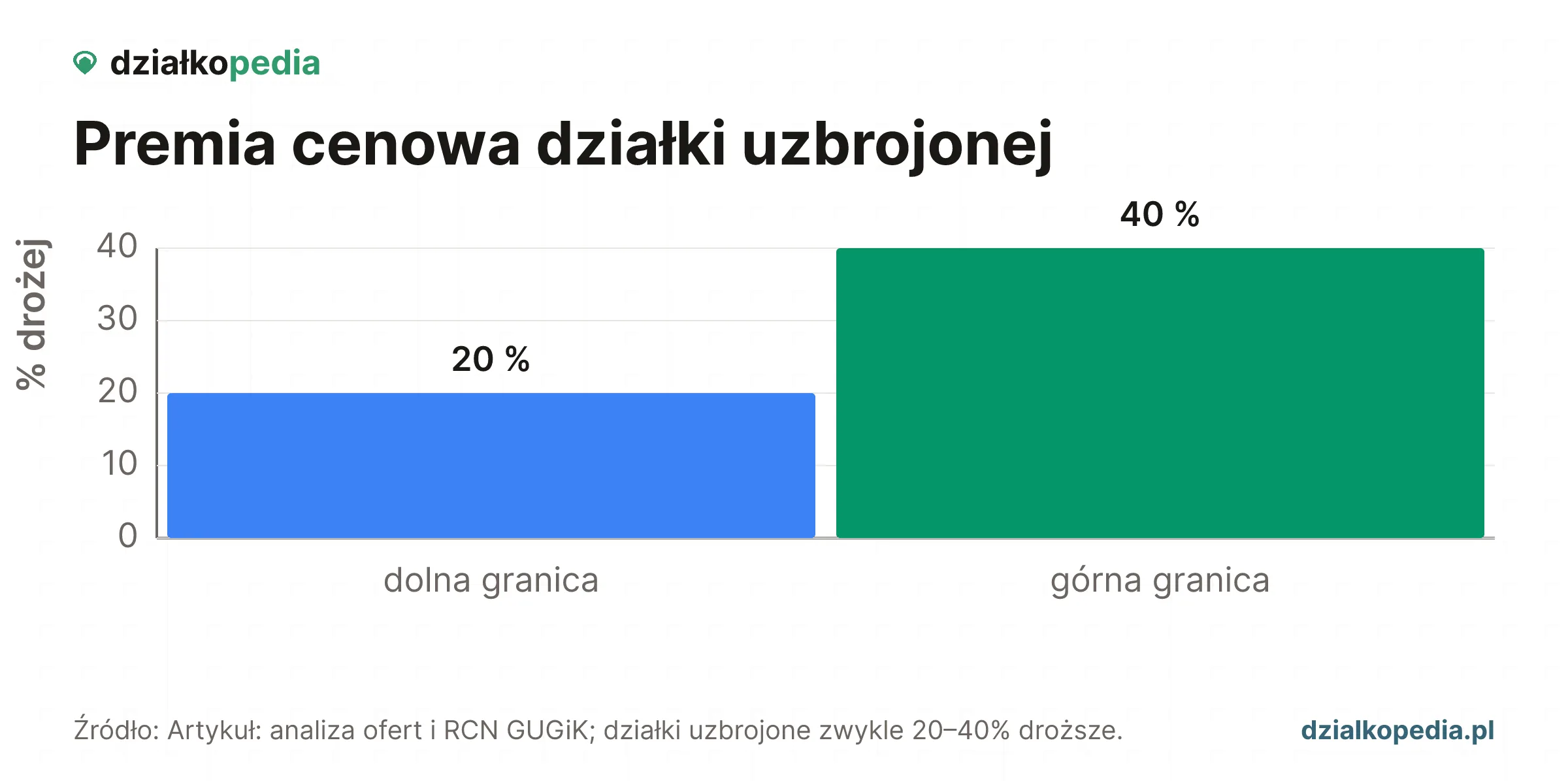

Działki uzbrojone są z reguły 20–40% droższe od nieuzbrojonych w tej samej lokalizacji (na podstawie analizy ofert z portali ogłoszeniowych i danych Rejestru Cen Nieruchomości GUGiK). Różnica w cenie wynika z gotowości do budowy: kupujący nie musi czekać miesiącami na przyłącza i nie ponosi ryzyka, że operator odmówi podłączenia. Czy działka nieuzbrojona się opłaca? Tylko gdy różnica w cenie jest większa niż koszt uzbrojenia i operatorzy potwierdzili możliwość przyłączenia. Więcej o cenach działek w artykule ceny działek budowlanych w Polsce.

Uzbrojenie działki – najczęściej zadawane pytania

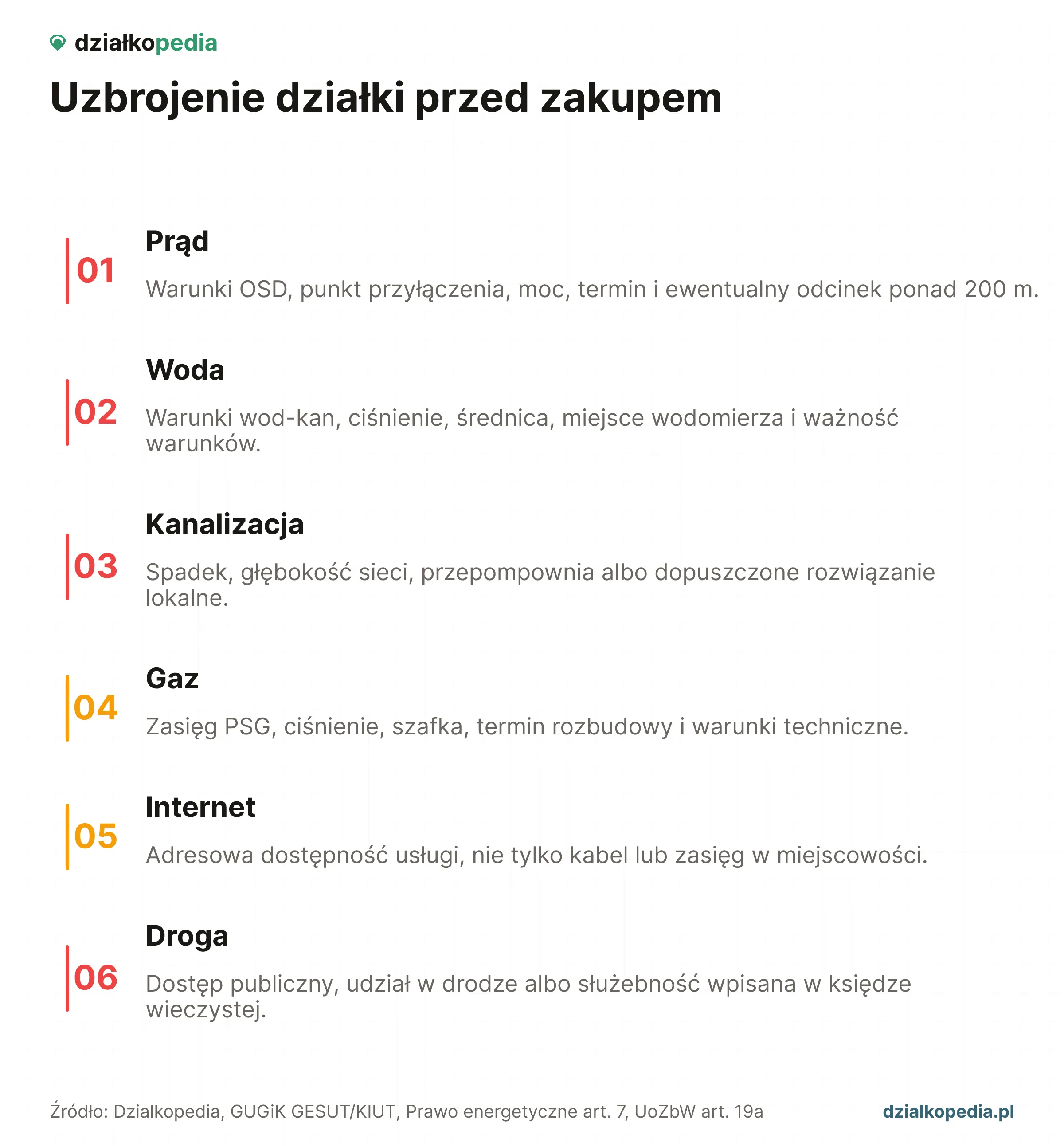

Jak sprawdzić uzbrojenie działki przed zakupem?
Uzbrojenie działki najszybciej sprawdzisz na mapie zasadniczej lub w warstwie KIUT/GESUT dostępnej przez Geoportal GUGiK (geoportal.gov.pl) lub mapę Dzialkopedia z warstwą uzbrojenia terenu. Mapa pokazuje przebieg sieci w pobliżu działki. Uwaga: linia na mapie nie oznacza istniejącego przyłącza – potwierdź możliwość podłączenia u operatora sieci (zakład energetyczny, przedsiębiorstwo wod-kan, PSG).
Ile kosztuje uzbrojenie działki w 2026 roku?
Koszty zależą od dostępności sieci i długości przyłączy. Przyłącze prądu do 200 m to ok. 1 200–3 000 PLN (opłata taryfowa wg Prawa energetycznego, art. 7 ust. 1 i ust. 8d). Przyłącze wody i kanalizacji kosztuje 5 000–15 000 PLN (koszt ponosi inwestor, art. 15 ust. 2 Ustawy o zbiorowym zaopatrzeniu w wodę). Gaz to 2 000–8 000 PLN. Łącznie uzbrojenie działki od zera kosztuje najczęściej 15 000–35 000 PLN.
Czy sieć przy działce oznacza, że działka jest uzbrojona?
Nie. Sieć przebiegająca w pobliżu działki nie oznacza istniejącego przyłącza ani automatycznej możliwości podłączenia. Trzeba wystąpić do operatora sieci o warunki techniczne przyłączenia – dopiero po ich uzyskaniu wiadomo, czy podłączenie jest technicznie i ekonomicznie możliwe. Sprzedawcy często opisują działkę jako „uzbrojoną”, gdy sieć jest w pobliżu – to nie to samo co istniejące przyłącze.
Kto płaci za przyłącze wodociągowe i kanalizacyjne?
Zgodnie z art. 15 ust. 2 Ustawy z dnia 7 czerwca 2001 r. o zbiorowym zaopatrzeniu w wodę i zbiorowym odprowadzaniu ścieków (Dz.U.2024.757 t.j.) koszt budowy przyłącza do sieci ponosi osoba ubiegająca się o przyłączenie. Przedsiębiorstwo wod-kan odpowiada za budowę i utrzymanie sieci głównej. W praktyce inwestor płaci za przyłącze od budynku do punktu włączenia do sieci.
Czy można samodzielnie wykonać przyłącze wodociągowe?
Tak, art. 15 ust. 2 Ustawy o zbiorowym zaopatrzeniu w wodę dopuszcza, że inwestor organizuje i finansuje budowę przyłącza. Można zlecić prace uprawnionemu wykonawcy lub w niektórych gminach wykonać część robót samodzielnie. Warunek: prace muszą być zgodne z warunkami technicznymi wydanymi przez przedsiębiorstwo wod-kan, a odbiór techniczny przed włączeniem do sieci jest obowiązkowy.
Jak dostać przyłącze prądu do działki?
Należy złożyć wniosek o określenie warunków przyłączenia do lokalnego operatora sieci dystrybucyjnej (OSD) – np. TAURON Dystrybucja, Enea Operator, PGE Dystrybucja lub Energa-Operator. Po otrzymaniu warunków (do 21 dni dla grupy V/VI) podpisuje się umowę o przyłączenie i wnosi opłatę taryfową. Operator buduje przyłącze do uzgodnionego punktu. Cały proces trwa 2–6 miesięcy.
Czy brak dostępu do drogi publicznej blokuje budowę domu?
Tak. Dostęp do drogi publicznej jest warunkiem wydania decyzji o warunkach zabudowy (art. 61 ust. 1 pkt 2 Ustawy o planowaniu i zagospodarowaniu przestrzennym, Dz.U.2024.1130 t.j.) oraz spełnienia wymogów pozwolenia na budowę (art. 5 ust. 1 pkt 9 i art. 35 ust. 1 pkt 1 Prawa budowlanego, Dz.U.2024.725 t.j.). Bez legalnego dostępu do drogi publicznej – bezpośredniego lub przez służebność drogi koniecznej – budowa domu jest niemożliwa.
Czy działka nieuzbrojona może się opłacać?
Tak, pod warunkiem że deficyt infrastruktury jest rozwiązywalny w rozsądnym czasie i koszcie. Działki nieuzbrojone są tańsze nawet o 20–40% od uzbrojonych w tej samej lokalizacji. Opłacalność zależy od trzech czynników: czy sieci są w pobliżu (krótkie przyłącza = niskie koszty), czy droga publiczna istnieje, i czy operator potwierdzi możliwość przyłączenia. Zawsze porównaj koszt uzbrojenia z różnicą w cenie działki.
Podsumowanie
Uzbrojenie działki to nie tylko rury i kable – to gotowość parceli do budowy, obejmująca prąd, wodę, kanalizację, gaz i legalny dostęp do drogi publicznej. Przed zakupem działki sprawdź uzbrojenie na mapie uzbrojenia terenu, a następnie potwierdź możliwość przyłączenia u każdego operatora sieci. Pamiętaj: sieć przy działce nie oznacza istniejącego przyłącza.
Aby sprawdzić pełny obraz ryzyk działki – uzbrojenie, strefę zalewową, klasę gleby, MPZP i więcej – skorzystaj z bezpłatnego sprawdzenia działki. Jeśli chcesz obliczyć łączny koszt zakupu działki z mediami, notariuszem i podatkami, użyj kalkulatora kosztów zakupu działki.
Powiązane narzędzia
Darmowe narzędzie
Mapa działek
Warstwy KIUT, MPZP, granice ewidencyjne i strefy zalewowe w jednym widoku.
Darmowe narzędzie
Sprawdź działkę
MPZP, klasa gleby, strefa zalewowa, dostęp do mediów – pełna weryfikacja.
Darmowe narzędzie
Kalkulator kosztów zakupu działki
PCC, notariusz, opłaty sądowe, media – oblicz łączny koszt transakcji.
Powiązane artykuły
Poradnik
Pozwolenie na budowę krok po kroku
Dokumenty, koszty, termin 65 dni. Uzbrojenie to jeden z warunków wniosku.
Poradnik
Warunki zabudowy – jak uzyskać decyzję WZ?
WZ wymaga dostępu do drogi publicznej i mediów. Procedura i koszty.
Poradnik
Ceny działek budowlanych w Polsce
Wpływ uzbrojenia na cenę: działki uzbrojone są 20–40% droższe.
- Ustawa z dnia 10 kwietnia 1997 r. – Prawo energetyczne – Dz.U.2024.266 t.j. – art. 7 ust. 1 (obowiązek przyłączenia), ust. 8d (formuła opłaty taryfowej)
- Ustawa z dnia 7 czerwca 2001 r. o zbiorowym zaopatrzeniu w wodę i zbiorowym odprowadzaniu ścieków – Dz.U.2024.757 t.j. – art. 15 (podział kosztów: sieć vs przyłącze)
- Ustawa z dnia 27 marca 2003 r. o planowaniu i zagospodarowaniu przestrzennym – Dz.U.2024.1130 t.j. – art. 61 ust. 1 pkt 2 (dostęp do drogi publicznej jako warunek WZ)
- Ustawa z dnia 7 lipca 1994 r. – Prawo budowlane – Dz.U.2024.725 t.j. – art. 5 ust. 1 pkt 9 (dostęp do drogi publicznej), art. 33–35 (pozwolenie na budowę)
- Kodeks cywilny – art. 145 – służebność drogi koniecznej
- Ustawa z dnia 21 marca 1985 r. o drogach publicznych – Dz.U.2024.320 t.j. – art. 8 ust. 1 (drogi wewnętrzne), art. 1 (drogi publiczne)
- Taryfy operatorskie OSD (TAURON, Enea, PGE, Energa) – Opłaty za przyłączenie do sieci elektroenergetycznej, stawki kW dla grupy IV/V – taryfy zatwierdzone przez URE na 2025/2026
