- Warunki dla domu jednorodzinnego
- 21 dni, z ustawowymi wyjątkami
- Pozostałe przypadki
- 45 dni, z ustawowymi wyjątkami
- Ważność warunków
- 2 lata
- Warunki, odbiór, włączenie
- 0 zł - art. 19a ust. 10
Najważniejsze w skrócie
- Wniosek składasz do przedsiębiorstwa obsługującego lokalną sieć.
- Budowę przyłącza finansujesz odrębnie od ustawowo bezpłatnych czynności przedsiębiorstwa.
- Przed zakupem ustal punkt włączenia i techniczne możliwości dostawy.
Od czego zacząć przyłączenie działki?
Od czego zacząć przyłączenie działki?
Zacznij od ustalenia przedsiębiorstwa obsługującego sieć i złożenia wniosku o warunki. Zapisz punkt włączenia oraz planowaną trasę, bo od tych danych zależy oferta wykonawcy. Stan prawny na 15.10.2026 r.
Czym różni się przyłącze wody od studni?
Czym różni się przyłącze wody od studni?
Przyłącze wodociągowe łączy sieć z wewnętrzną instalacją wodociągową nieruchomości, wraz z zaworem za wodomierzem głównym (art. 2 pkt 6 ustawy). Dostawy wymagają pisemnej umowy z przedsiębiorstwem (art. 6). Studnia jest własnym ujęciem wód podziemnych.
Porównaj możliwość dostawy z sieci z wydajnością i jakością wody z własnego ujęcia. Sprawdź, kiedy studnia wymaga pozwolenia. Koszt obu rozwiązań ustal dla tej samej działki i kompletnego wyposażenia.
Kto wydaje warunki techniczne przyłączenia do sieci wodociągowej?
Kto wydaje warunki techniczne przyłączenia do sieci wodociągowej?
Warunki wydaje lokalne przedsiębiorstwo wodociągowo-kanalizacyjne. Jeśli nie wiesz, które obsługuje działkę, zapytaj w urzędzie gminy. Przedsiębiorstwo ocenia techniczne możliwości świadczenia usług, a regulamin określa warunki przyłączenia (art. 15 ust. 4).
We wniosku podaj dane i adres wnioskodawcy, adres i numer działki, przeznaczenie nieruchomości, średniodobowe zapotrzebowanie i maksymalny przepływ godzinowy, osobno potrzeby przeciwpożarowe oraz informacje o ściekach. Dołącz plan zabudowy lub szkic sytuacyjny (art. 19a ust. 4, ze zmianą Dz.U. 2026 poz. 605).
Korzystaj z formularza przedsiębiorstwa i poproś projektanta o określenie zapotrzebowania. Przy odmowie przyłączenia możesz złożyć wniosek o rozstrzygnięcie sporu do właściwego dyrektora RZGW Wód Polskich (art. 27a i 27e).
Jak podłączyć działkę do sieci wodociągowej w 6 krokach?
Jak podłączyć działkę do sieci wodociągowej w 6 krokach?
Procedura prowadzi od wniosku o warunki przez dokumentację i budowę do odbioru oraz umowy o dostawę wody. Art. 19a ust. 6 dopuszcza wykonanie przyłącza przez inwestora albo działający na jego zlecenie podmiot zgodnie z planem uwzględniającym warunki.
- Złóż wniosek o warunki. Podaj lokalizację i przeznaczenie nieruchomości, zapotrzebowanie na wodę oraz informacje o ściekach; dołącz plan zabudowy lub szkic sytuacyjny.
- Odbierz warunki albo uzasadnienie odmowy. Sprawdź punkt włączenia i wymagania techniczne. Warunki są ważne przez 2 lata od wydania.
- Przygotuj dokumentację. Ustal z projektantem plan sytuacyjny na aktualnej mapie według art. 29a Prawa budowlanego albo ścieżkę zgłoszenia.
- Ustal trasę i dostęp do gruntów. Sprawdź potrzebne uzgodnienia i tytuł do korzystania z terenu drogi lub sąsiada.
- Zleć wykonanie zgodnie z warunkami. Przed robotami ustal z przedsiębiorstwem sposób włączenia do czynnej sieci i dokumenty do odbioru.
- Uzyskaj odbiór i zawrzyj umowę. Przedsiębiorstwo odbiera przyłącze wykonane zgodnie z warunkami. Zawrzyj umowę o zaopatrzenie w wodę przed rozpoczęciem korzystania z dostaw.
Na budowę przyłącza wystarczy plan sytuacyjny z art. 29a Prawa budowlanego albo zgłoszenie. Wyjątki z art. 29 ust. 6-7 dotyczą m.in. ocen oddziaływania i zabytków; tryb dla szczególnej lokalizacji ustal z projektantem. Sprawdź, jak uzyskać mapę zasadniczą.
Ile kosztuje przyłącze wody i które czynności są bezpłatne?
Ile kosztuje przyłącze wody i które czynności są bezpłatne?
Koszt robót ustalasz z wykonawcą dla konkretnej trasy, a wydanie warunków, odbiór i włączenie przyłącza są z mocy ustawy bezpłatne. Art. 19a ust. 10 rozdziela bezpłatne czynności przedsiębiorstwa od kosztu budowy. Ta zasada obowiązuje także duże przedsiębiorstwa, takie jak MPWiK Warszawa i Aquanet. Poproś o rozpisanie kosztu robót i podstawę każdej dodatkowej pozycji.
| Czynność przedsiębiorstwa wodociągowego | Opłata |
|---|---|
| Wydanie, zmiana, aktualizacja lub przeniesienie warunków | 0 zł |
| Odbiór przyłącza | 0 zł |
| Włączenie przyłącza i związane z tym zezwolenia | 0 zł |
Art. 19a ust. 10 ustawy o zbiorowym zaopatrzeniu w wodę; to ustawowy zakaz opłat, nie cennik robót.
Zgodnie z art. 15 ust. 2 finansujesz budowę przyłącza oraz studni wodomierzowej lub pomieszczenia na wodomierz. Zakup, montaż i utrzymanie wodomierza głównego obciążają przedsiębiorstwo (ust. 3). Oferta wykonawcy powinna osobno określać dokumentację, geodezję, materiały, wykop lub przewiert, odtworzenie nawierzchni oraz prace przy sieci.
Przedsiębiorstwo nie może odmówić odbioru przyłącza wykonanego zgodnie z warunkami ani uzależnić odbioru od pozwolenia na budowę lub zgłoszenia, których Prawo budowlane nie wymaga (art. 19a ust. 8-9).

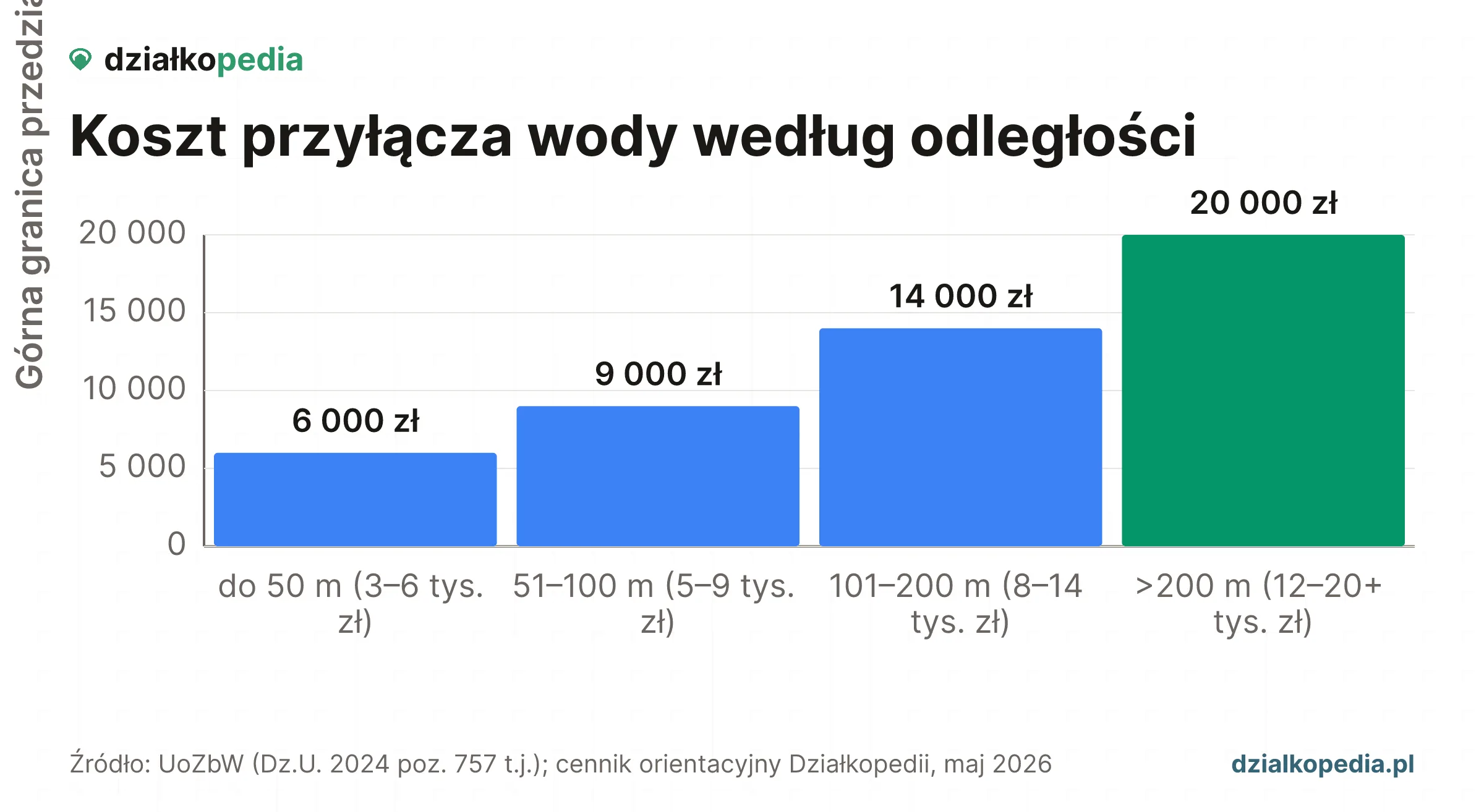

Ile kosztuje przyłącze wody o długości 100 m?
Ile kosztuje przyłącze wody o długości 100 m?
Cena odcinka 100 m zależy od trasy i warunków wykonania, dlatego ustalisz ją dopiero z ofert wykonawców. Zapytaj przedsiębiorstwa, czy potrzebujesz przyłącza do istniejącej sieci, czy także jej rozbudowy. To różne zakresy prac i finansowania.
Do porównania ofert podaj długość uzgodnionej trasy, średnicę wynikającą z warunków, przekroczenia dróg, rodzaj nawierzchni i dostęp do działek. Poproś o łączną kwotę brutto, zakres wyłączeń oraz zasady rozliczenia dodatkowych robót. Odległość w linii prostej od granicy działki może być krótsza od trasy wykonawczej.
Audyt Działki - 149 zł
Plan ogólny, MPZP, WZ, ryzyka i wycena - 30 sekcji dla jednej, konkretnej działki.
Ile trwa podłączenie działki do sieci wodociągowej, a jakie terminy przewiduje ustawa?
Ile trwa podłączenie działki do sieci wodociągowej, a jakie terminy przewiduje ustawa?
Na warunki albo uzasadnienie odmowy ustawa przewiduje 21 dni dla domu jednorodzinnego, także w zabudowie zagrodowej, i 45 dni w pozostałych przypadkach (art. 19a ust. 1). W szczególnie uzasadnionych przypadkach przedsiębiorstwo może przedłużyć termin odpowiednio o kolejne 21 lub 45 dni, po wcześniejszym zawiadomieniu z uzasadnieniem (ust. 2).
Do terminów nie wlicza się m.in. czasu uzupełnienia wniosku oraz opóźnień z winy wnioskodawcy lub niezależnych od przedsiębiorstwa (ust. 5). Warunki są ważne przez 2 lata od wydania (ust. 7). Termin wykonania robót i uruchomienia dostaw uzgodnij osobno; termin wydania warunków nie jest terminem budowy.
Co zrobić, gdy sieć znajduje się ponad 200 metrów od granicy działki?
Co zrobić, gdy sieć znajduje się ponad 200 metrów od granicy działki?
Zapytaj przedsiębiorstwa o punkt włączenia, wydajność sieci i potrzebę jej rozbudowy. Odległość 200 m nie jest ustawowym progiem wyboru studni ani obowiązku budowy wodociągu.
Ustal koszty oraz prawo do wejścia na każdy grunt na trasie. Gdy trasa biegnie przez cudze działki, wybór między umową z właścicielem a służebnością zależy m.in. od tego, do kogo będzie należeć przyłącze i jak będzie używany teren.
Przy braku kanalizacji równolegle sprawdź, jakie formalności dotyczą oczyszczalni. Zapytaj gminę i przedsiębiorstwa o planowaną rozbudowę sieci, a hydrogeologa o możliwość wykonania własnego ujęcia.
Co sprawdzić dalej przed kupnem działki?
Co sprawdzić dalej przed kupnem działki?
Przed kupnem sprawdź warunki zaopatrzenia w wodę razem z dojazdem, planem miejscowym i dostępem do innych mediów. Sprawdź, jak zaplanować uzbrojenie działki.
Zacznij od bezpłatnego sprawdzenia działki, a techniczne możliwości przyłączenia ustal u przedsiębiorstwa. Mapa przebiegu sieci pomaga przygotować wniosek; o dostawie wody rozstrzygają warunki dla danej nieruchomości.
Najczęściej zadawane pytania
Warunki przyłączenia i koszt budowy to odrębne sprawy. Przedsiębiorstwo ocenia możliwości dostawy oraz odbiera przyłącze wykonane zgodnie z warunkami. Wykonawcę i budżet wybierasz po ustaleniu trasy, dokumentacji oraz dostępu do wszystkich gruntów objętych robotami.
Ile kosztuje przyłącze wody do działki?
Koszt budowy zależy od długości i przebiegu trasy, nawierzchni, kolizji oraz zakresu dokumentacji. Poproś o wycenę dla swojej działki, oddzielając roboty od ustawowo bezpłatnych czynności przedsiębiorstwa.
Czy warunki techniczne przyłącza wody są płatne?
Nie. Art. 19a ust. 10 ustawy zabrania opłat za wydanie, zmianę, aktualizację i przeniesienie warunków, a także za odbiór, włączenie przyłącza i związane z tym zezwolenia.
Czy mogę sam wykonać przyłącze wody do działki?
Tak. Art. 19a ust. 6 dopuszcza wykonanie przyłącza przez ubiegającego się o przyłączenie lub podmiot działający na jego zlecenie, zgodnie z planem uwzględniającym warunki. Zakres prac przy czynnej sieci ustal z przedsiębiorstwem przed rozpoczęciem robót.
Czy potrzebne jest pozwolenie na budowę przyłącza wody?
Nie. Prawo budowlane przewiduje plan sytuacyjny według art. 29a albo alternatywne zgłoszenie. Wyjątki związane z oceną oddziaływania i szczególną lokalizacją sprawdź z projektantem.
Czy MPWiK musi przyłączyć moją działkę do sieci?
Nie zawsze. Obowiązek z art. 15 ust. 4 zależy od spełnienia warunków określonych w regulaminie i istnienia technicznych możliwości świadczenia usług. Przedsiębiorstwo ocenia możliwość przyłączenia na podstawie wniosku dla danej nieruchomości.
Kto kupuje i montuje wodomierz główny?
Koszt nabycia, zainstalowania i utrzymania wodomierza głównego ponosi przedsiębiorstwo wodociągowo-kanalizacyjne (art. 15 ust. 3). Osoba ubiegająca się o przyłączenie finansuje przyłącze oraz studnię wodomierzową lub odpowiednie pomieszczenie.
Ile kosztuje przyłącze wody o długości 100 m?
Cenę 100 m ustala wykonawca po sprawdzeniu warunków i trasy. Przejście pod drogą, odtworzenie nawierzchni, cudze grunty i ewentualna rozbudowa sieci wymagają osobnego ujęcia w ofercie.
Gdzie zgłosić spór o odmowę przyłączenia?
Na wniosek strony spór rozstrzyga jako organ regulacyjny dyrektor właściwego regionalnego zarządu gospodarki wodnej Wód Polskich (art. 27a i 27e). Przygotuj warunki, korespondencję i uzasadnienie odmowy.
Podsumowanie
Przed zamówieniem robót uzyskaj warunki i wycenę dla uzgodnionej trasy. Koszt budowy przyłącza oddziel od bezpłatnych czynności przedsiębiorstwa, a termin wydania warunków od terminu uruchomienia dostaw.
