- Podstawa
- art. 59-67 UPZP
- Opłata skarbowa
- 0-598 zł
- Termin ustawowy
- 90 dni (w 2026 r. nie biegnie)
- Nowa WZ
- co do zasady 5 lat od prawomocności
Najważniejsze w skrócie
- Sprawdź w gminie, czy działkę obejmuje MPZP. Bez planu miejscowego ustal status planu ogólnego i zasięg OUZ.
- Przed zakupem oceń, czy planowany dom spełni warunki sąsiedztwa, drogi, uzbrojenia i ochrony gruntów.
- Przygotuj mapę z zasobu geodezyjnego i opis inwestycji, a formularz wypełnij według instrukcji wypełniania wniosku o WZ.
- Przy zakupie działki z gotową WZ sprawdź treść decyzji, jej ostateczność, prawomocność i możliwość przeniesienia na ciebie.
Kiedy potrzebujesz decyzji o warunkach zabudowy?
Kiedy potrzebujesz decyzji o warunkach zabudowy?
Decyzja o warunkach zabudowy jest potrzebna, gdy chcesz zmienić zagospodarowanie terenu, na przykład postawić dom, a działki nie obejmuje obowiązujący miejscowy plan zagospodarowania przestrzennego (MPZP). Decyzja określa, co i w jakich parametrach wolno tam zbudować, ale nie zastępuje pozwolenia na budowę ani prawa do gruntu. Przed zakupem pozwala sprawdzić, czy gmina dopuści na tej działce planowany dom.
Obowiązek uzyskania WZ wynika z art. 59 ust. 1 UPZP (Dz.U. 2026 poz. 538 t.j.). Wyjątki obejmują m.in. jednorazową zmianę zagospodarowania trwającą do roku (art. 59 ust. 2) oraz część obiektów zwolnionych przez Prawo budowlane z pozwolenia na budowę, wymienionych w art. 59 ust. 2a. Na terenach chronionych i przy zabytkach trzeba uwzględnić ograniczenia tych zwolnień z art. 59 ust. 2b. Decyzję wydaje wójt, burmistrz albo prezydent miasta (art. 60 ust. 1), a na terenach zamkniętych wojewoda (art. 60 ust. 3).

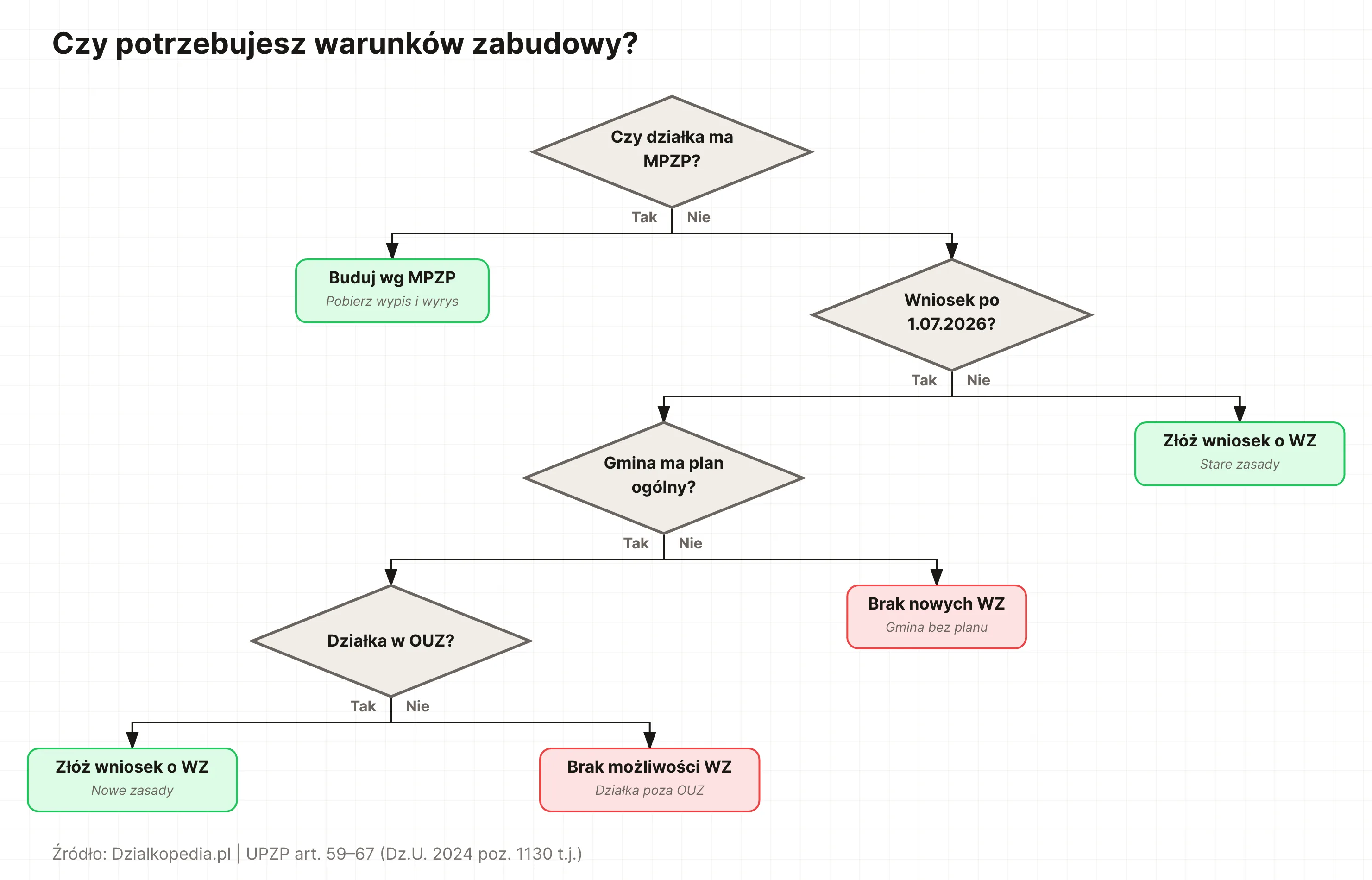

Najpierw ustal, czy działkę obejmuje obowiązujący MPZP. Mapa da ci wstępną odpowiedź, ale to, że plan nie jest na niej oznaczony, nie przesądza, że go nie ma, więc wynik potwierdź w dokumentach gminy. Jeśli plan obejmuje działkę, decyzji WZ się nie wydaje: odczytaj ustalenia MPZP dla działki, a w razie potrzeby zamów wypis i wyrys z MPZP.

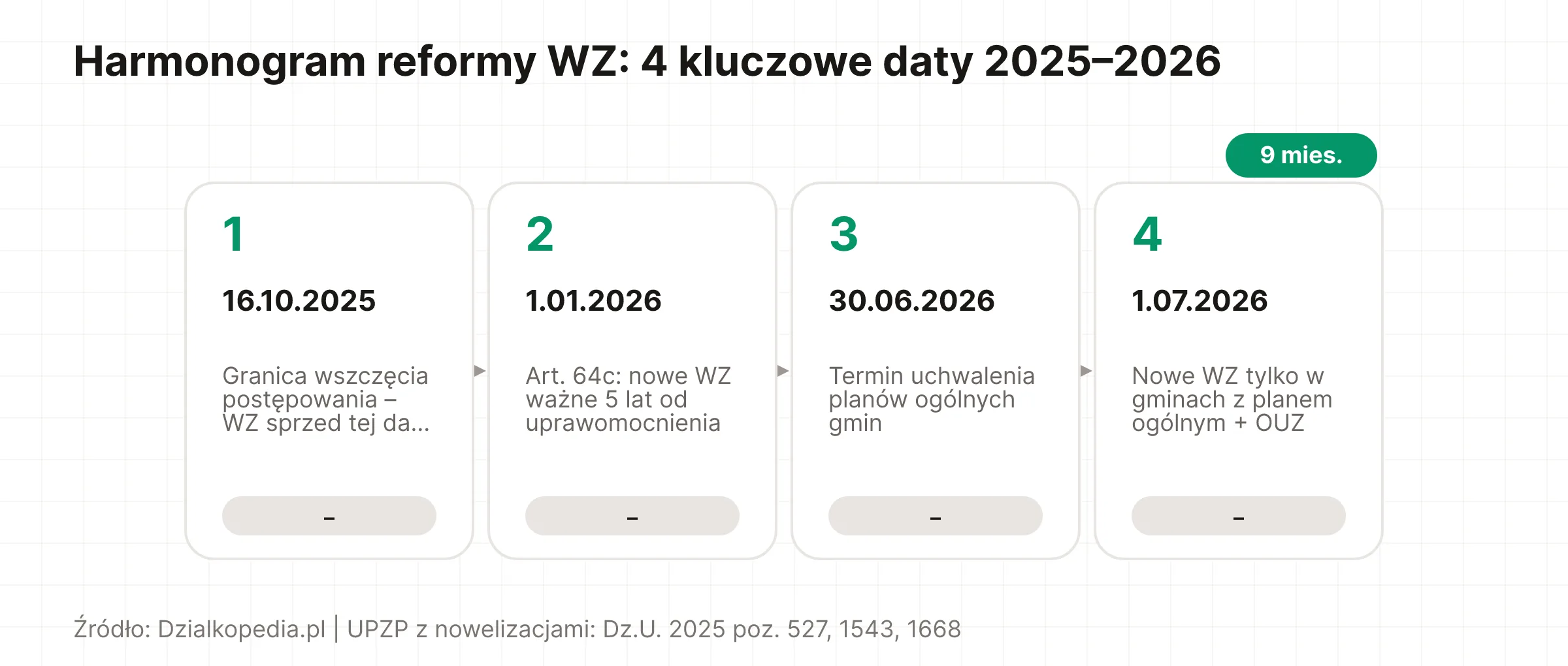

Czy po zmianach w 2026 r. możesz uzyskać WZ?
Czy po zmianach w 2026 r. możesz uzyskać WZ?
Tak, jeśli dla nowego wniosku złożonego od 1 września 2026 r. w gminie obowiązuje plan ogólny, a inwestycja spełnia wymagania ustawy; dla nowego domu teren musi co do zasady leżeć w obszarze uzupełnienia zabudowy (OUZ). Wymóg planu ogólnego wynika z art. 59 ust. 3 ustawy Dz.U. 2023 poz. 1688 w brzmieniu nadanym ustawą Dz.U. 2026 poz. 781, a wymóg OUZ z art. 61 ust. 1 pkt 1a UPZP. Wyjątek od wymogu planu dotyczy terenów zamkniętych.
Najpierw sprawdź w wyszukiwarce planów ogólnych, na jakim etapie są prace w twojej gminie i z jakiego źródła wynika ten status. Potem ustal w urzędzie, czy plan wszedł w życie i czy teren inwestycji leży w OUZ. Sprawdź uchwałę oraz jej ogłoszenie w dzienniku urzędowym województwa, bo projekt planu ani samo jego uchwalenie nie przesądzają, że plan obowiązuje (art. 29 ust. 1 UPZP). Zasięg OUZ dla działki sprawdź w dokumentach gminy.
Dalsza droga zależy od tego, czy działkę obejmuje plan miejscowy, czy w gminie obowiązuje plan ogólny i czy teren leży w OUZ:
| Sytuacja działki | Dalsza droga |
|---|---|
| Obowiązuje MPZP | Oceń inwestycję według planu miejscowego; WZ się w tej sytuacji nie wydaje. |
| Brak MPZP i obowiązującego planu ogólnego | Dla wniosku złożonego od 1 września 2026 r. nie jest spełniony warunek wydania WZ, chyba że chodzi o teren zamknięty. |
| Plan ogólny obowiązuje, teren jest w OUZ | Sprawdź zgodność inwestycji z planem ogólnym i pozostałe warunki art. 61; OUZ nie gwarantuje decyzji. |
| Plan ogólny obowiązuje, teren jest poza OUZ | Typowy nowy dom nie spełni warunku OUZ; sprawdź, czy konkretną sprawę obejmuje wyjątek ustawowy lub przepis przejściowy. |
| Wniosek złożono przed 1 września 2026 r. | Nie obejmuje go nowy wymóg planu ogólnego; zastosowanie OUZ zależy osobno od daty wszczęcia sprawy i utraty mocy studium w tej gminie. |
Źródło: art. 13a, 59 i 61 UPZP; art. 59 ust. 2-4 i art. 67 ust. 1 ustawy Dz.U. 2023 poz. 1688 ze zm.
Gmina może wyznaczyć OUZ, ale nie ma takiego obowiązku (art. 13a ust. 4 pkt 2 UPZP). Wymóg położenia w OUZ nie dotyczy m.in. odbudowy, rozbudowy i nadbudowy oraz terenów zamkniętych (art. 61 ust. 1a). Osobne zwolnienia obejmują inwestycje wymienione w art. 61 ust. 3. Sprawy wszczęte przed utratą mocy studium w danej gminie korzystają z przepisu przejściowego wyłączającego OUZ (art. 59 ust. 2 ustawy Dz.U. 2023 poz. 1688). Studium mogło stracić moc wcześniej, z wejściem w życie planu ogólnego, a najdłużej zachowało moc do 31 sierpnia 2026 r. (art. 65 ust. 1 ustawy Dz.U. 2023 poz. 1688 ze zm.).
Plan ogólny określa także strefy planistyczne i gminne standardy urbanistyczne wiążące przy wydawaniu WZ (art. 13a ust. 5 UPZP), dlatego przed wnioskiem odczytaj dokumenty planu ogólnego dla działki. Obowiązujące MPZP zachowują moc, a uchwalenie planu ogólnego samo w sobie nie wygasza wcześniej wydanej WZ (art. 67 ust. 1 ustawy Dz.U. 2023 poz. 1688 i art. 65 UPZP).
Audyt Działki
Plan ogólny, MPZP, WZ, ryzyka i wycena - 30 sekcji dla jednej, konkretnej działki.
Jakie warunki trzeba spełnić, żeby dostać WZ?
Jakie warunki trzeba spełnić, żeby dostać WZ?

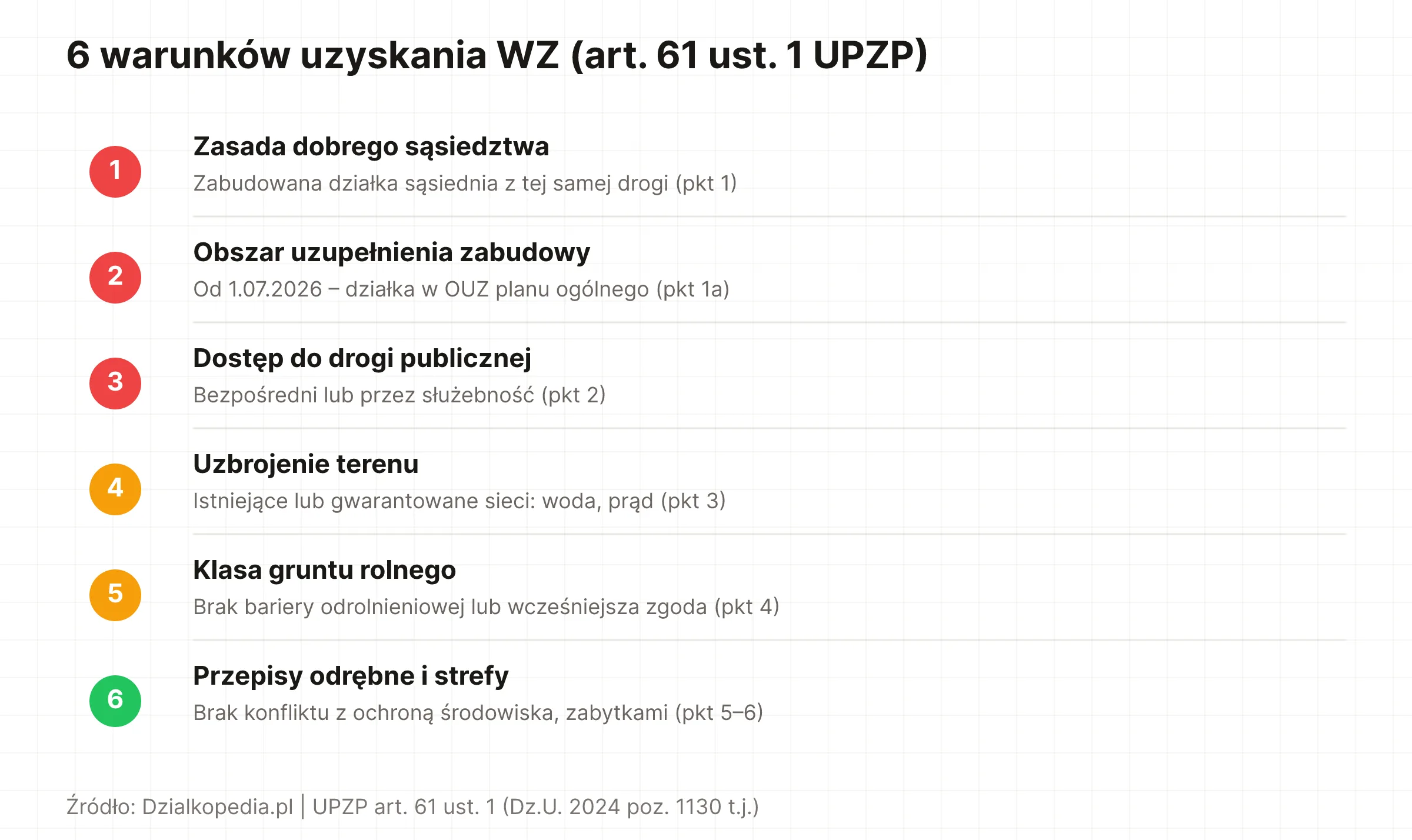

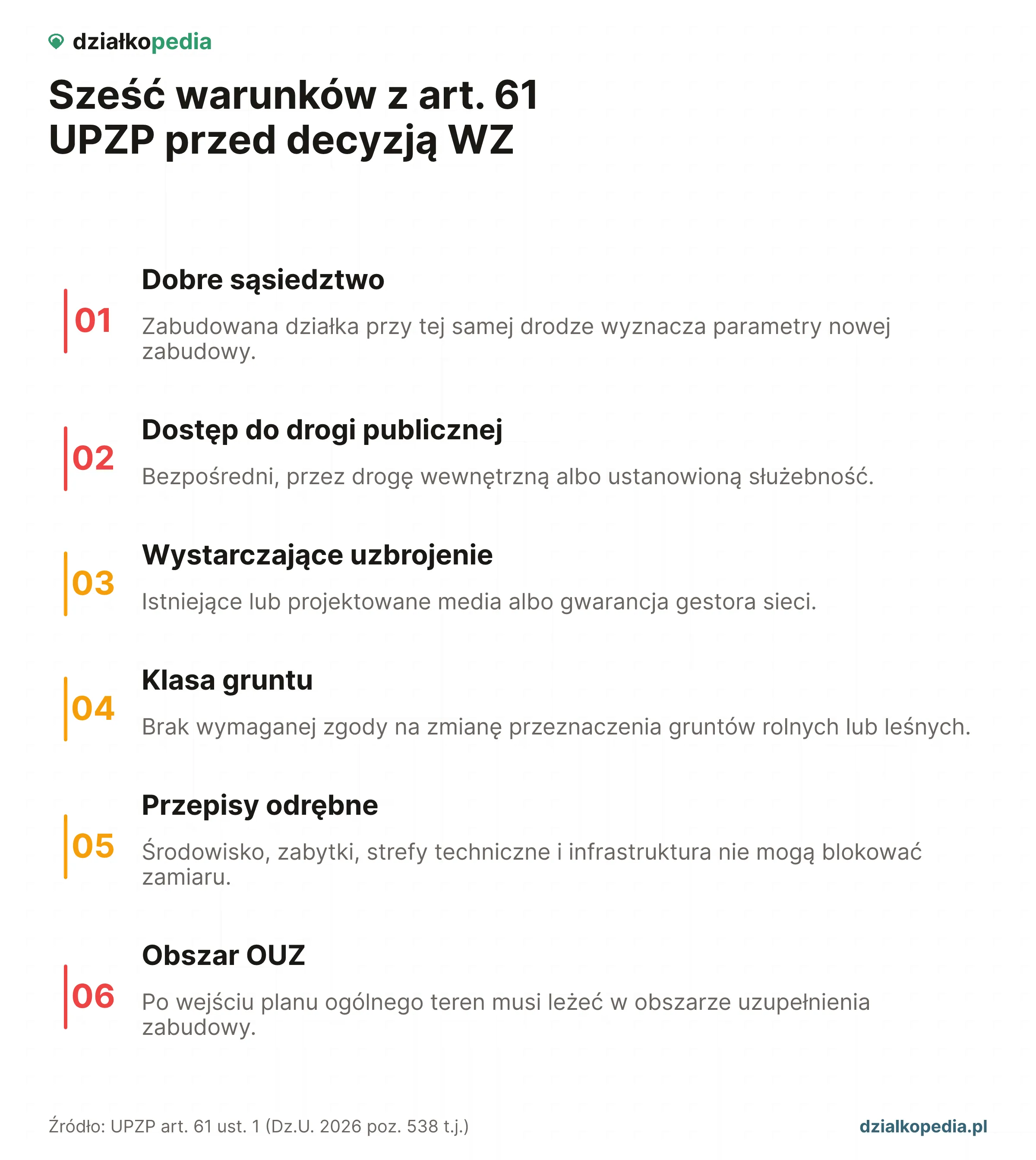

Żeby dostać WZ, musisz spełnić łącznie warunki z art. 61 ust. 1 UPZP, które dotyczą danej inwestycji. Przy nowym domu urząd ocenia sąsiednią zabudowę, drogę, uzbrojenie, status gruntów, przepisy odrębne i położenie terenu w OUZ. Sprawdź je przed zakupem działki, bo opis „budowlana” w ogłoszeniu nie przesądza wyniku postępowania.
- Dobre sąsiedztwo (art. 61 ust. 1 pkt 1) - co najmniej jedna działka sąsiednia dostępna z tej samej drogi publicznej musi być zabudowana w sposób pozwalający ustalić kontynuację parametrów nowej zabudowy, m.in. gabarytów, linii zabudowy i intensywności. Urząd ocenia to w obszarze analizowanym wokół terenu, w odległości trzykrotnej szerokości frontu terenu objętego wnioskiem, nie mniejszej niż 50 m i nie większej niż 200 m (art. 61 ust. 5a). Dla wcześniejszych spraw objętych przepisami przejściowymi zakres analizy ustala się według wcześniejszego prawa (art. 59 ust. 2 ustawy Dz.U. 2023 poz. 1688).
- Dostęp do drogi publicznej (art. 61 ust. 1 pkt 2) - bezpośredni, przez drogę wewnętrzną albo przez ustanowioną służebność drogową (art. 2 pkt 14 UPZP). Przed zakupem ustal prawo przejazdu i sprawdź, jak zapewnić legalny dojazd do działki.
- Uzbrojenie terenu (art. 61 ust. 1 pkt 3) - istniejące lub projektowane uzbrojenie musi wystarczać dla zamierzenia budowlanego. Sieć nie musi jeszcze dochodzić do działki: warunek uznaje się za spełniony także wtedy, gdy wykonanie uzbrojenia gwarantuje umowa właściwej jednostki organizacyjnej z inwestorem (art. 61 ust. 5). Żeby zaplanować uzbrojenie przed złożeniem wniosku, sprawdź, jak uzyskać przyłącze wody i jak podłączyć prąd do działki.
- Grunty rolne i leśne (art. 61 ust. 1 pkt 4) - teren nie może wymagać zgody na zmianę przeznaczenia albo musi być objęty zgodą uzyskaną przy sporządzaniu dawnych planów miejscowych, które utraciły moc na podstawie wskazanej w tym przepisie. Zgoda uzyskana w innym trybie wymaga osobnej oceny urzędu.
- Przepisy odrębne (art. 61 ust. 1 pkt 5 i 6) - decyzja musi być zgodna m.in. z przepisami o ochronie środowiska i zabytków, a teren inwestycji nie może leżeć w strefie kontrolowanej gazociągu przesyłowego wskazanego w art. 53 ust. 5e pkt 2, strefie bezpieczeństwa rurociągu ani na obszarze objętym zakazem ustanowionym dla strategicznej inwestycji w sieć przesyłową.
- Obszar uzupełnienia zabudowy (art. 61 ust. 1 pkt 1a) - teren musi leżeć w OUZ, z ustawowymi wyjątkami. Dla wcześniejszej sprawy ustal w gminie, czy data jej wszczęcia i dzień utraty mocy studium pozwalają zastosować przepis przejściowy wyłączający OUZ.
Warunków dobrego sąsiedztwa, OUZ i dostępu do drogi (art. 61 ust. 1 pkt 1-2) nie stosuje się do zamkniętej listy inwestycji z art. 61 ust. 3, m.in. dróg, linii kolejowych, obiektów liniowych i urządzeń infrastruktury technicznej, instalacji OZE, stacji paliw i ogólnodostępnych stacji ładowania oraz obiektów gospodarczych do 35 m² powierzchni zabudowy służących wyłącznie gospodarce rolnej w istniejącym gospodarstwie. Wymóg dobrego sąsiedztwa nie dotyczy też zabudowy zagrodowej, gdy gospodarstwo jest większe niż średnie w gminie (art. 61 ust. 4). Budowa nowego domu jednorodzinnego poza zabudową zagrodową z tych zwolnień nie korzysta.

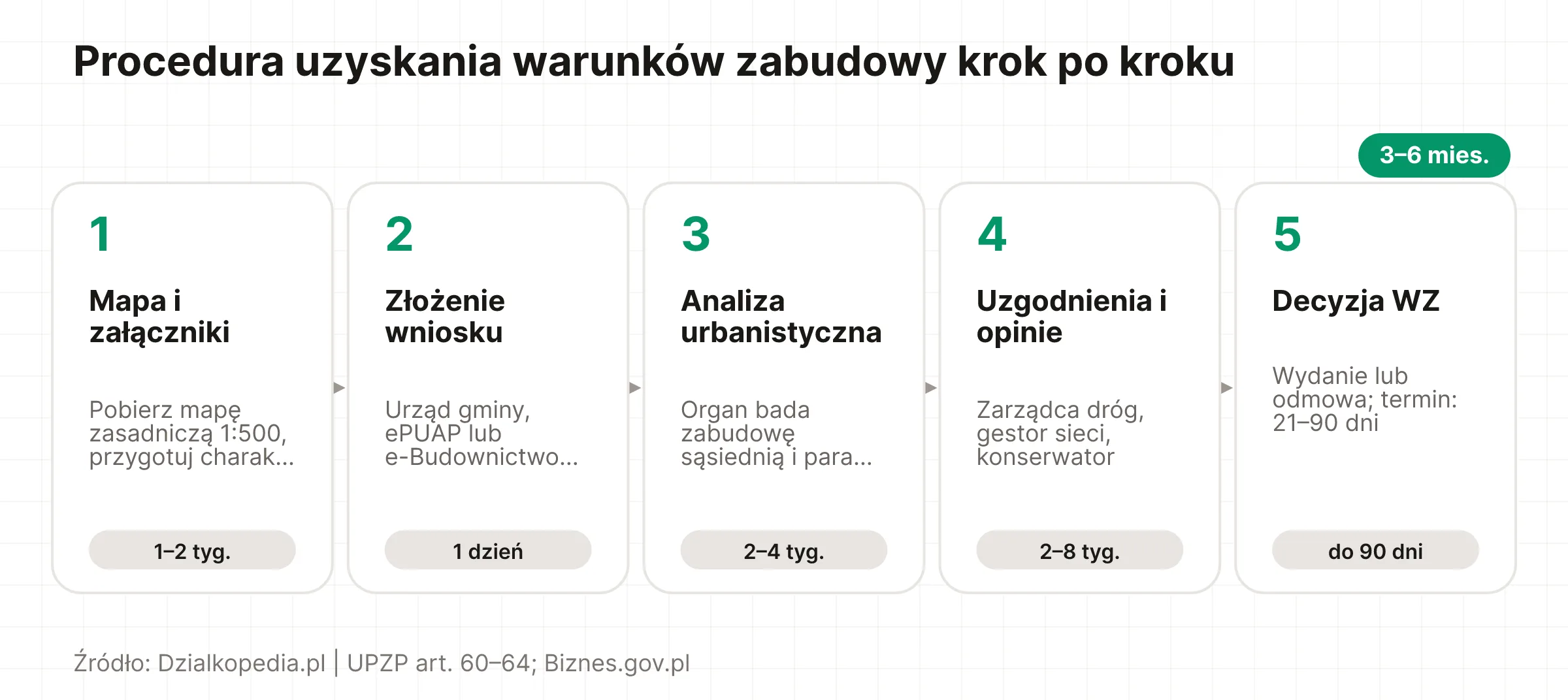

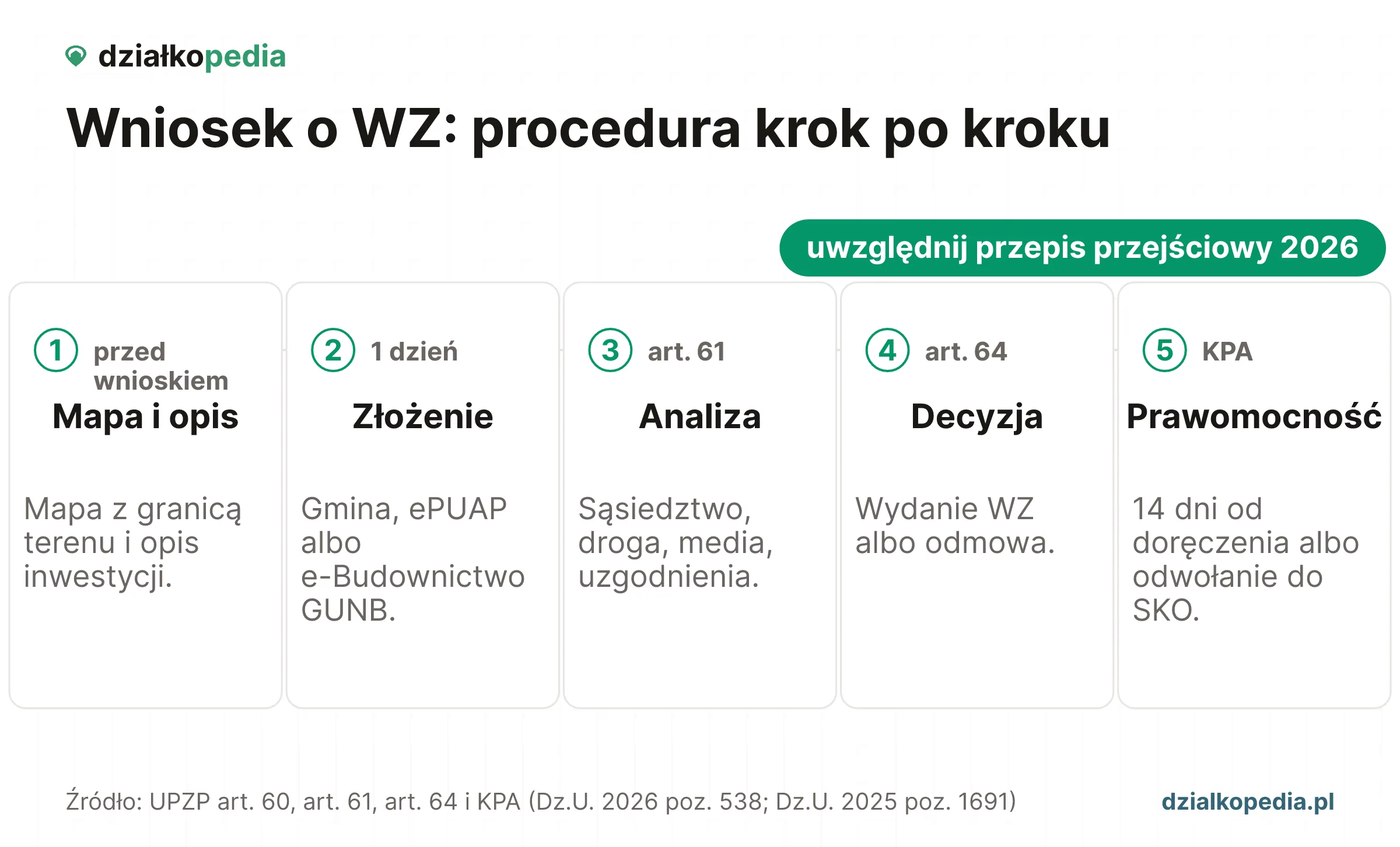

Co przygotować przed złożeniem wniosku?
Co przygotować przed złożeniem wniosku?
Przygotuj urzędowy formularz, mapę z zaznaczonym terenem inwestycji oraz opis planowanego zagospodarowania. Formularz określa rozporządzenie MRiT z 20 lutego 2024 r. (Dz.U. 2024 poz. 351), a zakres dokumentów wynika z art. 52 ust. 2 w związku z art. 64 ust. 1 UPZP. Opis powinien pokazywać, jaki budynek planujesz i jak zapewnisz mu wodę, energię oraz odprowadzanie lub oczyszczanie ścieków.
Dołącz mapę zasadniczą, a gdy jej brak, ewidencyjną z państwowego zasobu geodezyjnego i kartograficznego. Powinna obejmować teren wniosku i obszar oddziaływania inwestycji w skali 1:500 lub 1:1000; dla inwestycji liniowych dopuszcza się też 1:2000. Zaznacz granice terenu, również gdy zamierzenie obejmuje tylko część działki. Zrzut ekranu z internetowej mapy nie jest taką mapą z zasobu.
Najpierw sprawdź, czy przedsięwzięcie wymaga decyzji środowiskowej; jeśli tak, dołącz ją do wniosku (art. 52 ust. 2a UPZP). Jeżeli działasz przez pełnomocnika, potrzebujesz też pełnomocnictwa.
Gdy wiesz już, że możesz ubiegać się o WZ, wypełnij wniosek o warunki zabudowy według instrukcji krok po kroku.
Gdzie złożyć wniosek i czy musisz mieć prawo do działki?
Gdzie złożyć wniosek i czy musisz mieć prawo do działki?
Wniosek złóż do wójta, burmistrza albo prezydenta miasta właściwego dla położenia terenu; jeśli wniosek wpłynie do urzędu najpóźniej 31 grudnia 2026 r., możesz uzyskać WZ także przed zakupem działki. Na terenach zamkniętych decyzję wydaje wojewoda (art. 60 ust. 1 i 3 oraz art. 63 ust. 1 UPZP).
Papierowy wniosek możesz dostarczyć do urzędu albo wysłać pocztą. Elektroniczny wnieś na adres do doręczeń elektronicznych organu lub przez konto w jego systemie teleinformatycznym (art. 63 § 1 KPA). Właściwy kanał sprawdź na stronie urzędu. Zwykły e-mail ze skanem formularza co do zasady pozostawia się bez rozpoznania. Zachowaj dowód doręczenia.
Od 1 stycznia 2027 r. w nowych sprawach musisz mieć prawo do dysponowania nieruchomością na cele budowlane i złożyć o tym oświadczenie pod rygorem odpowiedzialności karnej (art. 63 ust. 1a-1b UPZP w brzmieniu nadanym ustawą Dz.U. 2026 poz. 781). Do spraw wszczętych wcześniej i niezakończonych decyzją ostateczną stosuje się dotychczasowy art. 63 (art. 12 tej ustawy). Datą wszczęcia jest doręczenie wniosku organowi, a przy wniesieniu elektronicznym - wystawienie dowodu otrzymania (art. 61 § 3 i 3a KPA). List nadany w grudniu może dotrzeć już po zmianie zasad.
Gdy brakuje wymaganych dokumentów lub danych, urząd wyznacza co najmniej 7 dni na ich uzupełnienie. Jeśli zdążysz, sprawa toczy się dalej; jeśli nie, urząd pozostawi wniosek bez rozpoznania (art. 64 § 2 KPA).
Ile kosztują warunki zabudowy?
Ile kosztują warunki zabudowy?

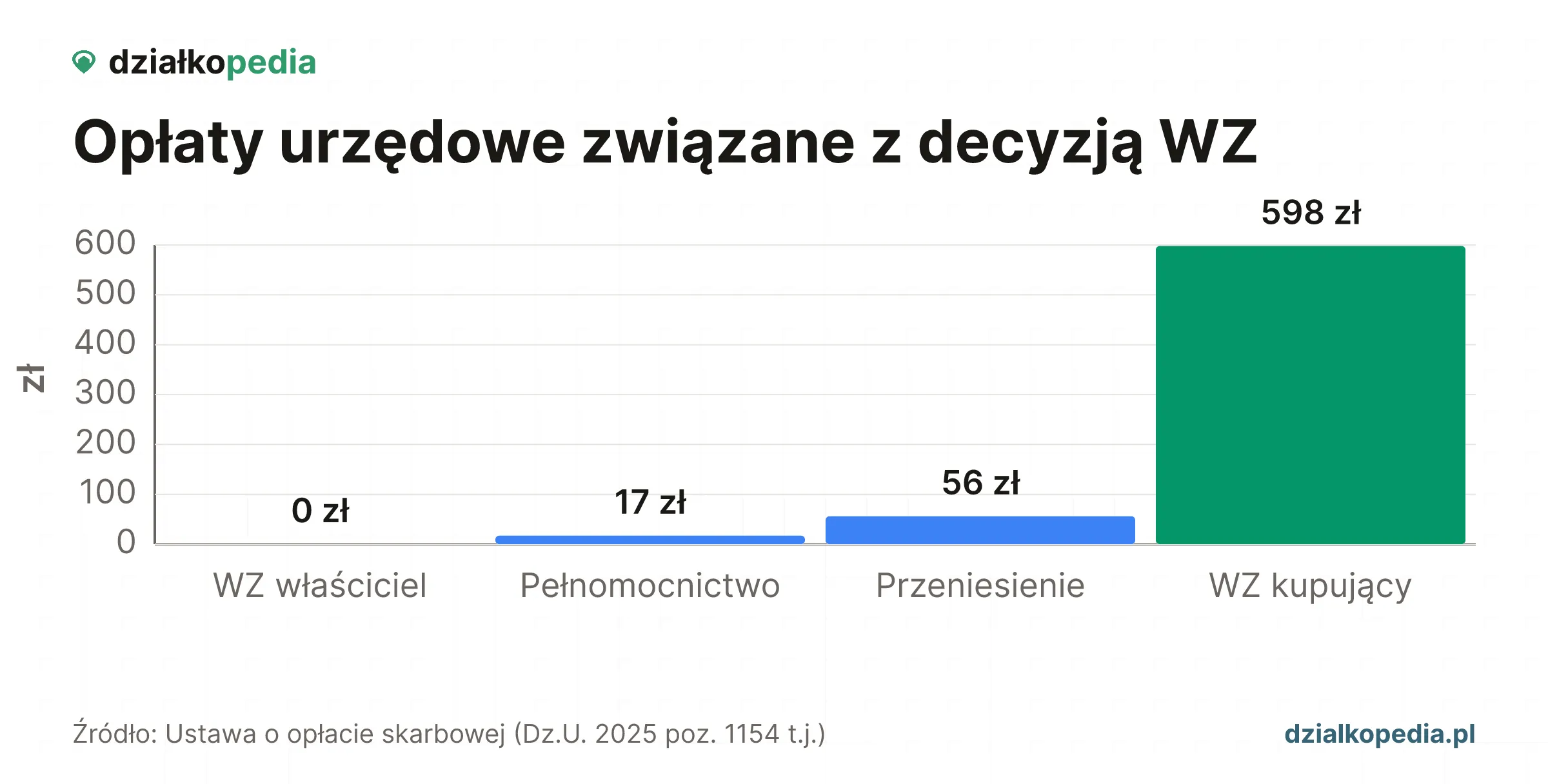

Opłata skarbowa za decyzję WZ wynosi 598 zł (Dz.U. 2025 poz. 1154 t.j., część I pozycja 8 załącznika). Właściciel i użytkownik wieczysty terenu, którego dotyczy wniosek, są z niej zwolnieni, więc płacą 0 zł. Inny wnioskodawca, np. kupujący przed zakupem działki, co do zasady płaci 598 zł. Zwolnienie dla spraw budownictwa mieszkaniowego (art. 2 ust. 1 pkt 2 tej ustawy) wprost wyłącza decyzję WZ, więc plan budowy domu nie zwalnia z opłaty.
| Czynność | Opłata | Kto płaci |
|---|---|---|
| Wydanie decyzji WZ | 598 zł | Co do zasady wnioskodawca, który nie jest właścicielem ani użytkownikiem wieczystym terenu, np. kupujący przed zakupem |
| Wydanie decyzji WZ | 0 zł | Właściciel lub użytkownik wieczysty terenu (zwolnienie) |
| Złożenie pełnomocnictwa | 17 zł | Wnioskodawca działający przez pełnomocnika (0 zł, gdy pełnomocnikiem jest małżonek, rodzeństwo, wstępny lub zstępny) |
| Przeniesienie decyzji WZ | 56 zł | Wnioskujący o przeniesienie, np. nabywca działki |
Źródło: ustawa o opłacie skarbowej (Dz.U. 2025 poz. 1154 t.j.).
To tylko opłaty urzędowe; nie obejmują projektu, mapy do celów projektowych, koncepcji architektonicznej ani późniejszego pozwolenia na budowę. Jeśli kupujesz, liczy się też czas postępowania.

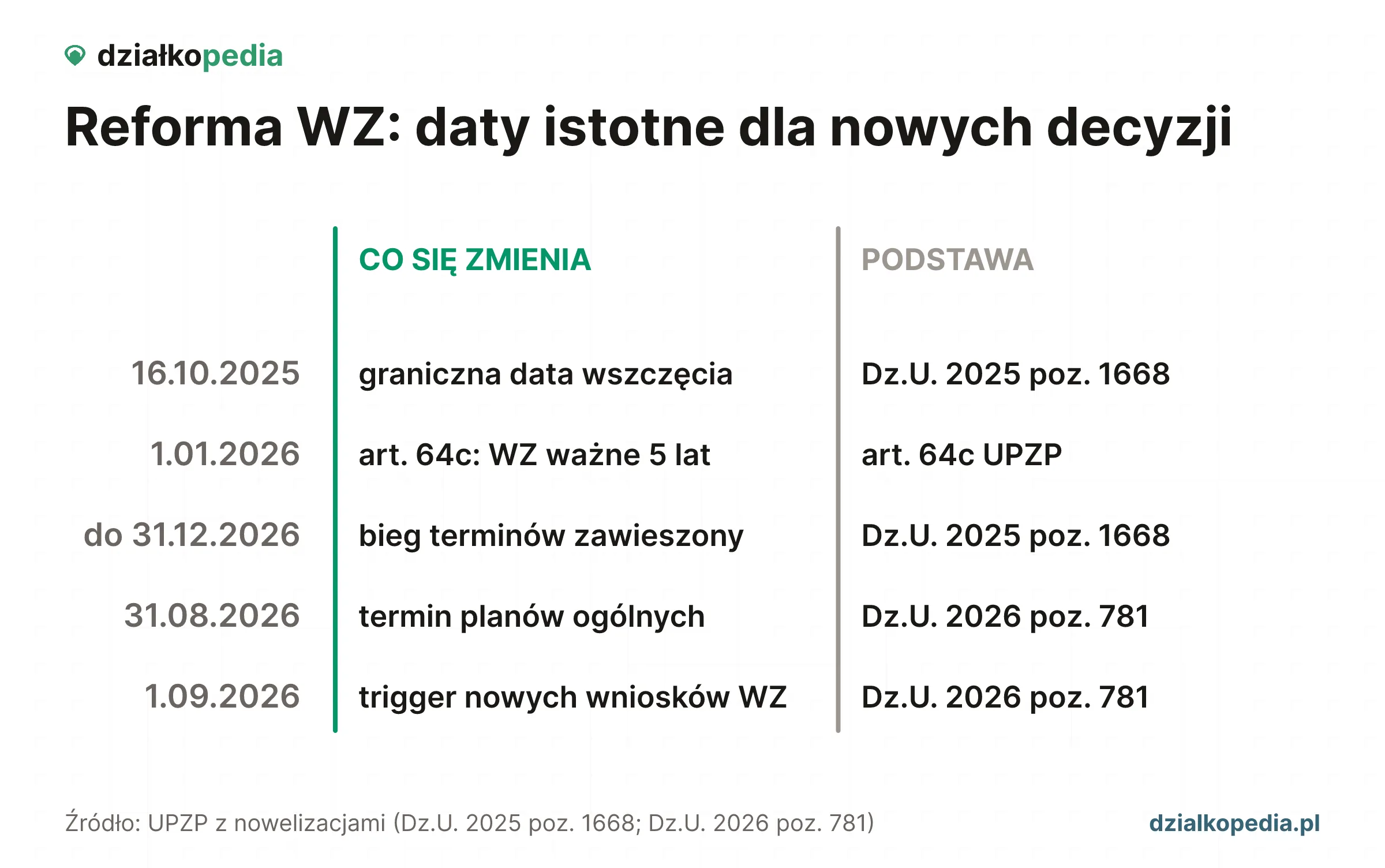

Ile czeka się na warunki zabudowy w 2026 roku?
Ile czeka się na warunki zabudowy w 2026 roku?
Ustawowe 90 dni nie wyznacza terminu otrzymania WZ w 2026 r.: do 31 grudnia 2026 r. terminy z art. 64 ust. 1 pkt 1 UPZP (90, 21 i 65 dni) się nie rozpoczynają, a od 1 stycznia 2027 r. biegną na nowo (art. 6 ustawy Dz.U. 2025 poz. 1668). Termin, który już biegł, został przerwany i nie wznawia się od miejsca, w którym stanął, lecz liczy się od pierwszego dnia.
Art. 64 ust. 1 pkt 1 UPZP przewiduje na wydanie WZ 90 dni od dnia złożenia wniosku, 21 dni dla wolnostojącego domu jednorodzinnego do 70 m² powierzchni zabudowy, budowanego na własne potrzeby mieszkaniowe (art. 29 ust. 1 pkt 1a Prawa budowlanego), i 65 dni dla kwalifikowanej biogazowni rolniczej. Do terminu nie wlicza się terminów na dokonanie określonych czynności, okresów zawieszenia postępowania ani opóźnień z winy strony albo z przyczyn niezależnych od organu (art. 51 ust. 2c w zw. z art. 64 ust. 1 UPZP).
| Rodzaj sprawy | Termin ustawowy | W 2026 r. |
|---|---|---|
| Typowa decyzja WZ | 90 dni | Nie biegnie do 31.12.2026; od 1.01.2027 biegnie na nowo |
| Wolnostojący dom jednorodzinny do 70 m² powierzchni zabudowy (art. 29 ust. 1 pkt 1a Prawa budowlanego) | 21 dni | Nie biegnie do 31.12.2026; od 1.01.2027 biegnie na nowo |
| Kwalifikowana biogazownia rolnicza | 65 dni | Nie biegnie do 31.12.2026; od 1.01.2027 biegnie na nowo |
Źródło: art. 64 ust. 1 pkt 1 UPZP; art. 6 ustawy Dz.U. 2025 poz. 1668.
Czas postępowania wydłużają też uzgodnienia z innymi organami, np. z wojewódzkim konserwatorem zabytków na terenach objętych ochroną zabytków, z regionalnym dyrektorem ochrony środowiska na obszarach chronionych albo z zarządcą drogi przy terenie przyległym do pasa drogowego (art. 60 ust. 1 i art. 53 ust. 4 UPZP). Urząd może też zawiesić postępowanie na czas nie dłuższy niż 18 miesięcy od dnia złożenia wniosku (art. 62 ust. 1 UPZP). Jeśli w tym czasie nie uchwalono planu miejscowego, ale rozpoczęto konsultacje społeczne jego projektu, wójt, burmistrz albo prezydent miasta może przedłużyć zawieszenie o nie więcej niż 6 miesięcy (art. 62 ust. 3 UPZP w brzmieniu nadanym ustawą Dz.U. 2026 poz. 781). Dla planu, do którego sporządzania przystąpiono przed 24 września 2023 r., wystarczy wyłożenie projektu do publicznego wglądu (art. 11 ust. 3 tej ustawy). Gdy dla terenu istnieje obowiązek sporządzenia planu miejscowego, postępowanie zawiesza się do czasu jego uchwalenia (art. 62 ust. 2 UPZP). Jeśli sprawa trwa dłużej, niż to niezbędne, albo urząd nie załatwił jej w terminie, możesz złożyć ponaglenie (art. 37 § 1 KPA).
W urzędzie zapytaj o etap analizy, wymagane uzgodnienia i przyczynę zwłoki. Jeśli zakup uzależniasz od WZ, ustal w umowie przedwstępnej termin oraz skutki odmowy lub przedłużenia postępowania.

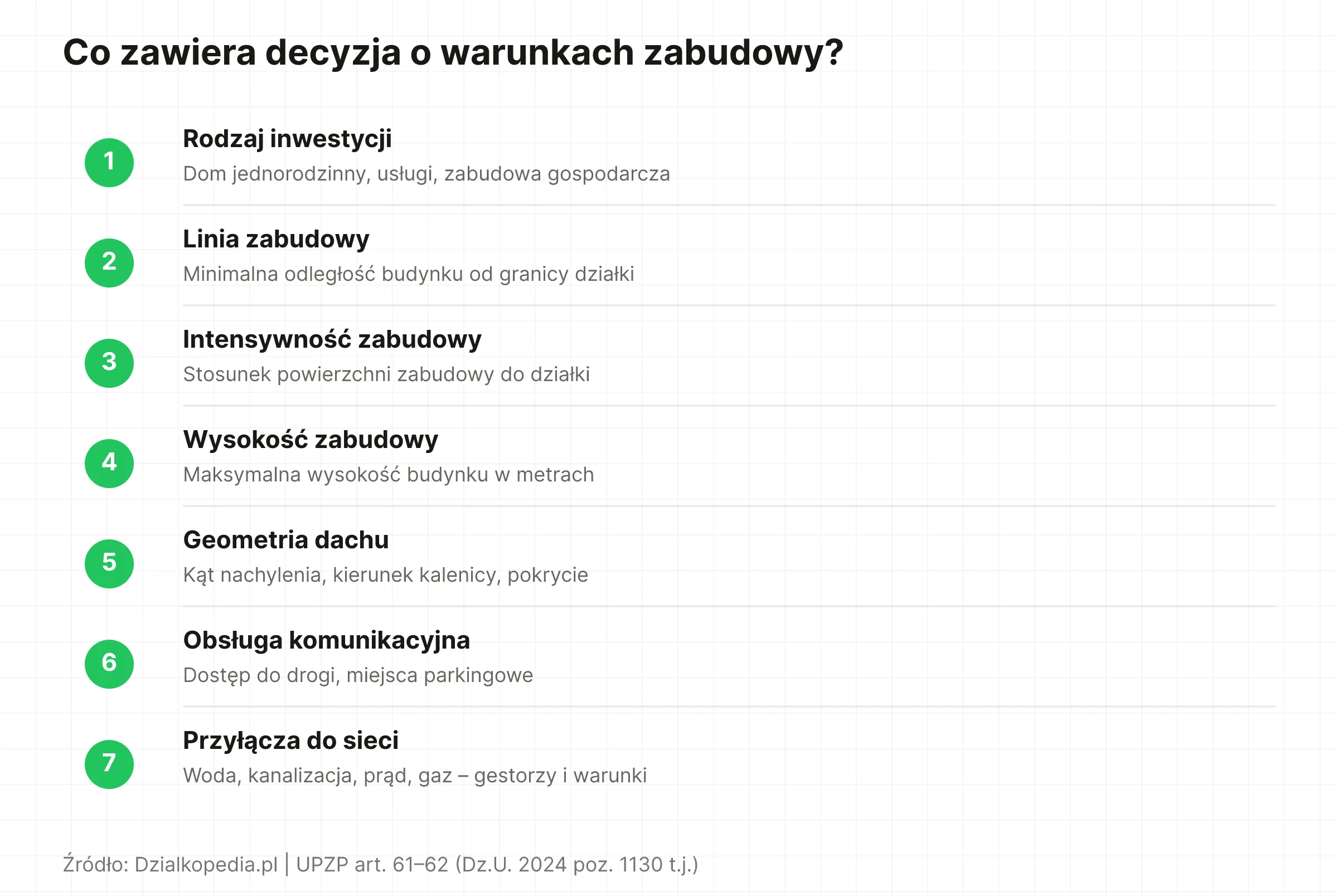

Co zawiera decyzja WZ i ile jest ważna?
Co zawiera decyzja WZ i ile jest ważna?
Decyzja WZ określa rodzaj i warunki planowanej inwestycji i co do zasady wygasa po 5 latach od prawomocności, z wyjątkami dla starszych spraw (art. 64c UPZP i przepisy przejściowe). Urząd ustala parametry nowej zabudowy, m.in. linię zabudowy, intensywność i udział powierzchni zabudowy, szerokość elewacji frontowej, wysokość zabudowy i geometrię dachu, na podstawie analizy zabudowy w obszarze analizowanym (art. 61 ust. 5a i 7 UPZP). Na treść decyzji wpływają też przepisy odrębne, uzgodnienia z innymi organami (art. 60 ust. 1) i ustalenia planu ogólnego (art. 13a ust. 5). Projekt budowlany musi spełniać wymagania określone w decyzji (art. 34 ust. 1 Prawa budowlanego).
Decyzja WZ nie rodzi praw do terenu (art. 63 ust. 2 UPZP), a dla tego samego terenu można wydać więcej niż jedną decyzję. WZ wydana sprzedającemu nie przechodzi sama na kupującego: organ przenosi ją za zgodą strony, na rzecz której została wydana, jeśli nowa osoba przyjmuje wszystkie warunki decyzji (art. 63 ust. 5 UPZP). Przy zabudowie zagrodowej art. 63 ust. 5 wymaga dodatkowo, by zabudowa weszła w skład gospodarstwa nabywcy o powierzchni przekraczającej średnią w gminie.
Wniosek o pozwolenie na budowę trzeba złożyć w okresie ważności WZ (art. 32 ust. 4 pkt 1 Prawa budowlanego). Decyzja staje się prawomocna, gdy jest ostateczna i nie można jej już zaskarżyć do sądu (art. 16 § 3 KPA). Pięcioletni limit nie dotyczy decyzji, które stały się prawomocne przed 1 stycznia 2026 r., ani wydanych w sprawach wszczętych przed 16 października 2025 r. (art. 62 ustawy Dz.U. 2023 poz. 1688 w brzmieniu nadanym art. 5 pkt 2 ustawy Dz.U. 2025 poz. 1668). Takie decyzje nie wygasają po 5 latach, ale mogą wygasnąć z przyczyn wymienionych w art. 65 UPZP.

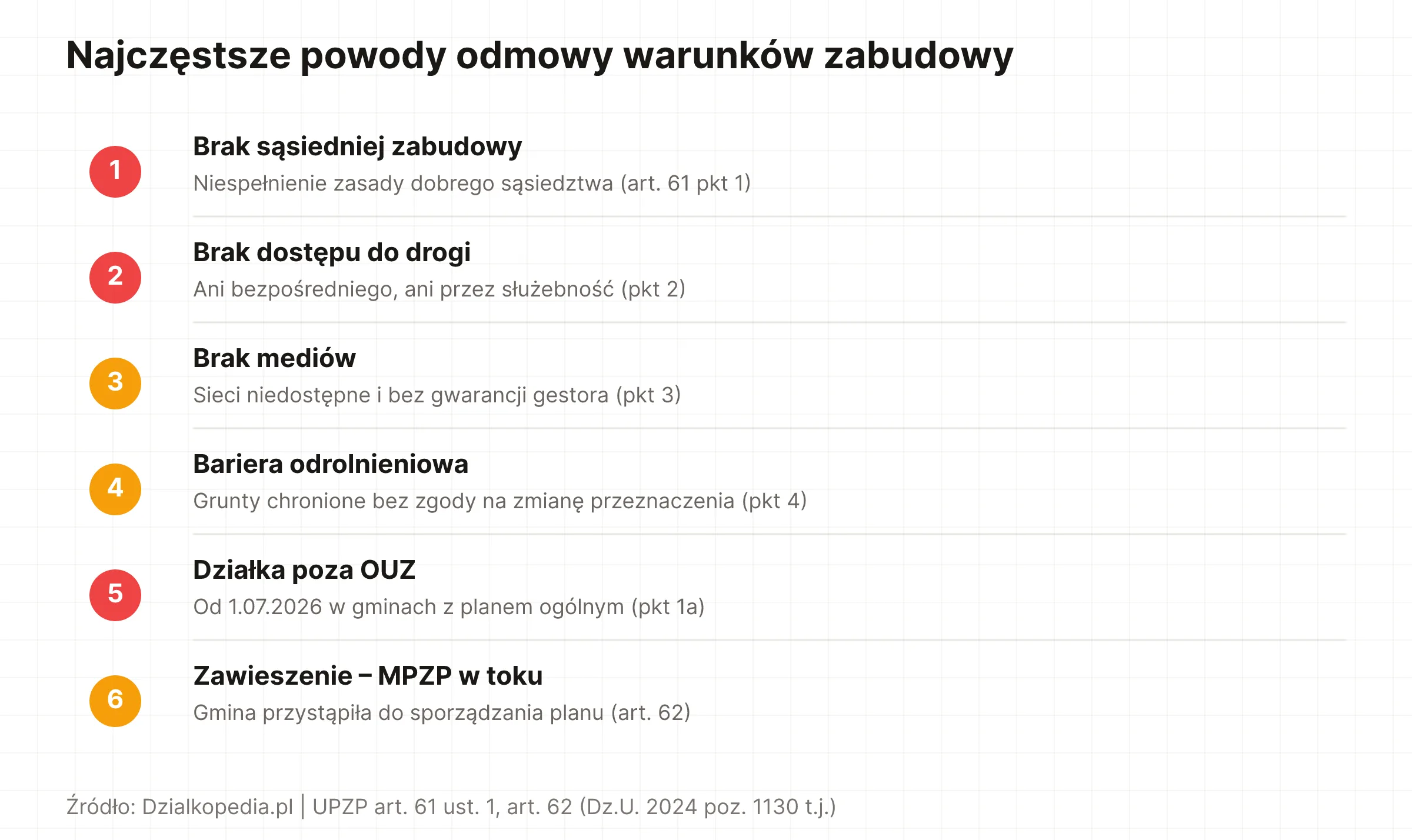

Co zrobić po odmowie WZ i jak się odwołać?
Co zrobić po odmowie WZ i jak się odwołać?
Po odmowie możesz złożyć odwołanie, wskazując błędną ocenę urzędu i dokumenty, które ją podważają. Porównaj uzasadnienie z warunkami art. 61 właściwymi dla tej inwestycji. Jeśli urząd zakwestionował dojazd, wskaż dokument dający dostęp do drogi; jeśli sąsiedztwo, odnieś się do analizy urbanistycznej.
Od decyzji odmownej przysługuje odwołanie do samorządowego kolegium odwoławczego (SKO) w terminie 14 dni od doręczenia decyzji, wnoszone za pośrednictwem organu, który ją wydał (art. 17 pkt 1 i art. 129 KPA, Dz.U. 2025 poz. 1691 t.j.). Jeśli decyzję wydał wojewoda, odwołanie rozpatruje właściwy minister (art. 17 pkt 2 KPA).
Ten sam termin dotyczy pozytywnej WZ. Każda strona postępowania ma 14 dni od doręczenia decyzji jej samej (art. 129 § 2 KPA), a stron bywa kilka, bo stroną jest każdy, czyjego interesu prawnego lub obowiązku dotyczy postępowanie (art. 28 KPA). Termin odwołania innej strony może upłynąć później niż termin wnioskodawcy. Decyzja staje się ostateczna dopiero wtedy, gdy żadna strona nie może już wnieść odwołania (art. 16 § 1 KPA), dlatego przed jej wykorzystaniem sprawdź ten status w urzędzie. Przy WZ dla domu do 70 m² z art. 29 ust. 1 pkt 1a Prawa budowlanego stroną jest tylko wnioskodawca (art. 64a ust. 1 UPZP).
Po pozytywnej WZ przygotuj projekt zgodny z jej ustaleniami i w okresie ważności decyzji złóż wniosek o pozwolenie na budowę. Jeśli Prawo budowlane dopuszcza dla twojego domu zgłoszenie, sprawdź zasady budowy domu na zgłoszenie; także wtedy projekt musi być zgodny z WZ.
Czym różni się WZ od MPZP i planu ogólnego?
Czym różni się WZ od MPZP i planu ogólnego?
WZ jest decyzją dla konkretnej inwestycji na terenie bez MPZP, plan miejscowy ustala przeznaczenie terenu, a plan ogólny wiąże przy sporządzaniu nowych MPZP i wydawaniu WZ. Plan ogólny sam nie jest podstawą pozwolenia na budowę (art. 13a ust. 5-7 i art. 59 ust. 1 UPZP). Różnice dotyczą zakresu dokumentu oraz sposobu jego wykorzystania:
| Cecha | MPZP | Warunki zabudowy (WZ) | Plan ogólny |
|---|---|---|---|
| Podstawa prawna | art. 14-20 UPZP | art. 59-67 UPZP | art. 13a-13m UPZP |
| Kto uchwala / wydaje | Rada gminy | Wójt / burmistrz / prezydent (tereny zamknięte: wojewoda) | Rada gminy |
| Zasięg | Część gminy lub cała gmina | Konkretny teren i inwestycja | Cała gmina, bez morskich wód wewnętrznych i części terenów zamkniętych |
| Charakter prawny | Akt prawa miejscowego | Decyzja administracyjna | Akt prawa miejscowego |
| Co sprawdza kupujący | Obowiązujące ustalenia tekstu i rysunku planu | Treść decyzji, jej ostateczność, prawomocność i datę wygaśnięcia | Wejście w życie, strefę i położenie terenu w OUZ |
Źródło: UPZP (Dz.U. 2026 poz. 538 t.j.).
Co sprawdzić przed zakupem działki bez MPZP?
Co sprawdzić przed zakupem działki bez MPZP?
Przed zakupem sprawdź ustalenia planistyczne, sąsiedztwo, dojazd, uzbrojenie i ograniczenia działki, a przy wydanej WZ także jej status. Wynik wykorzystaj przy ustalaniu warunków umowy przedwstępnej, zanim wpłacisz zadatek.
- MPZP: sprawdź w dokumentach gminy, czy działki nie obejmuje obowiązujący plan miejscowy; jeśli obejmuje, odczytaj jego ustalenia dla inwestycji.
- Plan ogólny i OUZ: ustal, czy plan ogólny wszedł w życie, jaka strefa obejmuje teren i czy leży on w OUZ; korzystaj z dokumentów obowiązującego planu.
- Data wniosku: jeśli wniosek o WZ już złożono, ustal datę złożenia i wszczęcia sprawy oraz dzień utraty mocy studium w gminie, bo od tych dat zależą zasady przejściowe.
- Dobre sąsiedztwo: sprawdź, czy działka sąsiednia dostępna z tej samej drogi publicznej jest zabudowana tak, że urząd ustali na jej podstawie parametry nowej zabudowy.
- Dostęp do drogi publicznej: ustal podstawę prawną korzystania z dojazdu.
- Uzbrojenie: zapytaj operatorów sieci o warunki przyłączenia wody, prądu i kanalizacji.
- Klasa gruntu: sprawdź, czy teren nie wymaga zgody na zmianę przeznaczenia gruntów rolnych lub leśnych.
- Przepisy odrębne: sprawdź, czy teren nie jest objęty ochroną przyrody lub zabytków, czy nie leży w strefie wokół gazociągu albo rurociągu i czy nie grozi mu powódź.
- Deklaracje sprzedającego: poproś o decyzję, jeśli sprzedający powołuje się na wydaną WZ; sprawdź jej adresata, czy jest ostateczna i prawomocna oraz kiedy wygasa. Przeniesienie decyzji na kupującego wymaga zgody strony, na rzecz której ją wydano, oraz przyjęcia warunków decyzji.
Sprawdź, co obejmuje Audyt Działki. W części planistycznej zobaczysz MPZP i status planu ogólnego, ale to, czy dostaniesz WZ, rozstrzyga urząd. Możesz też zacząć od bezpłatnego sprawdzenia działki.
Warunki zabudowy - najczęstsze pytania
Możliwość uzyskania WZ zależy od sytuacji działki i daty wszczęcia sprawy. Dla nowego wniosku oddzielnie sprawdzasz plan ogólny, OUZ i pozostałe wymagania art. 61 UPZP. Przy już wydanej decyzji sprawdzasz jej treść, ważność oraz możliwość wykorzystania przez nabywcę.
Czy można dostać WZ bez planu ogólnego?
Na nowy wniosek - nie. Dla wniosku złożonego od 1 września 2026 r. potrzebny jest plan ogólny, który wszedł w życie w gminie; wyjątek dotyczy terenów zamkniętych (art. 59 ust. 3-4 ustawy Dz.U. 2023 poz. 1688 ze zm.). Wnioski złożone wcześniej nie podlegają temu wymogowi; przy nowym wniosku bez planu ogólnego pozostaje czekać na jego wejście w życie albo na plan miejscowy.
Czy działka w OUZ ma zagwarantowane warunki zabudowy?
Nie. Położenie w obszarze uzupełnienia zabudowy jest jednym z warunków, a urząd ocenia także pozostałe przesłanki z art. 61 UPZP i zgodność z planem ogólnym.
Czy trzeba być właścicielem, żeby uzyskać WZ?
Nie. W sprawach wszczętych do końca 2026 r. przepisy nie wymagają tytułu prawnego do działki. Od 1 stycznia 2027 r. w nowych sprawach wnioskodawca musi mieć prawo do dysponowania nieruchomością na cele budowlane i złożyć oświadczenie o tym prawie (art. 1 pkt 21, art. 12 i art. 15 pkt 4 ustawy Dz.U. 2026 poz. 781).
Czy właściciel płaci za wydanie WZ?
Nie. Właściciel i użytkownik wieczysty terenu objętego wnioskiem są zwolnieni z opłaty za wydanie WZ; pozostali wnioskodawcy co do zasady płacą 598 zł (załącznik do ustawy o opłacie skarbowej, część I poz. 8). Sam mieszkaniowy cel inwestycji nie zwalnia z tej opłaty (art. 2 ust. 1 pkt 2, Dz.U. 2025 poz. 1154).
Czy urząd musi wydać WZ w ciągu 90 dni w 2026 r.?
Nie. Do 31 grudnia 2026 r. terminy z art. 64 ust. 1 pkt 1 UPZP (90 dni, a w ustawowych wyjątkach 21 lub 65 dni) nie biegną; od 1 stycznia 2027 r. biegną na nowo (art. 6 ustawy Dz.U. 2025 poz. 1668). Nadal przysługuje ponaglenie na bezczynność lub przewlekłe prowadzenie sprawy na zasadach art. 37 KPA.
Czy każda decyzja WZ wygasa po pięciu latach?
Nie. Limit nie obejmuje decyzji prawomocnych przed 1 stycznia 2026 r. ani wydanych w sprawach wszczętych przed 16 października 2025 r. (art. 62 ustawy Dz.U. 2023 poz. 1688 ze zm.). Pozostają inne podstawy wygaśnięcia z art. 65 UPZP.
Czy plan ogólny unieważnia wcześniej wydaną WZ?
Nie. Uchwalenie planu ogólnego samo w sobie nie jest podstawą wygaśnięcia WZ z art. 65 UPZP; odrębnie trzeba ocenić termin ważności decyzji i ewentualny nowy MPZP.
Czy WZ pozwala rozpocząć budowę domu?
Nie. WZ określa dopuszczalne zagospodarowanie terenu, a budowa domu wymaga dalszych formalności budowlanych i prawa do dysponowania nieruchomością na cele budowlane (art. 32-34 Prawa budowlanego).
Podsumowanie
Przed złożeniem wniosku ustal, czy dla działki potrzebujesz WZ i czy planowany dom ma szansę spełnić warunki ustawowe. Potem przygotuj dokumenty i uzgodnij z urzędem sposób ich wniesienia. Jeśli kupujesz teren z gotową decyzją, poproś o pełną treść WZ i sprawdź jej status oraz warunki przeniesienia, zanim oprzesz na niej projekt domu.
