- Czas na decyzję
- 65 dni z wyłączeniami
- Opłata za pozwolenie na dom
- 0 zł
- Odwołanie od decyzji
- 14 dni od doręczenia
- Ważność bez rozpoczęcia budowy
- 3 lata od ostateczności
Najważniejsze w skrócie
- Wolnostojący dom jednorodzinny może powstać na zgłoszenie, jeżeli jego obszar oddziaływania mieści się na działce lub działkach inwestycji.
- Projektant dobiera dokumentację do MPZP albo wymaganej decyzji WZ oraz przepisów dotyczących inwestycji.
- Wpis w rejestrze pomaga znaleźć sprawę. Wykonalność pozwolenia ustal w urzędzie, który je wydał.
Stan prawny na 15.10.2026 r. Prawo budowlane: Dz.U. 2026 poz. 524 t.j. z późn. zm.

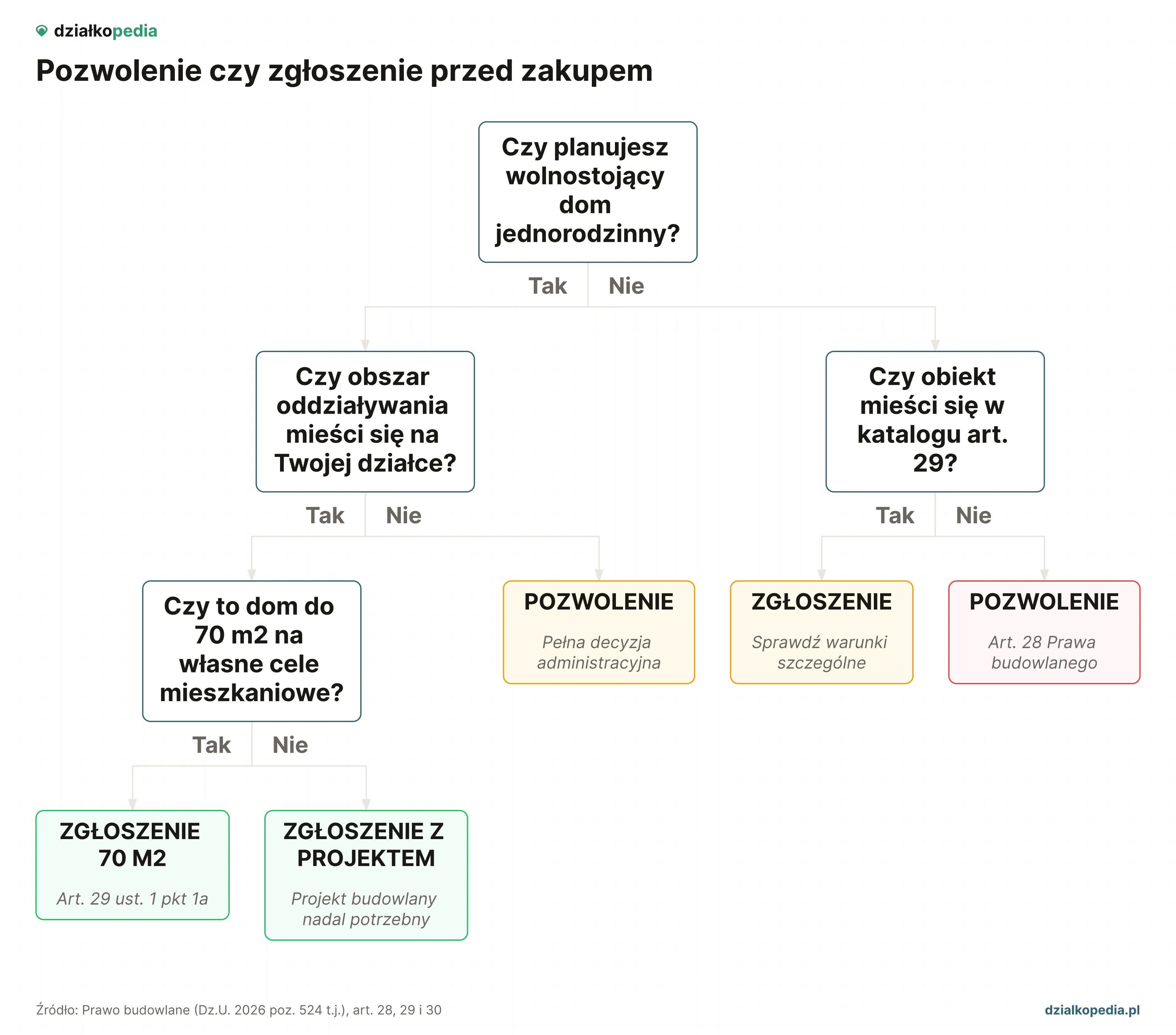

Czy potrzebujesz pozwolenia na budowę, czy wystarczy zgłoszenie?
Czy potrzebujesz pozwolenia na budowę, czy wystarczy zgłoszenie?
Co do zasady roboty budowlane wymagają pozwolenia na budowę, chyba że ustawa stanowi inaczej (art. 28 Prawa budowlanego). Wyjątki określa art. 29, który zawiera katalog obiektów i robót zwolnionych z pozwolenia.
Jeśli obszar oddziaływania obiektu mieści się w całości na działce lub działkach, na których został zaprojektowany, wolnostojący dom jednorodzinny może być realizowany na podstawie zgłoszenia. Do zgłoszenia dołączasz projekt, a szczegółowy zestaw załączników określa art. 30.
Czy większy dom jednorodzinny też można budować na zgłoszenie?
Wolnostojący budynek mieszkalny jednorodzinny, którego obszar oddziaływania mieści się w całości na działce lub działkach inwestycji, można zrealizować na podstawie zgłoszenia z projektem budowlanym (art. 29 ust. 1 pkt 1 Prawa budowlanego). Ten przepis nie ustanawia limitu powierzchni domu. Warunkiem jest obszar oddziaływania: jeśli projekt ogranicza zagospodarowanie sąsiednich działek (np. przez zacienienie), wymagane jest pełne pozwolenie na budowę.
Dom do 70 m² - uproszczona ścieżka
Uproszczone zgłoszenie dotyczy domów jednorodzinnych do 70 m² powierzchni zabudowy, na własne cele mieszkaniowe (art. 29 ust. 1 pkt 1a Prawa budowlanego). Budowę zgłaszasz z projektem budowlanym, ale nie musisz ustanawiać kierownika budowy ani prowadzić dziennika budowy. W tym trybie urząd nie wnosi sprzeciwu, więc budowę można rozpocząć po doręczeniu zgłoszenia organowi (art. 30 ust. 5j). Dom musi być wolnostojący i mieć najwyżej dwie kondygnacje, jego obszar oddziaływania musi mieścić się na działce lub działkach inwestycji, a projekt musi być zgodny z MPZP albo decyzją o warunkach zabudowy.
Kiedy garaż wymaga zgłoszenia?
Wolnostojące parterowe budynki gospodarcze, garaże i wiaty o powierzchni zabudowy do 35 m² można postawić na podstawie zgłoszenia, pod warunkiem że łączna liczba tych obiektów na działce nie przekracza dwóch na każde 500 m² powierzchni działki (art. 29 ust. 1 pkt 14 Prawa budowlanego). Dla garażu wykraczającego poza ten katalog ustal tryb z projektantem na podstawie całego art. 29.
| Kryterium | Pozwolenie na budowę | Zgłoszenie z projektem | Zgłoszenie (dom do 70 m²) |
|---|---|---|---|
| Decyzja urzędu | Tak (decyzja administracyjna) | Milcząca zgoda (21 dni) | Bez sprzeciwu urzędu |
| Projekt budowlany | Wymagany | Wymagany | Wymagany |
| Kierownik budowy | Wymagany, chyba że organ wyłączy ten obowiązek (art. 42 ust. 3) | Wymagany, chyba że organ wyłączy ten obowiązek (art. 42 ust. 3) | Niewymagany |
| Dziennik budowy | Wymagany | Wymagany | Niewymagany |
| Czas oczekiwania | 65 dni z wyłączeniami | 21 dni (brak sprzeciwu) | Od doręczenia zgłoszenia organowi |
| Strony postępowania | Inwestor i podmioty wskazane w art. 28 ust. 2 | Tylko inwestor | Tylko inwestor |

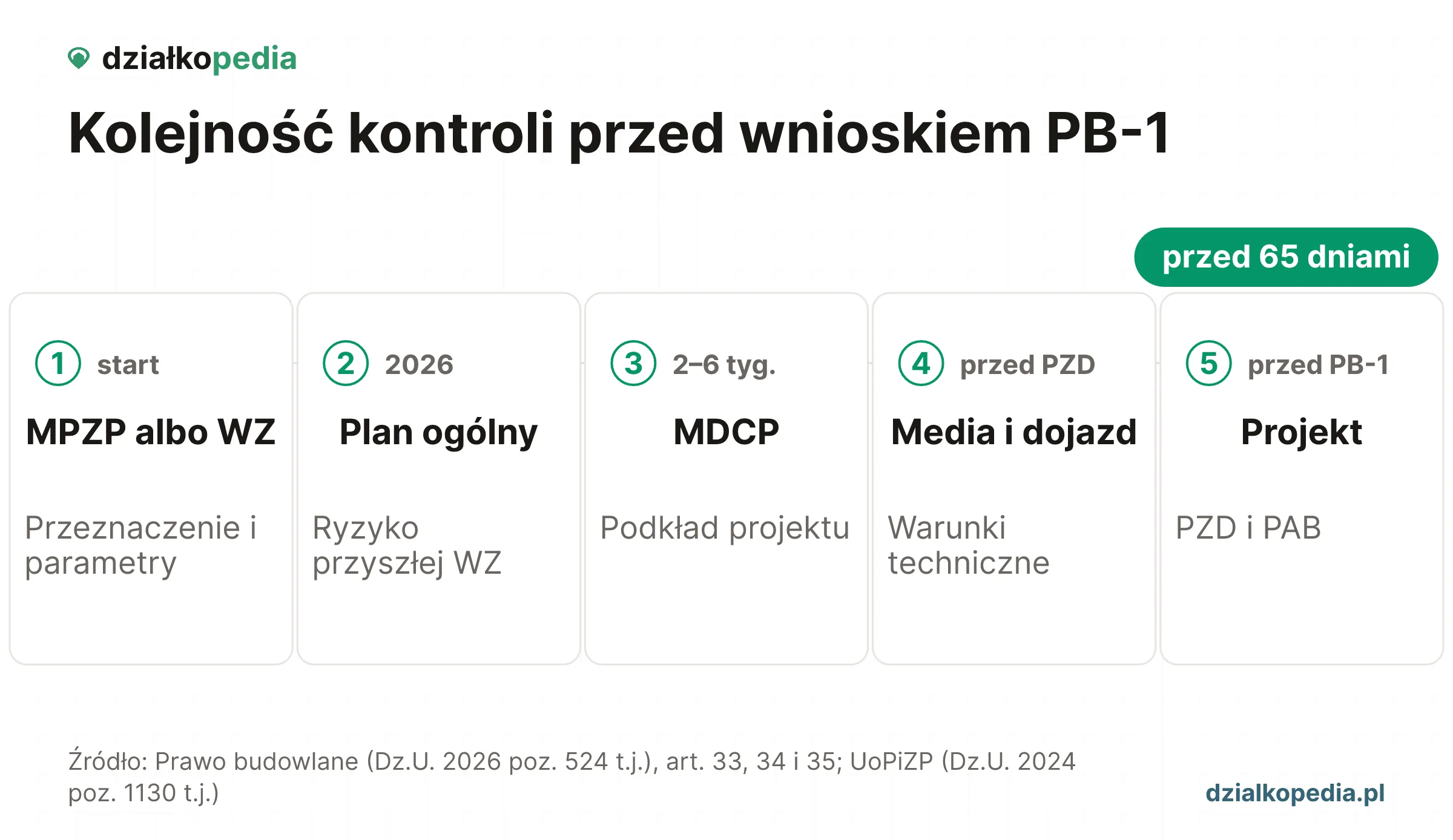

Co trzeba przygotować przed złożeniem wniosku o pozwolenie na budowę?
Co trzeba przygotować przed złożeniem wniosku o pozwolenie na budowę?
Przed wnioskiem ustal z projektantem zgodność inwestycji z MPZP albo wymaganą decyzją WZ, przygotuj mapę do projektu i sprawdź prawo do dysponowania nieruchomością (art. 32-34 Prawa budowlanego).
- Sprawdź MPZP. Plan określa m.in. przeznaczenie terenu i parametry zabudowy. Jeśli działka jest nim objęta, projekt musi odpowiadać jego ustaleniom. Sprawdź, jak znaleźć plan i odczytać jego zapisy.
- Przy braku MPZP ustal, czy potrzebujesz WZ. Dla nowych wniosków o WZ złożonych od 1 września 2026 r. warunkiem jest wejście w życie planu ogólnego w gminie, z wyjątkiem terenów zamkniętych. Wcześniejsze sprawy podlegają przepisom przejściowym (art. 59 ust. 3 ustawy nowelizującej z 7 lipca 2023 r., po zmianie Dz.U. 2026 poz. 781). Datę wniosku i właściwy tryb ustal w gminie; sprawdź, jak uzyskać warunki zabudowy.
- Zamów mapę do celów projektowych. To na niej projektant opracowuje projekt zagospodarowania działki lub terenu. Sprawdź, jak zamówić mapę u geodety; termin i cenę ustal z geodetą dla konkretnego zakresu prac.
- Ustal sposób zaopatrzenia budynku w media. Z projektantem i operatorami uzgodnij, które przyłącza oraz dokumenty są potrzebne. Sprawdź, jak przygotować przyłącza do działki. Nie każdy wniosek wymaga dołączenia warunków przyłączenia do wszystkich sieci.
- Zleć projekt budowlany. Składa się z projektu zagospodarowania działki lub terenu (PZT), projektu architektoniczno-budowlanego (PAB) i projektu technicznego (PT). Dwie pierwsze części składasz z wnioskiem; wymagany projekt techniczny zapewniasz przed rozpoczęciem robót (art. 34 ust. 3 i art. 42 ust. 1 pkt 1).
Przez 18 miesięcy od 20 września 2026 r. projekt dołączany do wniosku lub zgłoszenia może być sporządzony według warunków technicznych obowiązujących do 19 września 2026 r., jeżeli złożysz organowi oświadczenie o ich stosowaniu (art. 102a Prawa budowlanego).

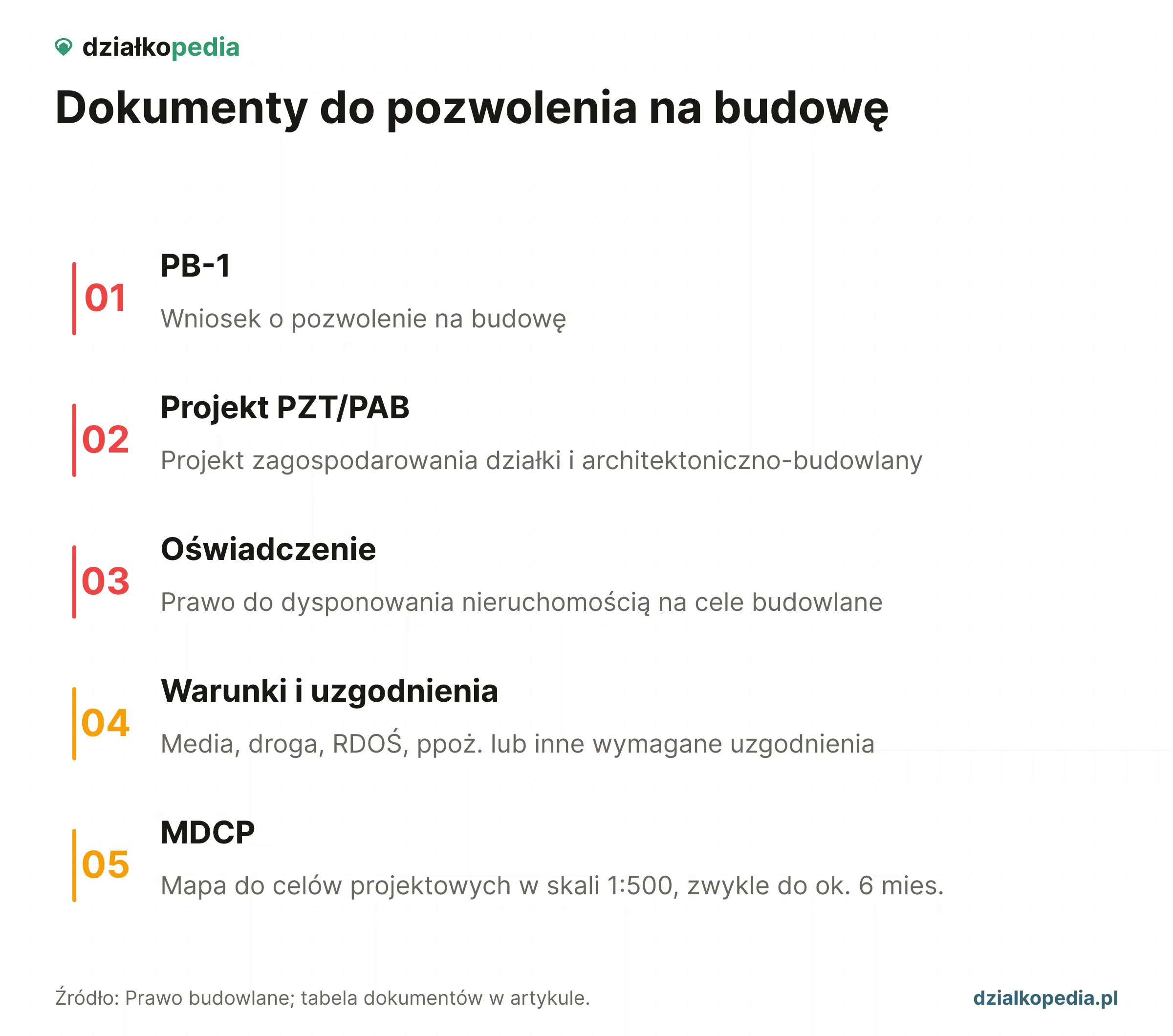

Jakie dokumenty są potrzebne do pozwolenia na budowę?
Jakie dokumenty są potrzebne do pozwolenia na budowę?
Do wniosku dołącz PZT i PAB, oświadczenie o prawie do dysponowania nieruchomością na cele budowlane oraz WZ, jeżeli jest wymagana. Pozostałe załączniki dobierz do inwestycji zgodnie z art. 33 ust. 2 Prawa budowlanego.
| Dokument | Kto przygotowuje | Kiedy potrzebny | Uwagi |
|---|---|---|---|
| Projekt zagospodarowania działki (PZT) | Architekt z uprawnieniami | Zawsze | Na aktualnej mapie do celów projektowych |
| Projekt architektoniczno-budowlany (PAB) | Architekt z uprawnieniami | Zawsze | Rzuty, przekroje, elewacje, opis techniczny |
| Oświadczenie o prawie do dysponowania nieruchomością | Inwestor | Zawsze | Oświadczenie inwestora |
| Decyzja o warunkach zabudowy (WZ) | Urząd gminy | Gdy przepisy wymagają WZ | Gdy działka jest objęta MPZP, WZ nie dołączasz; organ sam sprawdza zgodność projektu z planem (art. 35 ust. 1 pkt 1 lit. a). Zobacz, jak uzyskać wypis i wyrys z MPZP. |
| Warunki techniczne przyłączenia mediów | Gestorzy sieci | Zakres ustal z projektantem | Dokumenty zależne od rozwiązania projektu; nie zawsze odrębny załącznik |
| Uzgodnienia specjalistyczne | Organy właściwe | Gdy lokalizacja tego wymaga | Konserwator zabytków, RDOŚ, zarządca drogi, straż pożarna |
| Mapa do celów projektowych | Geodeta uprawniony | Zawsze (jako baza PZT) | Aktualność i zakres ustal z geodetą oraz projektantem; mapa stanowi podstawę PZT |
(art. 33 Prawa budowlanego, Dz.U. 2026 poz. 524 t.j. z późn. zm.)
Jak złożyć wniosek o pozwolenie na budowę?
Jak złożyć wniosek o pozwolenie na budowę?
Wniosek złóż papierowo w urzędzie lub pocztą albo elektronicznie przez portal e-Budownictwo; dla zwykłego domu właściwy jest starosta lub prezydent miasta na prawach powiatu (art. 33 ust. 2c i art. 82 Prawa budowlanego). Wojewoda rozpatruje kategorie inwestycji wymienione w art. 82 ust. 3.
Jak złożyć wniosek elektronicznie?
Skorzystaj z portalu e-Budownictwo GUNB i wybierz wniosek o pozwolenie na budowę. Przygotuj projekt w postaci elektronicznej oraz załączniki; projektanci podpisują swoją dokumentację zgodnie z wymaganiami dla projektu. Zapisz urzędowe potwierdzenie złożenia dokumentów.
Co urząd sprawdza po złożeniu wniosku?
- Braki formalne. Jeśli podanie nie spełnia wymagań formalnych, urząd wzywa do usunięcia braków w terminie nie krótszym niż 7 dni. Jeśli braki nie zostaną usunięte, pozostawia podanie bez rozpoznania (art. 64 § 2 KPA).
- Projekt i załączniki. Urząd sprawdza zakres z art. 35 ust. 1 Prawa budowlanego, w tym zgodność z MPZP albo WZ, kompletność dokumentacji i uprawnienia projektantów.
- Udział stron. W podstawowym trybie stronami są inwestor oraz właściciele, użytkownicy wieczyści lub zarządcy nieruchomości w obszarze oddziaływania obiektu (art. 28 ust. 2).
- Decyzja. Jeśli wniosek spełnia wymagania z art. 35 ust. 1 i art. 32 ust. 4, urząd nie może odmówić pozwolenia. Gdy wykryje nieprawidłowości, wyznacza termin na ich usunięcie.
Jeśli wysyłasz wniosek pocztą, postępowanie wszczyna się w dniu doręczenia go urzędowi, a nie w dniu nadania (art. 61 § 3 KPA). Przy wniosku złożonym elektronicznie datą wszczęcia jest dzień wystawienia dowodu otrzymania (art. 61 § 3a KPA).
Ile kosztuje pozwolenie na budowę i ile się czeka?
Ile kosztuje pozwolenie na budowę i ile się czeka?
Opłata skarbowa za pozwolenie na budowę budynku mieszkalnego wynosi 0 zł (art. 2 ust. 1 pkt 2 ustawy o opłacie skarbowej). Planując czas, przyjmij 65 dni na decyzję, ale pamiętaj, że do tego terminu nie wlicza się okresów wymienionych w art. 35 ust. 8 Prawa budowlanego. Rzeczywiste koszty całej procedury to przede wszystkim projekt budowlany i mapa do celów projektowych.
Opłata skarbowa za pozwolenie na budowę
Wysokość opłaty skarbowej za pozwolenie na budowę określa część III ust. 9 załącznika do ustawy z dnia 16 listopada 2006 r. o opłacie skarbowej (Dz.U. 2025 poz. 1154 t.j. z późn. zm.). Najważniejsze stawki:
| Rodzaj budynku | Opłata skarbowa |
|---|---|
| Budynek mieszkalny (dom jednorodzinny, wielorodzinny) | 0 zł (zwolnienie) |
| Budynek na działalność gospodarczą inną niż rolnicza i leśna | 1 zł/m² pow. użytkowej, maks. 539 zł |
| Budynek gospodarczy (rolny) | 14 zł |
| Inny budynek | 48 zł |
| Studnia lub urządzenie do usuwania nieczystości stałych i ścieków | 20 zł |
| Przebudowa lub remont | 50% stawki podstawowej |
Źródło: część III ust. 9 załącznika do ustawy o opłacie skarbowej (Dz.U. 2025 poz. 1154 t.j. z późn. zm.)
Jak zaplanować pozostałe koszty?
Projekt, adaptację i mapę wyceń u wykonawców dla konkretnej działki. Zakres prac, uzgodnienia oraz trudność projektu wpływają na ofertę; opłata urzędowa nie obejmuje tych usług. Jeśli budynek ma też część mieszkalną, jej powierzchni nie wlicza się do opłaty za pozwolenie.
Jak liczyć 65 dni na wydanie decyzji?
Art. 35 ust. 6 pkt 1 Prawa budowlanego przewiduje sankcję za niewydanie decyzji w ciągu 65 dni od złożenia wniosku. Do tego okresu nie wlicza się terminów przewidzianych prawem na określone czynności, zawieszenia postępowania oraz opóźnień z winy strony albo z przyczyn niezależnych od organu (ust. 8). Z tego powodu data decyzji może wypaść później niż po 65 dniach kalendarzowych.
Upływ 65 dni nie oznacza zgody na rozpoczęcie budowy. Ustawa przewiduje też inne terminy dla wybranych inwestycji i wyłączenie tej sankcji dla przedsięwzięć podlegających wskazanym ocenom oddziaływania na środowisko lub obszar Natura 2000 (art. 35 ust. 6 i 6a).
Audyt Działki - 149 zł
Plan ogólny, MPZP, WZ, ryzyka i wycena - 30 sekcji dla jednej, konkretnej działki.
Jak sprawdzić pozwolenie na budowę lub status wniosku w RWDZ?
Jak sprawdzić pozwolenie na budowę lub status wniosku w RWDZ?
Pozwolenie na budowę lub wniosek sprawdzisz w publicznej wyszukiwarce RWDZ GUNB: wybierz rodzaj sprawy, a następnie wpisz lokalizację albo numer dokumentu. Rejestr Wniosków, Decyzji i Zgłoszeń udostępnia dane na podstawie art. 82b Prawa budowlanego.
Jak znaleźć pozwolenie dla konkretnej działki?
Wpisz miejscowość, numer działki i obręb ewidencyjny. Numer działki może powtarzać się w innych obrębach, dlatego połącz go z lokalizacją. Jeśli nie znasz numeru, sprawdź, jak ustalić numer działki i obręb. Możesz też użyć numeru wniosku lub decyzji i zawęzić daty.
Jak sprawdzić pozwolenia na budowę w gminie?
W Dzialkopedii wybierz gminę i przejrzyj podsumowanie spraw budowlanych z rejestru GUNB. Zestawienia obejmują sprawy z wnioskiem lub decyzją, ich daty i kategorie obiektów. Porównuj liczby dla tego samego okresu i sprawdź podany stan danych. Zgłoszenia oraz szczegóły sprawy sprawdź w oficjalnym RWDZ.
Czy wpis w RWDZ wystarcza do oceny legalności budowy?
Nie. GUNB podaje, że rejestr obejmuje dane wprowadzone po 1 stycznia 2016 r. i rozstrzygnięcia pierwszej instancji, a pomija inwestycje na terenach zamkniętych. Brak wpisu nie dowodzi braku inwestycji. Aktualny stan postępowania, wykonalność decyzji i treść jej warunków ustal w urzędzie prowadzącym sprawę.
Pełne akta sprawy są odrębne od publicznego zestawienia. Prawo wglądu, robienia notatek, kopii i odpisów przysługuje stronie na podstawie art. 73 KPA. Przy zakupie działki z trwającą budową poproś sprzedającego o decyzję, projekt i dokumentację budowy.

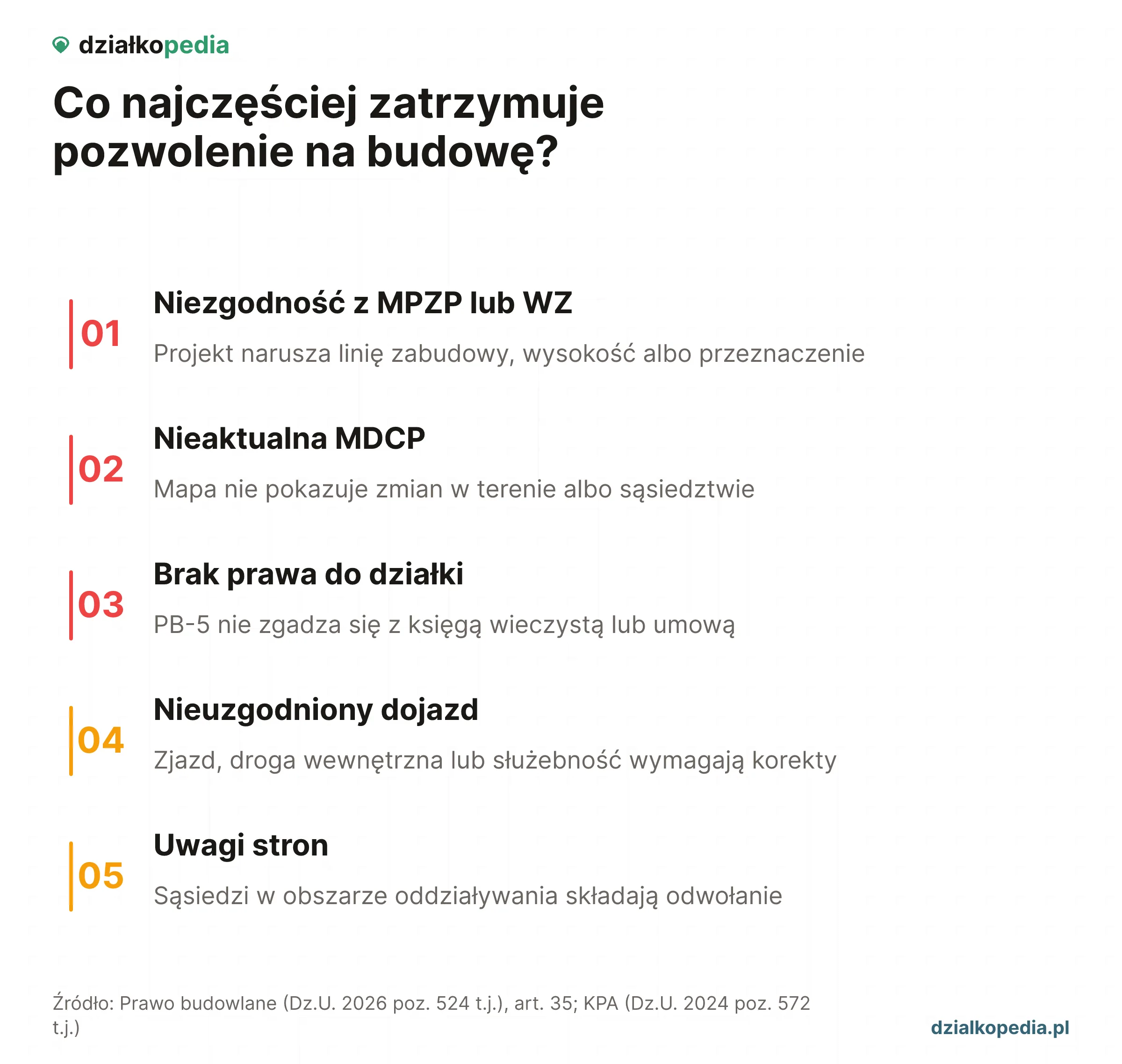

Dlaczego urząd odmawia pozwolenia na budowę i jak się odwołać?
Dlaczego urząd odmawia pozwolenia na budowę i jak się odwołać?
Urząd odmawia pozwolenia m.in. po bezskutecznym upływie terminu na usunięcie nieprawidłowości wskazanych w postanowieniu; od decyzji starosty możesz odwołać się do wojewody (art. 35 ust. 3 i 5 Prawa budowlanego, art. 82 ust. 3 oraz art. 129 KPA).
Jakie nieprawidłowości trzeba usunąć?
Wezwanie lub postanowienie może dotyczyć m.in. niezgodności z MPZP albo WZ, niekompletnego PZT lub PAB, wymaganych uzgodnień czy dokumentów projektanta. Odczytaj dokładnie wskazane braki i termin ich usunięcia. Braki formalne podania z art. 64 KPA oraz nieprawidłowości projektu z art. 35 Prawa budowlanego prowadzą do różnych rozstrzygnięć.
Jak złożyć odwołanie?
Od decyzji starosty przysługuje odwołanie do wojewody w terminie 14 dni od doręczenia decyzji. Składasz je za pośrednictwem organu, który wydał decyzję, zgodnie z pouczeniem. Odwołanie nie wymaga szczegółowego uzasadnienia - wystarczy, że wynika z niego niezadowolenie z decyzji (art. 128 i 129 KPA).
Jeśli w pierwszej instancji orzekał wojewoda, organem wyższego stopnia jest Główny Inspektor Nadzoru Budowlanego (art. 88a ust. 1 pkt 1 Prawa budowlanego).
Co dzieje się po wydaniu pozwolenia na budowę?
Co dzieje się po wydaniu pozwolenia na budowę?
Po wydaniu pozwolenia ustal jego wykonalność, zapewnij wymaganą dokumentację i kierownika budowy oraz zawiadom nadzór o zamierzonym terminie rozpoczęcia robót (art. 41-45 Prawa budowlanego). Odbiór pisma z urzędu i prawo rozpoczęcia robót to odrębne etapy.
Kiedy decyzja staje się ostateczna?
Decyzja staje się ostateczna po bezskutecznym upływie terminów odwoławczych dla wszystkich stron. Termin dla każdej strony wynosi 14 dni od doręczenia. Gdy wszystkie strony zrzekną się odwołania, ostateczność i prawomocność następują w dniu doręczenia organowi oświadczenia ostatniej z nich (art. 127a i 129 KPA). Wykonalność sprawdź w urzędzie; art. 130 KPA przewiduje również wyjątki pozwalające wykonać decyzję, zanim stanie się ostateczna.
Jak uzyskać dziennik budowy przed rozpoczęciem robót?
O dziennik wystąp jako inwestor po uzyskaniu prawa do wykonywania robót. Możesz wybrać papier albo Elektroniczny Dziennik Budowy (EDB). Sprawdź, jak uzyskać dziennik i nadać dostęp w EDB. Kierownik odpowiada za jego prowadzenie, a obowiązek dziennika wiąże się z robotami wymagającymi ustanowienia kierownika (art. 45, 47d i 47g).
Jak długo ważne jest pozwolenie?
Pozwolenie na budowę wygasa, jeśli budowa nie została rozpoczęta przed upływem 3 lat od dnia, w którym decyzja stała się ostateczna, lub jeśli budowa została przerwana na okres dłuższy niż 3 lata (art. 37 ust. 1 Prawa budowlanego). Dalsza budowa po wygaśnięciu wymaga nowej decyzji określonej w art. 37 ust. 2.
Jak zakończyć budowę domu?
Po zakończeniu budowy domu jednorodzinnego podstawową drogą jest zawiadomienie nadzoru budowlanego. Do użytkowania można przystąpić, jeśli nadzór nie wniesie sprzeciwu w ciągu 14 dni od doręczenia zawiadomienia; wcześniej może wydać zaświadczenie o braku podstaw do sprzeciwu (art. 54). Art. 55 określa przypadki wymagające pozwolenia na użytkowanie, w tym rozpoczęcie użytkowania przed wykonaniem wszystkich robót.
Pozwolenie na budowę - najczęściej zadawane pytania
Dobór trybu budowy zależy od rodzaju obiektu, obszaru oddziaływania i szczególnych warunków inwestycji. Projektant ustala dokumentację, urząd rozpatruje wniosek, a nadzór kontroluje etap wykonywania i zakończenia robót. Publiczny wpis w RWDZ pomaga odnaleźć sprawę, lecz jej dokumenty i aktualny stan sprawdzasz w organie prowadzącym postępowanie.
Czy dom do 70 m² można zbudować bez pozwolenia na budowę?
Tak. Uproszczone zgłoszenie dotyczy wolnostojącego domu do 70 m² powierzchni zabudowy, najwyżej dwukondygnacyjnego, na własne potrzeby mieszkaniowe, którego obszar oddziaływania mieści się na działce lub działkach inwestycji (art. 29 ust. 1 pkt 1a Prawa budowlanego). Potrzebujesz projektu i wymaganych oświadczeń; roboty możesz rozpocząć po doręczeniu zgłoszenia organowi (art. 30 ust. 4b i 5j).
Co jest potrzebne do pozwolenia na budowę domu jednorodzinnego?
Do wniosku dołącz projekt zagospodarowania działki lub terenu i projekt architektoniczno-budowlany, oświadczenie o prawie do dysponowania nieruchomością na cele budowlane oraz WZ, gdy jest wymagana. Pozostałe załączniki zależą od inwestycji i przepisów odrębnych (art. 33 ust. 2 Prawa budowlanego).
Czy po 65 dniach mogę rozpocząć budowę bez decyzji?
Nie. Upływ 65 dni nie zastępuje pozwolenia; art. 35 ust. 6 i 8 Prawa budowlanego reguluje sankcję za zwłokę organu oraz okresy wyłączone z obliczeń. Przed robotami sprawdź wykonalność decyzji i dopełnij obowiązków z art. 41-45.
Ile kosztuje pozwolenie na budowę domu?
Za pozwolenie dotyczące budownictwa mieszkaniowego nie płacisz opłaty skarbowej (art. 2 ust. 1 pkt 2 ustawy o opłacie skarbowej). Osobno rozliczasz projekt i prace geodety; cenę ustal z wykonawcami dla konkretnej działki.
Jak sprawdzić pozwolenie na budowę albo status wniosku?
W publicznej wyszukiwarce RWDZ GUNB wyszukaj sprawę po lokalizacji, numerze działki i obrębie albo numerze wniosku lub decyzji. Rejestr publikuje dane wprowadzone po 1 stycznia 2016 r.; aktualny stan postępowania i wykonalność decyzji ustal w urzędzie prowadzącym sprawę.
Czy najpierw trzeba mieć warunki zabudowy?
Nie zawsze. Gdy obowiązuje MPZP, projekt musi odpowiadać jego ustaleniom; WZ jest potrzebna przy braku planu, jeżeli wymagają jej przepisy planistyczne (art. 33 ust. 2 pkt 3 i art. 35 ust. 1 pkt 1 lit. a Prawa budowlanego).
Czy po budowie domu trzeba uzyskać pozwolenie na użytkowanie?
Nie zawsze. Dla domu jednorodzinnego podstawową drogą jest zawiadomienie o zakończeniu budowy i brak sprzeciwu nadzoru w ciągu 14 dni od doręczenia zawiadomienia. Przypadki wymagające pozwolenia, w tym użytkowanie przed wykonaniem wszystkich robót, określa art. 55 Prawa budowlanego.
Co zrobić, gdy urząd odmówi pozwolenia na budowę?
Odwołanie od decyzji starosty złóż do wojewody za pośrednictwem starosty w ciągu 14 dni od doręczenia decyzji. Wystarczy wskazać, że nie zgadzasz się z rozstrzygnięciem; sprawdź też pouczenie w decyzji (art. 128 i 129 KPA).
Jak długo ważne jest pozwolenie na budowę?
Pozwolenie wygasa, jeśli budowa nie została rozpoczęta przed upływem 3 lat od dnia, w którym decyzja stała się ostateczna, albo przerwa w budowie trwała dłużej niż 3 lata (art. 37 ust. 1 Prawa budowlanego). Po wygaśnięciu dalsza budowa wymaga nowej decyzji przewidzianej w art. 37 ust. 2.
Czy pozwolenie można przenieść na innego inwestora?
Tak. Nowy inwestor występuje o przeniesienie, przyjmuje warunki decyzji i składa oświadczenie o prawie do dysponowania nieruchomością. Zgoda poprzedniego inwestora jest potrzebna z wyjątkiem przejścia własności lub uprawnień z użytkowania wieczystego opisanego w art. 40 ust. 1a Prawa budowlanego.
Czy każdy sąsiad jest stroną postępowania?
Nie. W podstawowym trybie art. 28 ust. 2 Prawa budowlanego stronami obok inwestora są właściciele, użytkownicy wieczyści lub zarządcy nieruchomości w obszarze oddziaływania obiektu. Ustawa przewiduje odrębności dla postępowań związanych z oceną oddziaływania na środowisko.
Podsumowanie
Przed złożeniem wniosku uzgodnij z projektantem tryb inwestycji i komplet dokumentacji. Po decyzji sprawdź jej wykonalność oraz obowiązki przed rozpoczęciem robót. Skorzystaj z bezpłatnego sprawdzenia działki jako punktu wyjścia do sprawdzenia planu i wybranych ryzyk. Wynik wymaga zestawienia z dokumentami urzędowymi i projektem.
