- Obowiązek przyłączenia do sieci
- art. 5 ust. 1 pkt 2
- Warunki techniczne przyłącza
- 21 / 45 dni
- Zbiornik bezodpływowy do 10 m³
- zgłoszenie
- Oczyszczalnia do 7,50 m³/dobę
- zgłoszenie
Najważniejsze w skrócie
- Istniejąca sieć oznacza obowiązek przyłączenia. Wynika to z art. 5 ust. 1 pkt 2 Ustawy o utrzymaniu czystości i porządku w gminach (Dz.U. 2025 poz. 733 t.j.). Wyjątek dotyczy nieruchomości wyposażonej w przydomową oczyszczalnię spełniającą wymagania przepisów. Wykonanie obowiązku gmina egzekwuje decyzją, a jego niewykonanie podlega karze grzywny (art. 10 ust. 2).
- Dobierz rozwiązanie do sytuacji działki. Przy istniejącej kanalizacji sanitarnej ustal możliwość i obowiązek przyłączenia, z uwzględnieniem wyjątku dla zgodnej z przepisami oczyszczalni. Bez sieci porównaj oczyszczalnię ze zbiornikiem bezodpływowym pod kątem dopuszczalności, kosztu wykonania i późniejszej obsługi.
- 21 dni na warunki techniczne dla zabudowy jednorodzinnej i 45 dni dla pozostałej (art. 19a ustawy o zbiorowym zaopatrzeniu w wodę, Dz.U. 2024 poz. 757 t.j.), liczone od dnia złożenia wniosku; czasu na jego uzupełnienie do terminu nie wlicza się (art. 19a ust. 5). Wniosek jest bezpłatny, podobnie jak odbiór przyłącza i włączenie go do sieci (art. 19a ust. 10). W szczególnie uzasadnionych przypadkach termin może zostać przedłużony o tyle samo dni.
- Szambo i oczyszczalnia - nie pozwolenie, tylko zgłoszenie. Zbiornik bezodpływowy do 10 m³ - art. 29 ust. 1 pkt 6 Prawa budowlanego; oczyszczalnia do 7,50 m³ na dobę - art. 29 ust. 1 pkt 5 (Dz.U. 2026 poz. 524 t.j. ze zm. Dz.U. 2026 poz. 605). Starostwo ma 21 dni na sprzeciw.
- Sprawdź sieć przed podpisaniem umowy przedwstępnej. Brak sieci nie przekreśla działki, ale zmienia rachunek: dochodzi instalacja na działce i jej stała obsługa, a przy zbiorniku każdy wywóz. Ustal, które rozwiązanie jest tu w ogóle dopuszczalne, zanim uzgodnisz cenę. Sprawdź uzbrojenie działki zanim podpiszesz umowę.
Dane aktualne na wrzesień 2026 r. Podstawa prawna: Ustawa o utrzymaniu czystości i porządku w gminach (Dz.U. 2025 poz. 733 t.j.), Ustawa o zbiorowym zaopatrzeniu w wodę i zbiorowym odprowadzaniu ścieków (Dz.U. 2024 poz. 757 t.j. ze zm. Dz.U. 2026 poz. 605), Prawo budowlane (Dz.U. 2026 poz. 524 t.j. ze zm. Dz.U. 2026 poz. 605) oraz Rozporządzenie Ministra Infrastruktury w sprawie warunków technicznych budynków (Dz.U. 2022 poz. 1225 t.j.).

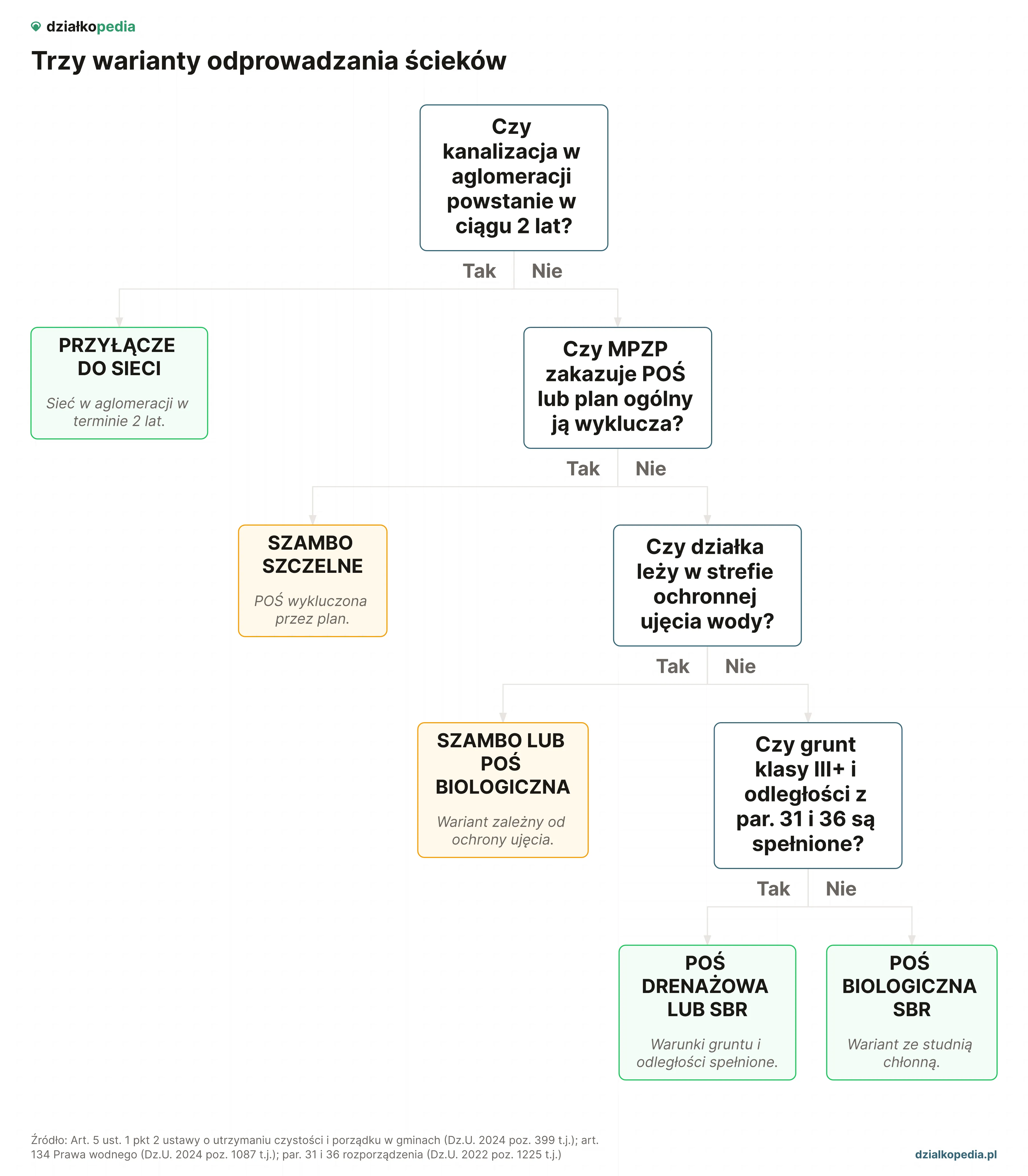

Kiedy trzeba przyłączyć się do sieci, a kiedy można wybrać inne rozwiązanie?
Kiedy trzeba przyłączyć się do sieci, a kiedy można wybrać inne rozwiązanie?
Przy istniejącej sieci kanalizacji sanitarnej co do zasady trzeba przyłączyć do niej nieruchomość; wyjątek dotyczy nieruchomości wyposażonej w przydomową oczyszczalnię spełniającą wymagania przepisów (art. 5 ust. 1 pkt 2 Ustawy o utrzymaniu czystości i porządku w gminach, Dz.U. 2025 poz. 733 t.j.). Bez sieci wybór jest realny, a ustawa nie każe najpierw sięgać po oczyszczalnię i dopiero po jej wykluczeniu po zbiornik bezodpływowy. Oba rozwiązania są równorzędne; o tym, które wchodzi w grę na konkretnej działce, decydują ustalenia planistyczne, warunki gruntowo-wodne i wymagane odległości.
Te rozwiązania różnią się technicznie, ale żadne z nich nie ma pierwszeństwa. Sieć odprowadza ścieki na oczyszczalnię komunalną i po stronie właściciela zostawia tylko rachunek za odbiór. Oczyszczalnia przydomowa oczyszcza ścieki na miejscu i wymaga stałej obsługi: zasilania przy technologiach napowietrzanych, okresowego wywozu osadu i przeglądów. Zbiornik bezodpływowy niczego nie oczyszcza - gromadzi ścieki do wywozu, więc jego koszt rośnie wprost proporcjonalnie do ilości ścieków, a nieszczelność zagraża wodzie gruntowej. Jeżeli sieci nie ma, sprawdź w wieloletnim planie rozwoju i modernizacji urządzeń danego przedsiębiorstwa (art. 21 ustawy o zbiorowym zaopatrzeniu w wodę), czy sieć jest tu planowana. Krajowy Program Oczyszczania Ścieków Komunalnych działa na poziomie aglomeracji, więc wpis nie potwierdza ani sieci w twojej ulicy, ani terminu jej uruchomienia.
Jak przyłączyć działkę do sieci kanalizacyjnej krok po kroku?
Jak przyłączyć działkę do sieci kanalizacyjnej krok po kroku?
Procedura obejmuje sześć etapów: od sprawdzenia przebiegu sieci i zgromadzenia dokumentów po odbiór techniczny i podpisanie umowy o odprowadzanie ścieków. Ten sam układ obowiązuje u dużych przedsiębiorstw wodociągowo-kanalizacyjnych (MPWiK Warszawa, MPWiK Wrocław, Aquanet Poznań, Wodociągi Miasta Krakowa, GIWK Gdańsk) i w gminnych zakładach; różnią się formularze, cenniki i szczegóły dokumentacji.
- Sprawdzenie dostępności sieci i zgromadzenie dokumentów. Mapa zasadnicza z powiatowego ośrodka dokumentacji geodezyjnej i kartograficznej (PODGIK) pokazuje przebieg sieci kanalizacji sanitarnej w okolicy. Bezpłatne zaświadczenie o przebiegu sieci wydaje też miejskie przedsiębiorstwo wodociągowo-kanalizacyjne. Do wniosku o warunki techniczne potrzebny jest tytuł prawny do działki (odpis z księgi wieczystej, akt notarialny lub umowa przedwstępna), mapa zasadnicza 1:500 lub 1:1000 z naniesioną proponowaną lokalizacją studzienki rewizyjnej i bilans zapotrzebowania na odbiór ścieków (zwykle 0,12 m³ na osobę na dobę).
- Wniosek o warunki techniczne przyłącza. Składa się na formularzu właściwego przedsiębiorstwa wodociągowo-kanalizacyjnego, zwykle dostępnym także w internetowym biurze obsługi klienta. Termin wydania warunków jest ustawowy: 21 dni dla budynków mieszkalnych jednorodzinnych i 45 dni w pozostałych przypadkach, liczone od dnia złożenia wniosku (art. 19a ust. 1 ustawy o zbiorowym zaopatrzeniu w wodę, Dz.U. 2024 poz. 757 t.j. ze zm. Dz.U. 2026 poz. 605). Do terminu nie wlicza się czasu na uzupełnienie wniosku ani innych opóźnień z winy wnioskodawcy (art. 19a ust. 5). W szczególnie uzasadnionych przypadkach przedsiębiorstwo może przedłużyć termin odpowiednio o 21 albo 45 dni, zawiadamiając o tym wnioskodawcę. Wydanie warunków przyłączenia, odbiór przyłącza i włączenie go do sieci są bezpłatne (art. 19a ust. 10).
- Projekt techniczny przyłącza. Plan sytuacyjny z opisem technicznym sporządza projektant z uprawnieniami w specjalności instalacyjnej sanitarnej; geodeta dostarcza aktualną mapę do celów projektowych, ale nie zastępuje projektanta. Zakres obejmuje przebieg i średnicę rurociągu, spadek, lokalizację studzienki rewizyjnej przy granicy działki, przejście przez pas drogowy w rurze osłonowej oraz uzgodnienia z zarządcami pozostałych sieci podziemnych. Koszt zależy od długości trasy i liczby uzgodnień - poproś o wycenę po otrzymaniu warunków technicznych, bo dopiero one wyznaczają zakres prac.
- Zgłoszenie albo plan sytuacyjny. Przyłącze kanalizacyjne nie wymaga pozwolenia na budowę. Art. 29a Ustawy Prawo budowlane (Dz.U. 2026 poz. 524 t.j. ze zm. Dz.U. 2026 poz. 605) pozwala wykonać przyłącze na podstawie planu sytuacyjnego sporządzonego na kopii mapy zasadniczej z państwowego zasobu geodezyjnego - bez zgłoszenia, po uzgodnieniu z przedsiębiorstwem wod-kan. Alternatywnie inwestor składa zgłoszenie zamiaru robót w starostwie powiatowym (art. 30 Prawa budowlanego); starostwo ma 21 dni na sprzeciw, brak odpowiedzi oznacza milczącą zgodę. Plan sytuacyjny jest zwykle szybszy, bo nie uruchamia 21-dniowego terminu na sprzeciw. Ten tryb zastępuje tylko formalność budowlaną. Jeżeli przyłącze wchodzi w pas drogowy, potrzebne są odrębne decyzje zarządcy drogi: na roboty w pasie drogowym i na umieszczenie w nim urządzenia (art. 40 ust. 1 oraz ust. 2 pkt 1 i 2 ustawy o drogach publicznych, Dz.U. 2025 poz. 889 t.j.).
- Prace ziemne, wcinka w sieć, montaż studzienki. Wykop, ułożenie rurociągu i montaż studzienki rewizyjnej mogą wykonać firma budowlana albo sam inwestor, pod warunkiem zgodności z planem sytuacyjnym. Warunki włączenia do sieci określa przedsiębiorstwo wodociągowo-kanalizacyjne i to ono odbiera wcinkę - zanim zamówisz wykonawcę, sprawdź w wydanych warunkach, czy wcinkę wykonuje przedsiębiorstwo, czy inwestor na własny koszt. Prace ziemne wyceniane są zwykle za metr trasy, a wcinka według cennika przedsiębiorstwa. Głównym czynnikiem kosztu i czasu jest długość trasy, szczególnie gdy przekracza 100 m.
- Odbiór techniczny i umowa o odprowadzanie ścieków. Przedsiębiorstwo sprawdza szczelność rurociągu, spadek, lokalizację studzienki i prawidłowość wcinki, po czym sporządza protokół odbioru. Równolegle inwestor podpisuje umowę o odprowadzanie ścieków, a opłaty rozlicza się według taryfy obowiązującej u tego przedsiębiorstwa. Ilość odprowadzonych ścieków ustala się na podstawie wskazań urządzenia pomiarowego, a gdy go nie ma - jako równą ilości wody pobranej z wodomierza, z uwzględnieniem wody bezpowrotnie zużytej, jeżeli umowa to przewiduje. Czas całej procedury obejmuje ustawowy termin na wydanie warunków, czas na projekt i uzgodnienia oraz wykonanie robót; realny harmonogram ustal z przedsiębiorstwem po otrzymaniu warunków.
Kiedy zamiast sieci można postawić przydomową oczyszczalnię?
Kiedy zamiast sieci można postawić przydomową oczyszczalnię?
Przydomową oczyszczalnię ścieków (POŚ) można postawić wtedy, gdy nie ma obowiązku przyłączenia do istniejącej sieci. Druga kwestia to miejscowy plan zagospodarowania przestrzennego albo decyzja o warunkach zabudowy - część gmin wprost wyklucza oczyszczalnie w obszarach o płytkim poziomie wód gruntowych i w strefach ochronnych ujęć wody. Trzecia to odbiornik: gdzie trafią oczyszczone ścieki, do gruntu, do wód powierzchniowych czy do rowu, bo od niego zależy wymagany stopień oczyszczania i potrzebne zgody wodnoprawne.
Dopiero potem wybiera się technologię, a różnią się one przede wszystkim miejscem i obsługą. Oczyszczalnia z drenażem rozsączającym jest najprostsza, ale zajmuje najwięcej powierzchni i wymaga przepuszczalnego gruntu oraz zapasu wysokości nad wodą gruntową - to jej warunki, nie warunki każdej oczyszczalni. Oczyszczalnie biologiczne z osadem czynnym lub ze złożem mieszczą się na kilkunastu metrach kwadratowych, ale potrzebują zasilania i corocznego serwisu. Rozwiązania hybrydowe z częścią roślinną stosuje się tam, gdzie wymagany jest wyższy stopień oczyszczania. Koszt zawsze porównuj z konkretną ofertą z montażem i rozruchem, bo sam zbiornik to nie cały koszt.
Wymagania dotyczące odległości są przy oczyszczalni mniej rygorystyczne niż przy szczelnym zbiorniku. Przepływowe, szczelne osadniki podziemne stanowiące część przydomowej oczyszczalni mogą stać w bezpośrednim sąsiedztwie budynków jednorodzinnych, pod warunkiem wyprowadzenia odpowietrzenia przez instalację kanalizacyjną co najmniej 0,6 m powyżej górnej krawędzi okien i drzwi zewnętrznych w tych budynkach (§ 37 Rozporządzenia w sprawie warunków technicznych, Dz.U. 2022 poz. 1225 t.j.). Osobno liczy się odległość od studni: 30 m do najbliższego przewodu rozsączającego, jeżeli odprowadzane są nim ścieki oczyszczone biologicznie, i aż 70 m przy kanalizacji bez biologicznego oczyszczania oraz do granicy pola filtracyjnego (§ 31 ust. 1 pkt 4 i 5).
Formalności są trzy, w tej kolejności. Budowa oczyszczalni o wydajności do 7,50 m³ na dobę nie wymaga pozwolenia, lecz zgłoszenia (art. 29 ust. 1 pkt 5 Prawa budowlanego, Dz.U. 2026 poz. 524 t.j. ze zm. Dz.U. 2026 poz. 605); organ ma 21 dni na sprzeciw. Zakres wymaganej zgody wodnoprawnej zależy od ilości ścieków i od odbiornika. Wprowadzanie ścieków do wód lub do ziemi w ilości do 5 m³ na dobę łącznie, przez właściciela gruntu i na potrzeby własnego gospodarstwa domowego lub rolnego, mieści się w zwykłym korzystaniu z wód i nie wymaga ani pozwolenia, ani zgłoszenia wodnoprawnego (art. 33 ust. 1, 3 i 4 oraz art. 395 pkt 7 Prawa wodnego, Dz.U. 2025 poz. 960 t.j.). Wykonanie samego urządzenia wodnego, którym oczyszczone ścieki są wprowadzane do ziemi, wymaga jednak zgłoszenia wodnoprawnego (art. 394 ust. 1 pkt 13). Powyżej tego progu albo poza zwykłym korzystaniem z wód potrzebne jest pozwolenie wodnoprawne; zakres ustal w Wodach Polskich przed zamówieniem instalacji. Eksploatację oczyszczalni o wydajności do 5 m³ na dobę, służącej własnemu gospodarstwu domowemu, zgłasza się przed jej rozpoczęciem wójtowi, burmistrzowi albo prezydentowi miasta - to on jest organem ochrony środowiska dla osoby fizycznej niebędącej przedsiębiorcą (art. 378 ust. 3 pkt 3 Prawa ochrony środowiska, Dz.U. 2025 poz. 647 t.j.). Eksploatację można zacząć, jeżeli organ w terminie 30 dni od zgłoszenia nie wniesie sprzeciwu (art. 152 ust. 4 i 4b tej ustawy w zw. z rozporządzeniem Ministra Środowiska z 2 lipca 2010 r., Dz.U. 2019 poz. 1510 t.j.). Pełne omówienie parametrów technicznych, lokalizacji na działce, doboru technologii i kalendarza serwisu zawiera osobny artykuł o oczyszczalni przydomowej - zawiera również tabele kosztów dla 4 najpopularniejszych technologii i schemat zabudowy z odległościami minimalnymi od studni, granicy działki i budynków.
Szambo, czyli zbiornik bezodpływowy - kiedy wolno je postawić
Szambo, czyli zbiornik bezodpływowy - kiedy wolno je postawić
Zbiornik bezodpływowy, potocznie szambo, wolno postawić tylko na działce budowlanej, która nie ma możliwości przyłączenia do sieci kanalizacyjnej, i nie wolno go sytuować na obszarach podlegających szczególnej ochronie środowiska, narażonych na niebezpieczeństwo powodzi ani na terenach zalewowych (§ 34 ust. 1 Rozporządzenia w sprawie warunków technicznych, Dz.U. 2022 poz. 1225 t.j.); § 34 ust. 2 przewiduje wyjątek dla przypadków objętych decyzją, o której mowa w art. 77 ust. 3 Prawa wodnego. Szambo gromadzi ścieki do wywozu, a oczyszczalnia je oczyszcza - to cała różnica. W tych granicach zbiornik jest jednym z dopuszczalnych rozwiązań, nie ostatnią możliwością po wykluczeniu oczyszczalni. Musi być całkowicie szczelny, wykonany z materiałów odpornych na korozję (beton zbrojony, polietylen, laminat poliestrowo-szklany) i prawidłowo usytuowany. Pojemność dobierz do ilości ścieków, częstotliwości odbioru i możliwości dojazdu pojazdu asenizacyjnego; zbyt mały zbiornik oznacza więcej kursów, zbyt duży - dłuższe przetrzymywanie ścieków.
Odległości reguluje § 36 Rozporządzenia Ministra Infrastruktury z 12 kwietnia 2002 r. w sprawie warunków technicznych budynków (Dz.U. 2022 poz. 1225 t.j.), a mierzy się je od pokryw i wylotów wentylacji zbiornika, nie od jego ściany. Dla zbiorników o pojemności do 10 m³ zasadą jest 15 m od okien i drzwi zewnętrznych do pomieszczeń przeznaczonych na pobyt ludzi oraz 7,5 m od granicy działki sąsiedniej, drogi (ulicy) lub ciągu pieszego. W zabudowie jednorodzinnej, zagrodowej i rekreacji indywidualnej te same odległości są znacznie mniejsze: 5 m od okien i drzwi oraz 2 m od granicy działki sąsiedniej, drogi lub ciągu pieszego. Zbiornik powyżej 10 m³ do 50 m³ wraca do surowszych wartości: 30 m od okien i drzwi, 7,5 m od granicy działki sąsiedniej i 10 m od linii rozgraniczającej drogi.
Odległość od studni z wodą do spożycia ma osobną podstawę - § 31 ust. 1 tego samego rozporządzenia - i liczy się ją od osi studni. Do zbiorników do gromadzenia nieczystości wynosi co najmniej 15 m, do granicy działki 5 m, a do osi rowu przydrożnego 7,5 m. Kryte zbiorniki bezodpływowe wolno postawić bliżej niż 2 m od granicy, a nawet przy niej, jeżeli sąsiadują z podobnymi urządzeniami na działce sąsiedniej i zachowane są odległości z § 31 i § 36 (§ 36 ust. 5). Naruszenie odległości grozi sprzeciwem organu wobec zgłoszenia, a po ujawnieniu w trakcie eksploatacji - nakazem doprowadzenia do stanu zgodnego z przepisami.
Formalności są trzy. Budowa zbiornika do 10 m³ nie wymaga pozwolenia, lecz zgłoszenia (art. 29 ust. 1 pkt 6 Prawa budowlanego, Dz.U. 2026 poz. 524 t.j. ze zm. Dz.U. 2026 poz. 605); organ ma 21 dni na sprzeciw. Ewidencję zbiorników bezodpływowych i przydomowych oczyszczalni prowadzi gmina (art. 3 ust. 3 ustawy o utrzymaniu czystości i porządku w gminach, Dz.U. 2025 poz. 733 t.j.); ustawa nie ustanawia odrębnego, ogólnokrajowego zgłoszenia zbiornika przez właściciela ani terminu na nie, więc jeżeli twoja gmina zbiera dane na formularzu, podstawę i termin znajdziesz w jej własnym wezwaniu albo w uchwale. Trzecia rzecz to umowa na odbiór nieczystości ciekłych. Zawiera się ją z przedsiębiorcą, który ma zezwolenie wójta na opróżnianie zbiorników bezodpływowych i transport nieczystości ciekłych (art. 6 ust. 1 pkt 1 w zw. z art. 7 ust. 1 pkt 2 ustawy o utrzymaniu czystości i porządku w gminach), albo z gminną jednostką organizacyjną: taka jednostka, działając na terenie własnej gminy, zezwolenia nie potrzebuje, ale musi spełniać te same warunki (art. 7 ust. 5). Zachowuj dowody każdego odbioru, bo to one dokumentują wykonanie obowiązku podczas kontroli.
Brak umowy albo brak potwierdzeń wywozu naraża właściciela na karę grzywny (art. 10 ust. 2 ustawy o utrzymaniu czystości i porządku w gminach, Dz.U. 2025 poz. 733 t.j.) oraz na wywóz zastępczy, który gmina organizuje na jego koszt (art. 6 ust. 6-7 tej ustawy). Cenę usługi ustala przedsiębiorca, a rada gminy uchwala górne stawki opłat za opróżnianie zbiorników bezodpływowych (art. 6 ust. 2) - to pułap, a nie cena, którą zapłacisz. Obowiązującą uchwałę znajdziesz w Biuletynie Informacji Publicznej gminy.
Roczny koszt oblicz na podstawie ilości ścieków, nie liczby domowników. Przyjmijmy cztery osoby, zużycie 0,12 m³ wody na osobę dziennie i odprowadzenie całego poboru do zbiornika: dziennie powstaje 0,48 m³ ścieków, więc 10 m³ pojemności użytkowej wystarcza na niespełna 21 dni, a w skali roku daje to około 175 m³ do wywiezienia. Liczbę kursów wylicz, dzieląc tę wartość przez pojemność użytkową pojazdu asenizacyjnego, i pomnóż przez stawkę wykonawcy. Odbiór zamawiaj przed przepełnieniem i nie utożsamiaj jednego kursu z opróżnieniem całego zbiornika.
Audyt Działki - 149 zł
Plan ogólny, MPZP, WZ, ryzyka i wycena - 30 sekcji dla jednej, konkretnej działki.
Jak porównać koszty trzech wariantów i skąd wziąć stawki?
Jak porównać koszty trzech wariantów i skąd wziąć stawki?
Porównuj trzy pozycje: koszt wykonania, opłaty ponoszone co roku i dopuszczalność wariantu na tej działce. Ogólnopolskiego cennika nie ma, ale stawki są publikowane w trzech miejscach: w cenniku przedsiębiorstwa wodociągowo-kanalizacyjnego, w uchwale rady gminy i w cenniku producenta oczyszczalni. Przy sieci ZWiK w Łomiankach liczy 216 zł brutto za metr przykanalika Ø160 o głębokości do 2,0 m, a za uzgodnienie projektu sieci z przyłączami dla osiedla domów jednorodzinnych do 10 budynków - 492 zł brutto (cennik usług ZWiK Łomianki, odczytany 9 września 2026 r.; przy szerszym zakresie cennik podaje wyższe stawki). Wydanie warunków przyłączenia, odbiór przyłącza i włączenie go do sieci są bezpłatne z mocy ustawy (art. 19a ust. 10 ustawy o zbiorowym zaopatrzeniu w wodę), więc opłata za samo włączenie domowego przyłącza nie ma podstawy prawnej. Przy zbiorniku bezodpływowym rada gminy w Krapkowicach uchwaliła górną stawkę 34,19 zł brutto za 1 m³ opróżniania i transportu do 10 km oraz 103,60 zł brutto za 1 m³ opróżniania osadnika przydomowej oczyszczalni (§ 4 ust. 1 pkt 1 i ust. 2 Uchwały Nr XXIII/267/2026, Dz. Urz. Woj. Opolskiego 2026 poz. 1581). Przy oczyszczalni cennik BioEden podaje 8 850 zł netto za urządzenie biologiczne 2 500 l dla maksymalnie 5 osób, bez montażu. Zacznij od odległości do sieci w metrach: ta jedna liczba w dużej mierze wyznacza koszt przyłącza.
| Wariant | Przykładowa stawka | Czego dotyczy |
|---|---|---|
| Sieć kanalizacyjna | 216 zł brutto za metr przykanalika Ø160 o głębokości do 2,0 m; 492 zł brutto za uzgodnienie projektu; warunki, odbiór i włączenie do sieci 0 zł | Cennik ZWiK Łomianki, uzgodnienie dotyczy projektu sieci z przyłączami dla osiedla domów jednorodzinnych do 10 budynków; u innego przedsiębiorstwa stawki są inne, a bezpłatność warunków, odbioru i włączenia wynika z art. 19a ust. 10 ustawy o zbiorowym zaopatrzeniu w wodę |
| Zbiornik bezodpływowy | 34,19 zł brutto za 1 m³ opróżniania i transportu do 10 km | Górna stawka uchwalona przez radę gminy w Krapkowicach (§ 4 ust. 1 pkt 1); to pułap, a nie cena wykonawcy, i obowiązuje tylko w tej gminie |
| Przydomowa oczyszczalnia | 8 850 zł netto za oczyszczalnię biologiczną 2 500 l dla maksymalnie 5 osób | Cennik producenta BioEden, samo urządzenie - montaż wyceniany osobno; osadnik opróżnia się jak zbiornik, w Krapkowicach po 103,60 zł brutto za 1 m³ (§ 4 ust. 2 tej uchwały) |
Źródła: cennik usług ZWiK Łomianki Sp. z o.o. (załącznik do uchwały Zarządu z 19 grudnia 2022 r., odczyt 9 września 2026 r.); Uchwała Nr XXIII/267/2026 Rady Miejskiej w Krapkowicach z 18 czerwca 2026 r. (Dz. Urz. Woj. Opolskiego 2026 poz. 1581); cennik BioEden (stan na 9 września 2026 r.)
Roczny koszt zbiornika oblicz na podstawie ilości ścieków. Przy czterech osobach i 175 m³ ścieków rocznie górna stawka 34,19 zł za 1 m³ z Krapkowic daje około 5 983 zł rocznie - i to sufit uchwalony w jednej gminie, a nie cena, którą zapłacisz u siebie. Uchwałę obowiązującą w twojej gminie znajdziesz w Biuletynie Informacji Publicznej gminy, a stawkę wykonawcy w jego cenniku.
| Co porównujesz | Sieć kanalizacyjna | Przydomowa oczyszczalnia | Zbiornik bezodpływowy |
|---|---|---|---|
| Czy w ogóle masz wybór | Przy istniejącej sieci co do zasady obowiązek przyłączenia (art. 5 ust. 1 pkt 2 ustawy o utrzymaniu czystości i porządku w gminach) | Alternatywa przy braku sieci; przy istniejącej sieci obowiązek przyłączenia nie dotyczy nieruchomości wyposażonej w oczyszczalnię spełniającą wymagania przepisów | Alternatywa przy braku sieci, równorzędna z oczyszczalnią; tylko na działce bez możliwości przyłączenia i poza obszarami wyłączonymi w § 34 ust. 1 warunków technicznych |
| Formalność budowlana | Warunki techniczne w 21 albo 45 dni (art. 19a ustawy o zbiorowym zaopatrzeniu w wodę), plan sytuacyjny lub zgłoszenie | Zgłoszenie do 7,50 m³/dobę (art. 29 ust. 1 pkt 5 Prawa budowlanego); zgoda wodnoprawna zależy od ilości ścieków i odbiornika | Zgłoszenie do 10 m³ (art. 29 ust. 1 pkt 6 Prawa budowlanego); gmina prowadzi ewidencję zbiorników i sprawdza umowę oraz dowody wywozu |
| Co decyduje o koszcie wykonania | Odległość do sieci w metrach, przejście przez pas drogowy, warunki wcinki | Technologia, odbiornik ścieków, powierzchnia potrzebna na instalację | Pojemność zbiornika, dojazd pojazdu asenizacyjnego, wymagane odległości |
| Co płacisz co roku | Odbiór ścieków według taryfy przedsiębiorstwa | Serwis, energia i wywóz osadu | Każdy wywóz, według stawki wykonawcy; uchwała gminy określa tylko górny pułap (art. 6 ust. 2) |
| Gdzie sprawdzisz stawkę | Taryfa przedsiębiorstwa wodociągowo-kanalizacyjnego | Oferta z montażem i rozruchem plus umowa serwisowa | Uchwała rady gminy w BIP i cennik przedsiębiorcy asenizacyjnego |
Sama liczba domowników nie rozstrzyga, który wariant wyjdzie taniej: wynik zależy od ilości ścieków, kosztu wykonania i lokalnych opłat za obsługę. Nie wszystkie warianty muszą też być na danej działce dopuszczalne, więc porównanie zaczynaj od tego, co wolno, a nie od tego, co tanie. Przed zakupem działki bez kanalizacji sprawdź w wieloletnim planie rozwoju i modernizacji urządzeń danego przedsiębiorstwa (art. 21 ustawy o zbiorowym zaopatrzeniu w wodę) oraz w dokumentach gminy, czy sieć jest tu planowana. Krajowy Program Oczyszczania Ścieków Komunalnych planuje przedsięwzięcia na poziomie aglomeracji, więc nie potwierdza ani sieci przy konkretnej działce, ani terminu jej uruchomienia. Planowana inwestycja nie gwarantuje terminu, więc instalacja na działce musi się bronić także wtedy, gdy sieć nie powstanie.
Najczęstsze pytania o kanalizację na działce
Najczęstsze pytania o kanalizację na działce
Przy istniejącej sieci kanalizacji sanitarnej obowiązek przyłączenia wynika z art. 5 ust. 1 pkt 2 ustawy o utrzymaniu czystości i porządku w gminach, a wyjątkiem jest nieruchomość z przydomową oczyszczalnią spełniającą wymagania przepisów. Cenę ścieków ustala przedsiębiorstwo wodociągowo-kanalizacyjne, a górną stawkę za wywóz nieczystości ciekłych uchwala rada gminy.
Ile kosztuje przyłącze kanalizacji do działki w 2026 r.?
Dla orientacji: ZWiK w Łomiankach liczy 216 zł brutto za metr przykanalika Ø160 do 2,0 m głębokości, a za uzgodnienie projektu sieci z przyłączami dla osiedla do 10 budynków jednorodzinnych - 492 zł brutto (cennik usług ZWiK Łomianki, odczytany 9 września 2026 r.). Wydanie warunków przyłączenia, odbiór przyłącza i samo włączenie go do sieci są z mocy ustawy bezpłatne (art. 19a ust. 10 ustawy o zbiorowym zaopatrzeniu w wodę), więc opłata za włączenie domowego przyłącza nie ma podstawy prawnej. Do rachunku dochodzą prace ziemne rozliczane za metr trasy, a u innego przedsiębiorstwa stawki są inne, więc własny budżet policz z odległości do sieci i z cennika swojego przedsiębiorstwa.
Czy muszę przyłączyć działkę do sieci kanalizacji, jeżeli sieć biegnie w pasie drogi?
Co do zasady tak: obowiązek przyłączenia nieruchomości do istniejącej sieci kanalizacyjnej wynika z art. 5 ust. 1 pkt 2 Ustawy o utrzymaniu czystości i porządku w gminach (Dz.U. 2025 poz. 733 t.j.). Ten sam przepis przewiduje wyjątek: przyłączenie nie jest obowiązkowe, jeżeli nieruchomość jest wyposażona w przydomową oczyszczalnię ścieków realnie spełniającą wymagania przepisów odrębnych - sam fakt jej posiadania nie wystarcza. Wykonanie obowiązku wójt, burmistrz albo prezydent miasta nakazuje decyzją (art. 5 ust. 7 tej ustawy), a kto nie wykonuje obowiązków z art. 5 ust. 1, podlega karze grzywny (art. 10 ust. 2).
Kiedy mogę wybrać oczyszczalnię przydomową zamiast szamba?
Przy braku kanalizacji sanitarnej oczyszczalnia jest alternatywą dla szczelnego zbiornika, jeżeli jej wykonanie i odprowadzanie oczyszczonych ścieków są w danym miejscu dopuszczalne; przy istniejącej sieci trzeba najpierw uwzględnić obowiązek przyłączenia i wyjątek dotyczący oczyszczalni zgodnej z przepisami (art. 5 ustawy o utrzymaniu czystości i porządku w gminach). O doborze technologii decydują odbiornik ścieków, poziom wód gruntowych, przepuszczalność gruntu oraz miejsce potrzebne na instalację i wymagane odległości. Parametry drenażu rozsączającego dotyczą tej jednej technologii, nie każdej oczyszczalni.
Czy szambo bezodpływowe jest legalne w 2026 r.?
Tak - zbiornik bezodpływowy jest jednym z dopuszczalnych sposobów gromadzenia ścieków tam, gdzie nie ma sieci kanalizacyjnej, a nie ostatnią możliwością po wykluczeniu oczyszczalni. Budowa zbiornika do 10 m³ nie wymaga pozwolenia, lecz zgłoszenia (art. 29 ust. 1 pkt 6 Prawa budowlanego, Dz.U. 2026 poz. 524 t.j. ze zm. Dz.U. 2026 poz. 605), a po wybudowaniu trzeba zawrzeć umowę na odbiór nieczystości ciekłych - z przedsiębiorcą mającym zezwolenie albo z gminną jednostką organizacyjną (art. 7 ust. 1 i ust. 5 ustawy o utrzymaniu czystości i porządku w gminach), a gmina prowadzi ewidencję zbiorników bezodpływowych i przydomowych oczyszczalni (art. 3 ust. 3 tej ustawy). Zachowuj potwierdzenia każdego wywozu: bez nich grozi grzywna i wywóz zastępczy zorganizowany przez gminę na koszt właściciela.
Ile czeka się na warunki techniczne przyłącza kanalizacji?
Ustawowo 21 dni dla zabudowy mieszkaniowej jednorodzinnej i 45 dni dla pozostałych przypadków, liczone od dnia złożenia wniosku o wydanie warunków przyłączenia (art. 19a ust. 1 Ustawy o zbiorowym zaopatrzeniu w wodę i zbiorowym odprowadzaniu ścieków, Dz.U. 2024 poz. 757 t.j. ze zm. Dz.U. 2026 poz. 605); do terminu nie wlicza się czasu na uzupełnienie wniosku ani innych opóźnień z winy wnioskodawcy (art. 19a ust. 5). W szczególnie uzasadnionych przypadkach przedsiębiorstwo może przedłużyć ten termin odpowiednio o 21 albo 45 dni, zawiadamiając wnioskodawcę. Sam wniosek o wydanie warunków jest bezpłatny; sprawdź, czy twoje przedsiębiorstwo przyjmuje go także elektronicznie.
Czy mogę przyłączyć działkę do kanalizacji deszczowej zamiast sanitarnej?
Nie - to dwie różne sieci: deszczowa odbiera wody opadowe i roztopowe z dachów oraz nawierzchni utwardzonych, a sanitarna przyjmuje ścieki bytowo-gospodarcze z budynku. Warunki przyłączenia przedsiębiorstwo wydaje dla konkretnej sieci i konkretnego rodzaju ścieków, więc skierowanie tam ścieków bytowych byłoby korzystaniem z sieci niezgodnie z przeznaczeniem, z ryzykiem odcięcia przyłącza. Jeżeli w pasie drogi biegnie tylko kanalizacja deszczowa, dla ścieków bytowych zostaje przydomowa oczyszczalnia albo szczelny zbiornik bezodpływowy.
Ile kosztuje wywóz szamba w 2026 r.?
Rada gminy uchwala górną stawkę, a cenę usługi ustala przedsiębiorca asenizacyjny: w Krapkowicach pułap to 34,19 zł brutto za 1 m³ przy transporcie do 10 km (§ 4 ust. 1 pkt 1 Uchwały Nr XXIII/267/2026 z 18 czerwca 2026 r., Dz. Urz. Woj. Opolskiego 2026 poz. 1581), a uchwałę obowiązującą w twojej gminie znajdziesz w Biuletynie Informacji Publicznej gminy. Roczny koszt oblicz na podstawie ilości ścieków, nie liczby domowników: przy czterech osobach i zużyciu 0,12 m³ wody na osobę dziennie powstaje 0,48 m³ ścieków na dobę, czyli około 175 m³ rocznie. Podziel tę wartość przez pojemność użytkową pojazdu asenizacyjnego i pomnóż przez stawkę wykonawcy - jeden kurs nie zawsze oznacza opróżnienie całego zbiornika.
Czy brak kanalizacji wpływa na wartość działki?
Sposób odprowadzania ścieków może wpływać na wartość działki, ale nie ma stałej premii procentowej za kanalizację ani jednolitego warunku kredytowania: wpływ na cenę konkretnej działki trzeba odnieść do lokalnych transakcji i do tego, które rozwiązania są w tym miejscu w ogóle dopuszczalne. Różnica siedzi w koszcie budowy i użytkowania domu - przy sieci płacisz za przyłącze i za odbiór ścieków, przy oczyszczalni za instalację i jej obsługę, a przy zbiorniku dodatkowo za każdy wywóz. Czy sieć ma tu powstać, sprawdzisz w wieloletnim planie rozwoju i modernizacji urządzeń danego przedsiębiorstwa (art. 21 ustawy o zbiorowym zaopatrzeniu w wodę); to ten dokument, a nie program krajowy, mówi o konkretnej inwestycji.
Co sprawdzić dalej, zanim podpiszesz umowę przedwstępną
Co sprawdzić dalej, zanim podpiszesz umowę przedwstępną
Przed podpisaniem umowy przedwstępnej ustal sposób odprowadzania ścieków oraz dostęp do pozostałych potrzebnych mediów. Brak jednej sieci nie oznacza automatycznie spadku wartości ani opóźnienia budowy - sprawdź, czy istnieje dopuszczalna alternatywa i ile będzie kosztować.
- Oczyszczalnia przydomowa - formalności i koszty - pełna procedura POŚ z porównaniem 4 technologii, schematem odległości na działce i tabelą kosztów dla różnych gospodarstw.
- Przyłącze prądu do działki - koszt i procedura - opłata za przyłączenie do sieci energetycznej, warunki techniczne i zakres prac po stronie inwestora.
- Przyłącze wody do działki - koszt, procedura, ile dni - jak wystąpić o przyłączenie do wodociągu i uzgodnić przebieg instalacji wodnej oraz kanalizacyjnej.
- Przyłącze gazu do działki - koszt i procedura - cennik PSG, terminy ustawowe, alternatywa zbiornika LPG dla działek poza siecią.
- Uzbrojenie działki krok po kroku - kolejność i harmonogram zamawiania wszystkich mediów, żeby nie kopać dwa razy tego samego pasa drogi.
- MPZP - jak sprawdzić plan zagospodarowania przestrzennego - plan miejscowy może wprost wykluczać POŚ lub szambo; sprawdź zapisy planu przed zakupem działki bez kanalizacji.
Podsumowanie
Przy istniejącej sieci kanalizacji sanitarnej co do zasady trzeba przyłączyć do niej nieruchomość; wyjątek dotyczy nieruchomości wyposażonej w przydomową oczyszczalnię spełniającą wymagania przepisów (art. 5 ust. 1 pkt 2 ustawy o utrzymaniu czystości i porządku w gminach, Dz.U. 2025 poz. 733 t.j.). Bez sieci oczyszczalnia i szczelny zbiornik bezodpływowy są rozwiązaniami równorzędnymi - ustawa nie każe najpierw wykluczyć oczyszczalni, żeby postawić zbiornik. Oba wymagają zgłoszenia, nie pozwolenia: oczyszczalnia do 7,50 m³ na dobę z art. 29 ust. 1 pkt 5, zbiornik do 10 m³ z art. 29 ust. 1 pkt 6 Prawa budowlanego (Dz.U. 2026 poz. 524 t.j. ze zm. Dz.U. 2026 poz. 605), a organ ma 21 dni na sprzeciw. Warunki techniczne przyłącza przedsiębiorstwo wydaje w 21 dni dla zabudowy jednorodzinnej i 45 dni dla pozostałej (art. 19a ustawy o zbiorowym zaopatrzeniu w wodę, Dz.U. 2024 poz. 757 t.j. ze zm. Dz.U. 2026 poz. 605), a wniosek jest bezpłatny. Przy zbiorniku pilnuj odległości z § 36 Rozporządzenia w sprawie warunków technicznych: w zabudowie jednorodzinnej 5 m od okien i drzwi oraz 2 m od granicy działki, poza nią odpowiednio 15 m i 7,5 m; do studni z wodą do spożycia co najmniej 15 m, licząc od jej osi (§ 31 ust. 1). Koszt oblicz na podstawie odległości do sieci, ilości ścieków i lokalnych stawek - stałego rankingu wariantów nie ma.
